สร้างบ้านในฝันตอนที่ 3
ในตอนที่3 นี้ จะเสร็จสิ้นกระบวนการทำส่วนของโครงสร้างบ้าน ฐานราก เสาตอม่อ พื้นทั้งหมด เสาทั้ง20 ต้นแล้วครับ เริ่มทำบ้านวันที่ 06/05/2020 แต่ผมจะนับวันเวลาที่ทำงานจริง ที่ได้จ้างคนงานมาทำงานเท่านั้นน่ะครับ รวมวันทำงานทั้งหมด 33 วันครับ
พื้นที่ใช้สอยทั้งหมด
บ้าน 201.68 ตารางเมตร
โรงเก็บของ 32 ตารางเมตร อาจเป็นโรงรถในอนาคตหรือห้องทำงาน DIYส่วนตัวในอนาคตครับ
รวม 233.68 ตารางเมตร
ค่าแรงช่างทั้งหมด
แยกเป็น ช่างประจำ 4 คน คนงานรายวันอีก 5 คน รวม 9 คน ตรงนี้ต้องบริหารจัดการให้เหมาะสมกับงานแต่ล่ะวันจะช่วยให้ประหยัดเงินได้น่ะครับ
ค่าแรงผมสมมุติให้ตัวเองวันล่ะ 500 = 16,500 บาท ครับ (แต่ผมไม่ได้คิดรวมน่ะครับ ทำให้ฟรีครับทำด้วยใจ เพื่อครอบครัวครับ)
= 83,550 บาท
ค่าวัสดุอุปกรณ์ทั้งหมด (ทั้งน้ำแข็ง กระทิงแดง สปอนเซอร์)
รวมถึงค่าใช้จ่ายที่ผมช่วยน้องเปลี่ยนยางรถ 4,000 อาจจะเหมือนเป็นการให้ฟรี แต่ผมก็รวมลงในค่าใช้จ่ายด้วยครับ
= 291,094 บาท
รวมค่าใช้จ่าย 83,550 + 291,094 = 374,644
การทำบ้านหลังนี้ทำเพื่ออนาคตของตัวเองและครอบครัว ผ่านมาเดือนกว่าผมมีความสุขมาก ที่ได้ลงมือทำบ้านด้วยตัวเอง ผมขอบคุณทุกคนที่เข้ามาดู คอมเม้นติชมผมได้เสมอครับ ผมเป็นคนอ่อนน้อมถ่อมตนพร้อมปรับปรุงแก้ไขข้อบ่กพร่องเสมอครับ
เริ่มกันที่ภาพนี้ครับ น้าผมได้สร้างกล่องไม้เพื่อทำเป็นตู้ไบรษณีย์ชั่วคราวก่อน แต่เจ้านกน้อยก็มาสร้างรังวางไข่ ผมเห็นก็ตอนที่ลูกนกได้ฟักไข่แล้วครับ

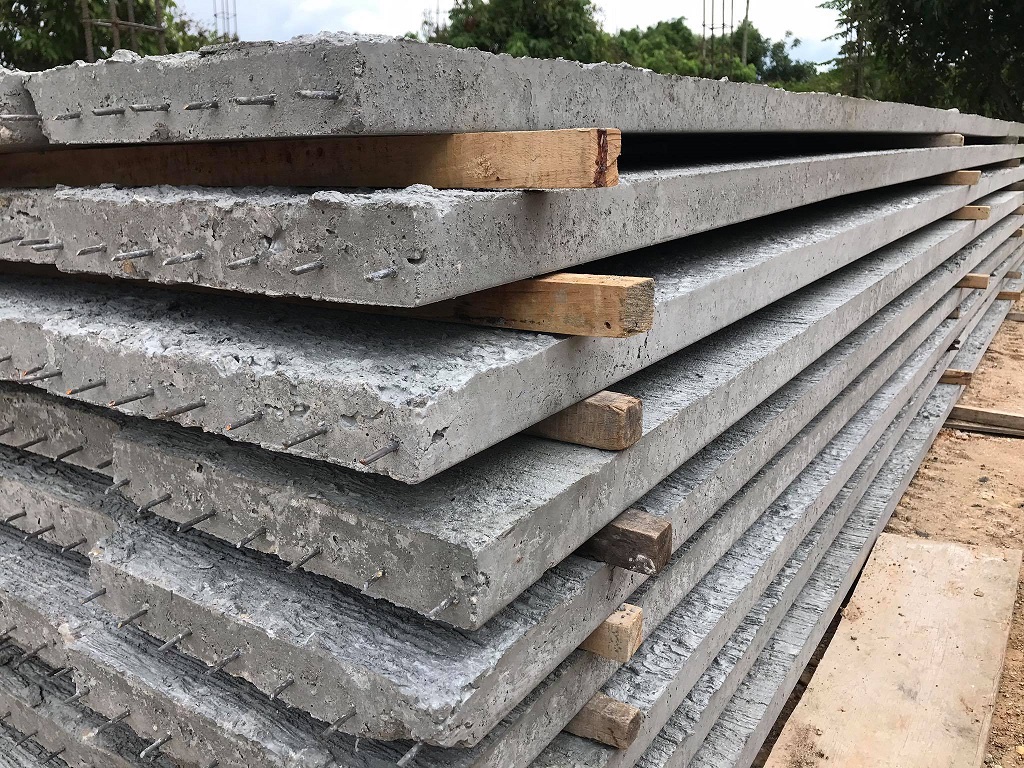

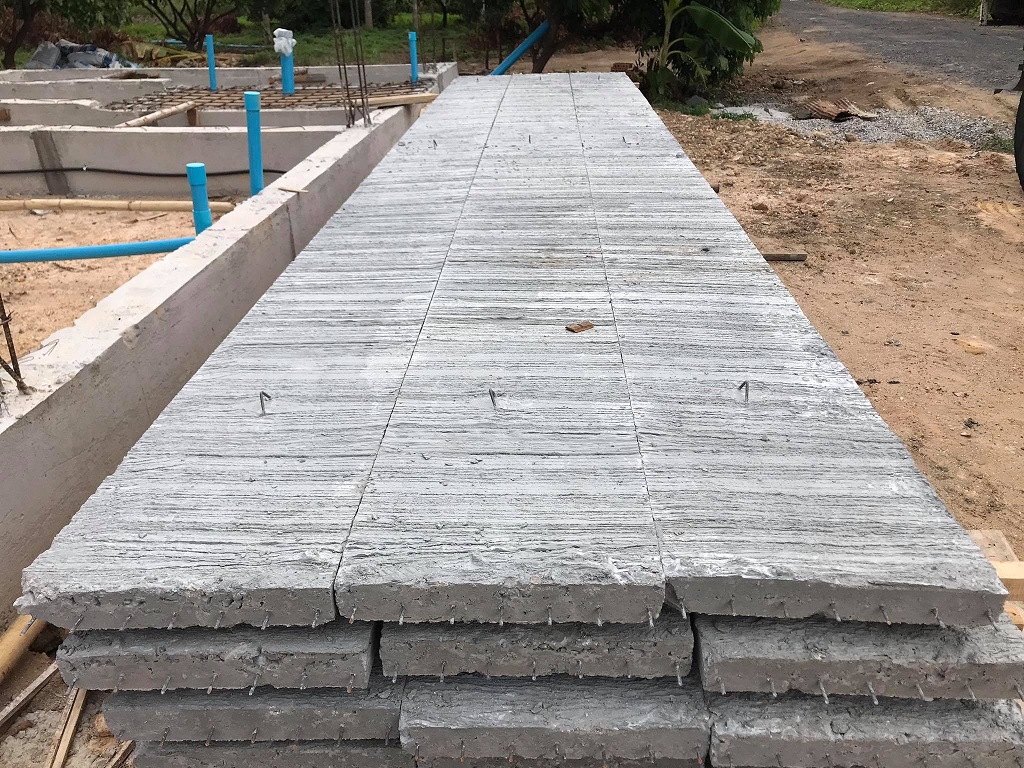

หลังจากรอผลิตแผ่นสำเร็จประมาณ 7 วัน เจ้าของโรงงานก็เอาแผ่นมาวางไว้หน้างานบางส่วนก่อนวันวาง

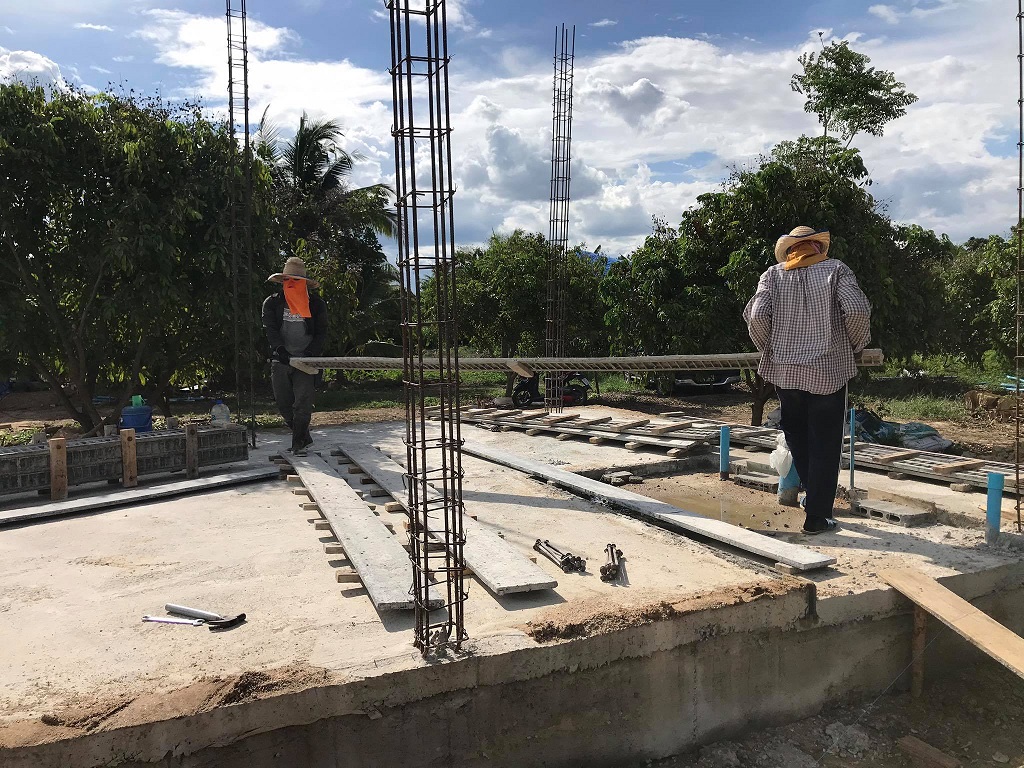

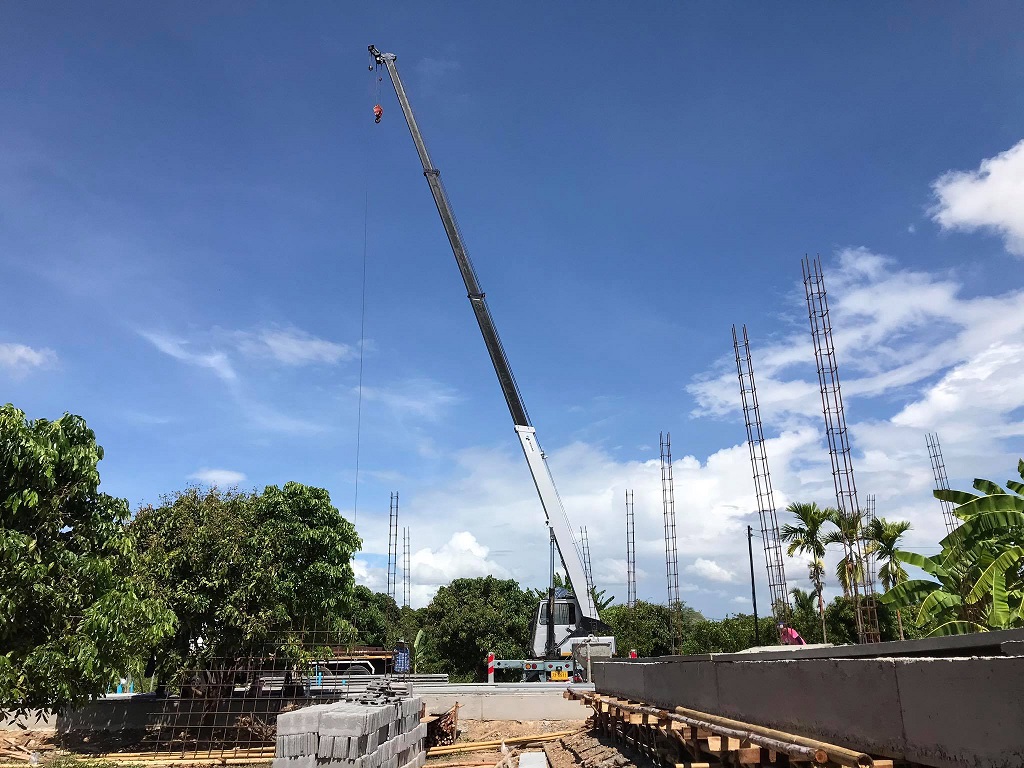

มีเครนมาช่วยยกงานไวขึ้น

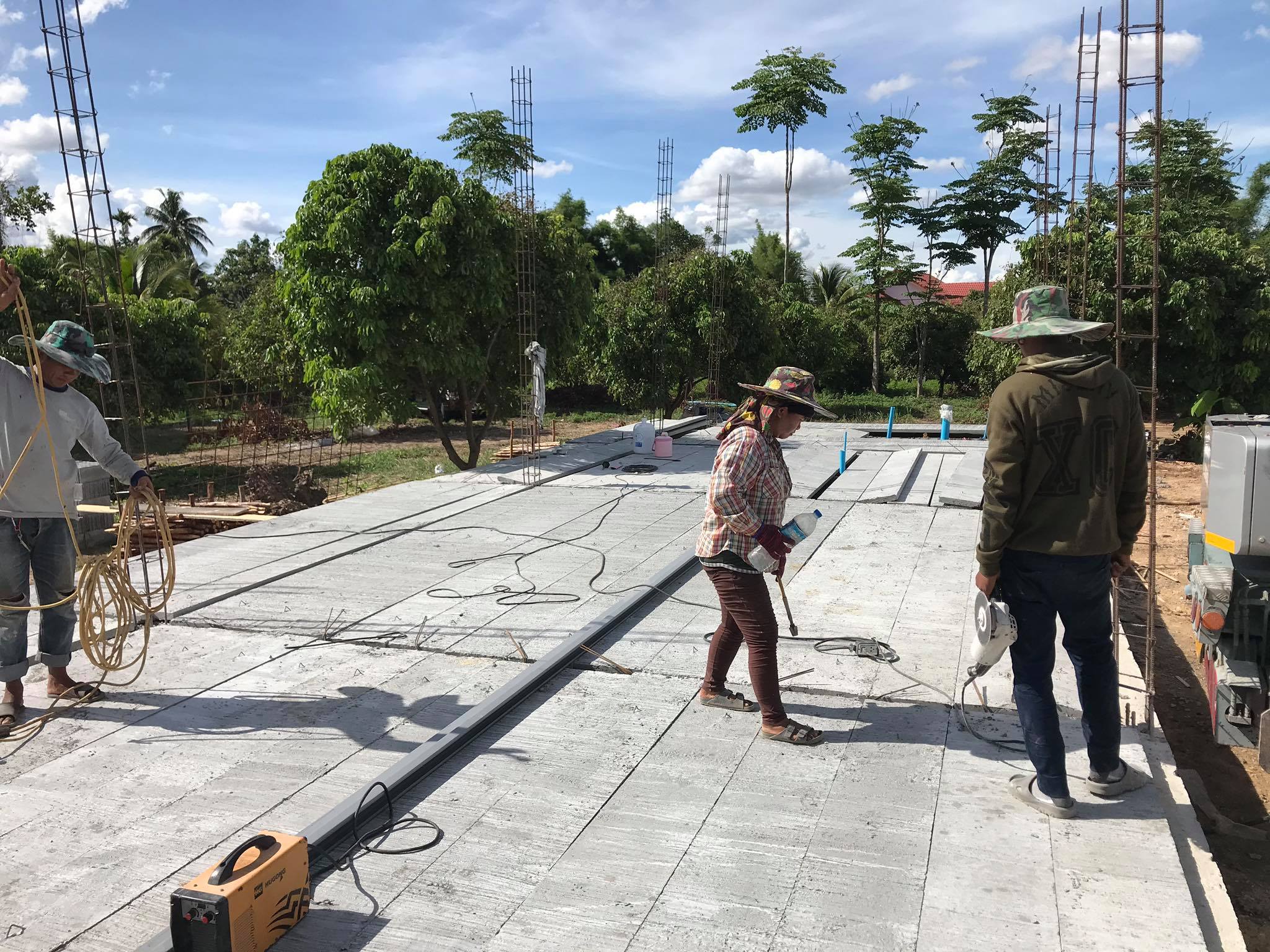

คนงานจากโรงงานครับ เขานำมาเอง วางกันเองจนเสร็จเรียบร้อยครับ

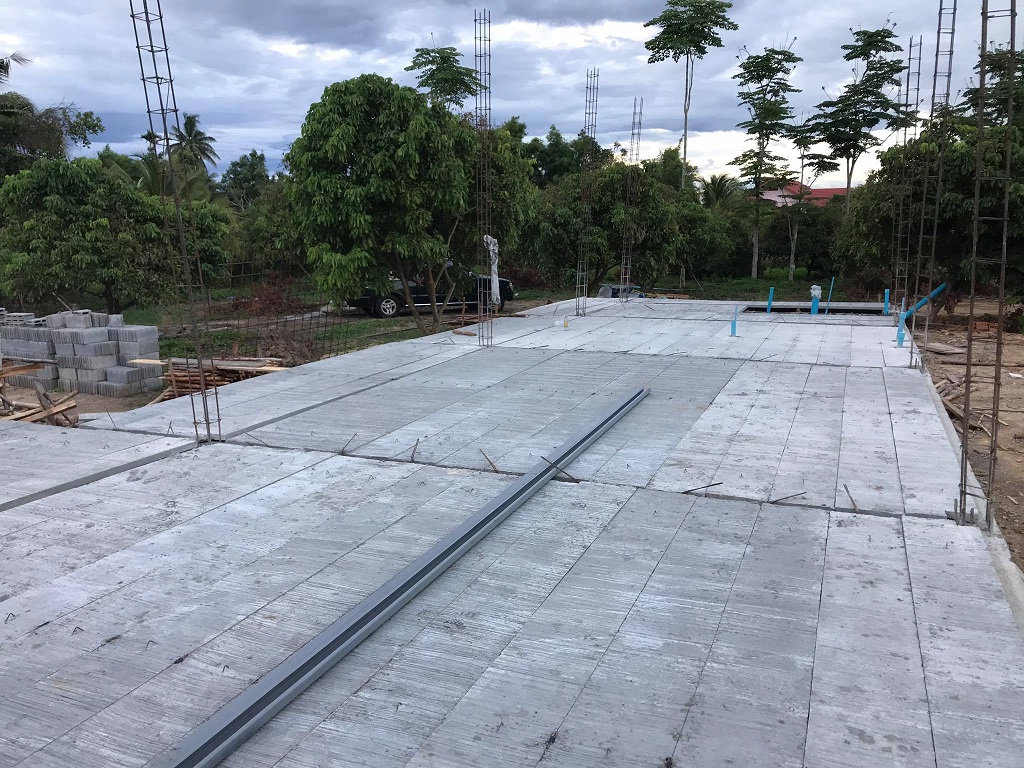

ทำผนังปิดช่องว่างระหว่างชั้นยกลอยไปด้วยครับ

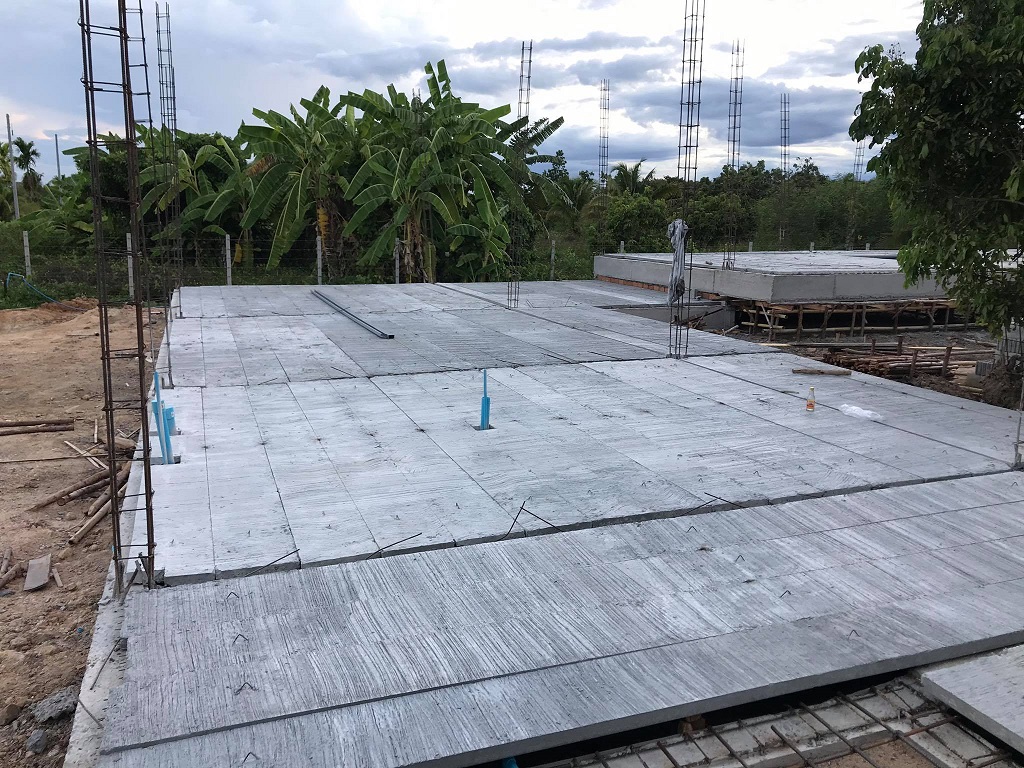

วางกันเสร็จเรียบร้อยดีครับ เสร็จเกือบ 1 ทุ่ม

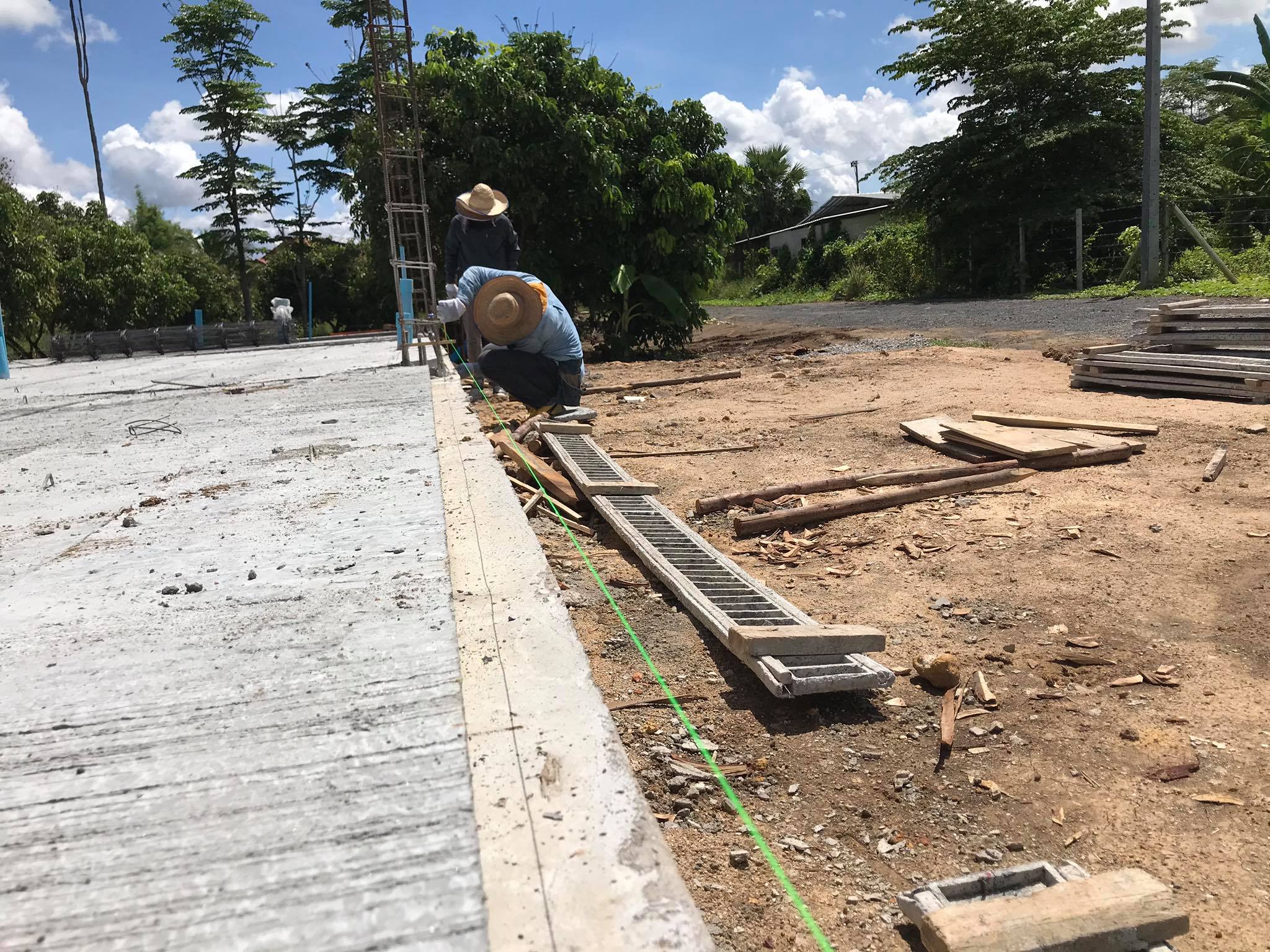

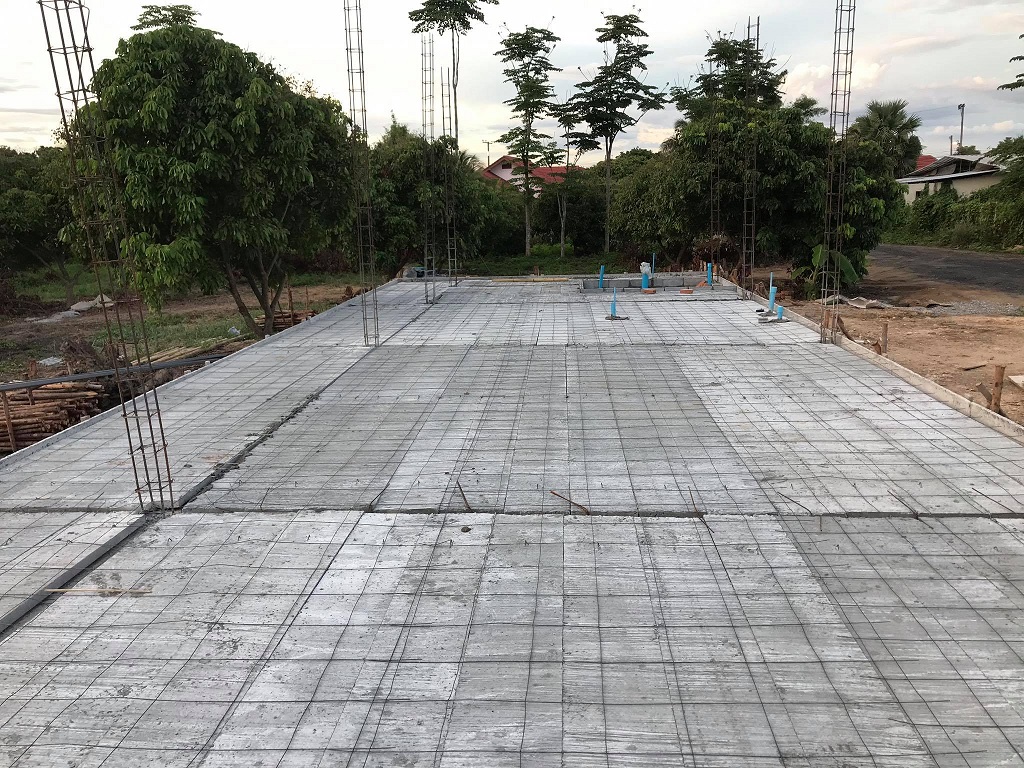

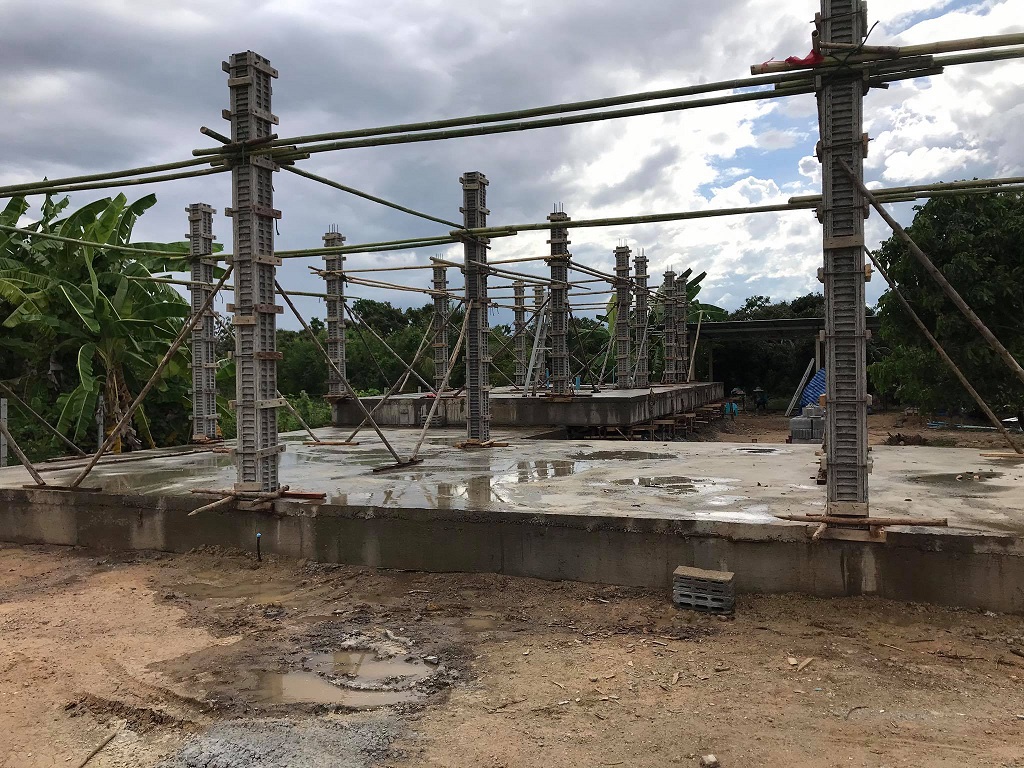

หาระดับเทพื้น ขึ้นมาอีก 5 เซน หลังจากนั้นก็ติดไม้แบบรอบๆให้ครบ

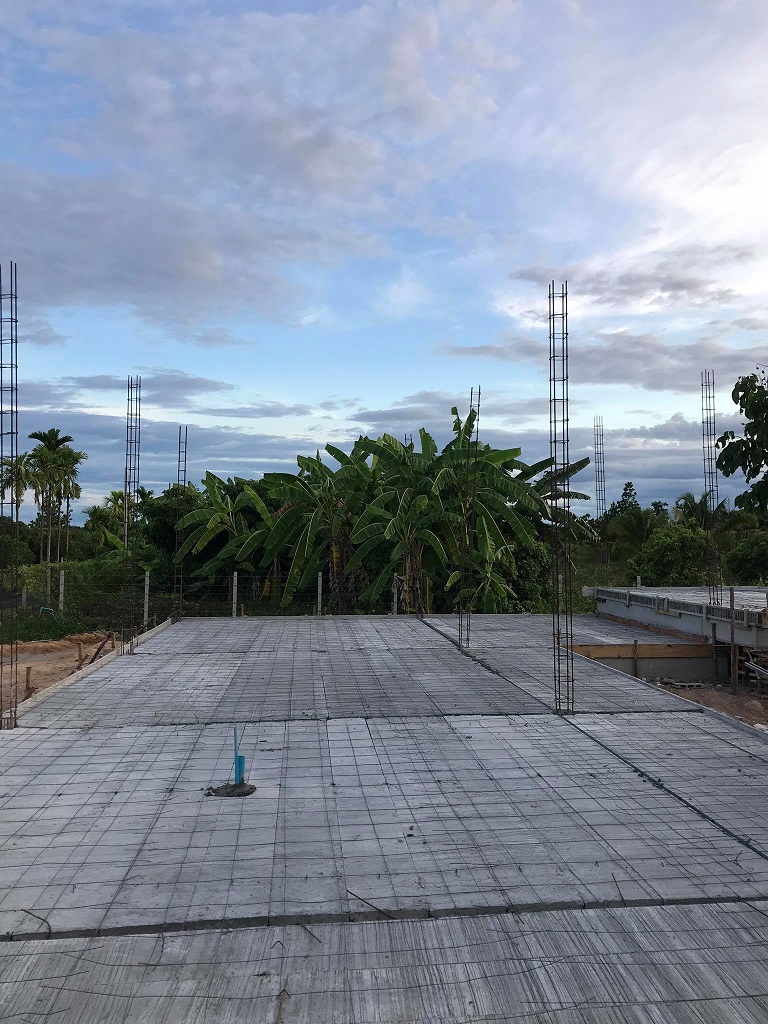

วางตะแกรงเหล็ก wire mesh

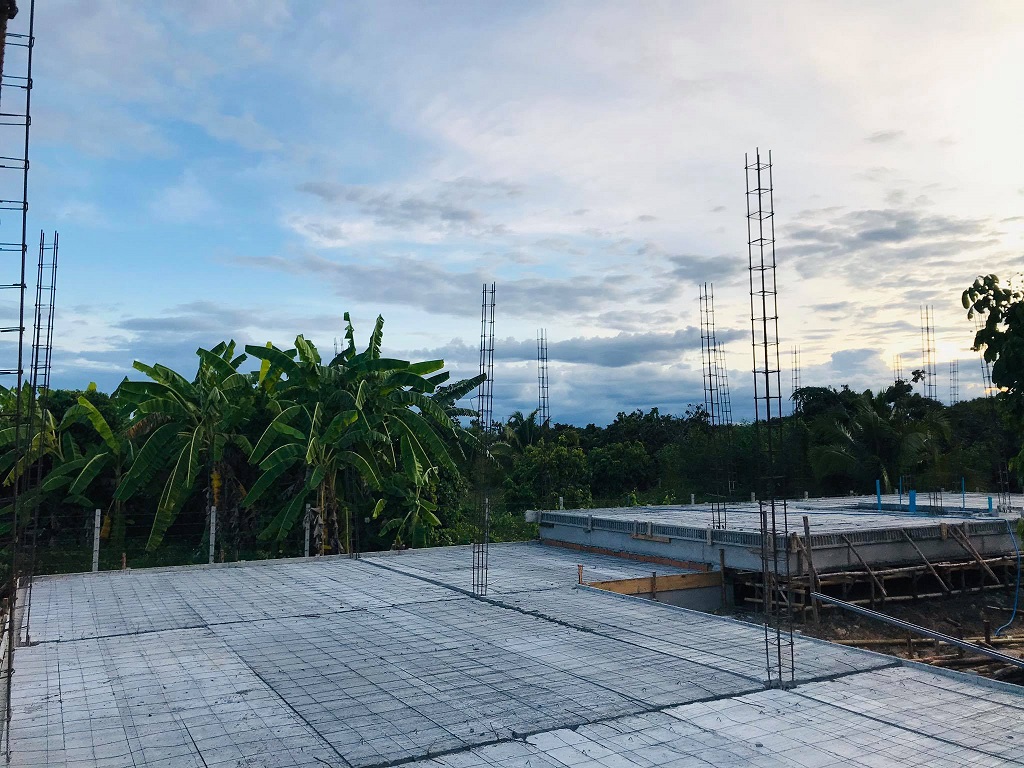

ถ่ายรูปยามเย็นสวยๆเก็บไว้มาฝากทุกคนด้วยครับ

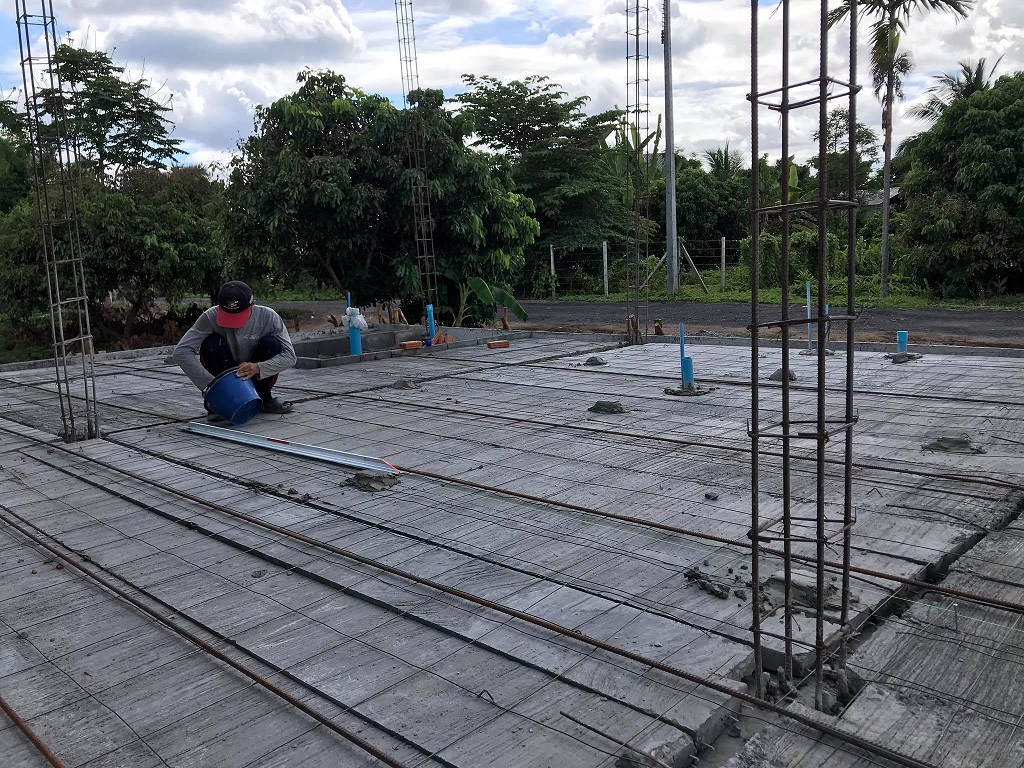

ทำเป้าวันรุ่งเช้าก่อนเทปูนให้ทั่วทุกพื้นที่เวลาเทพื้น คนปาดปูนก็จะดูเป้านี้ว่าพื้นได้ระดับหรือยัง

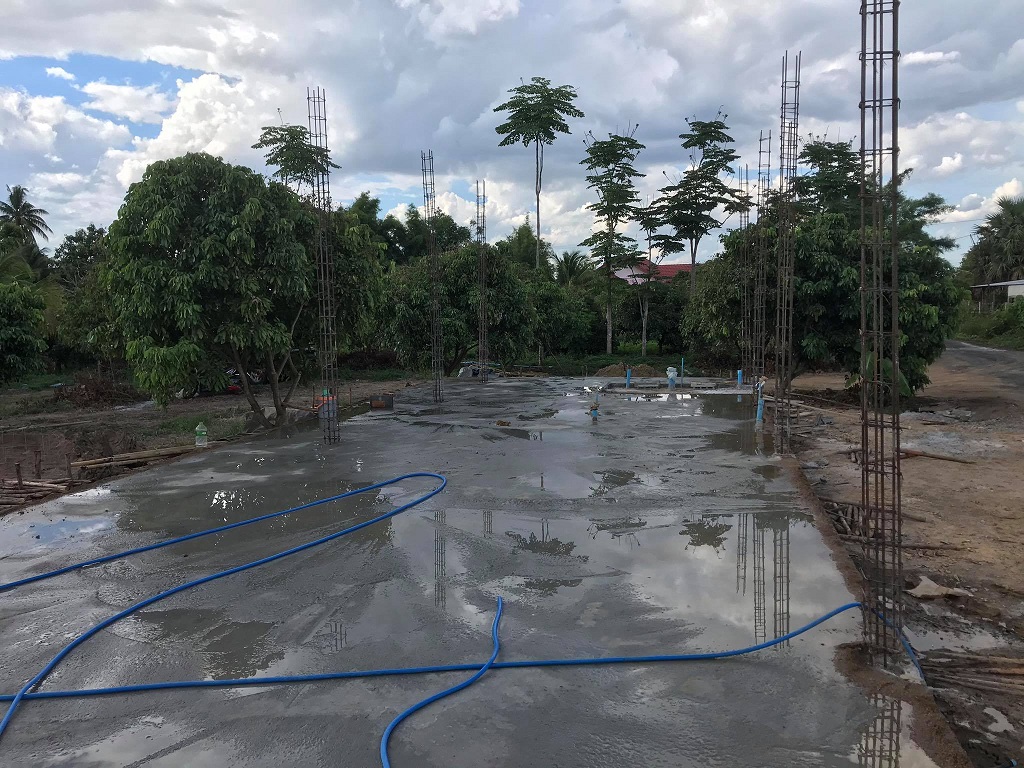

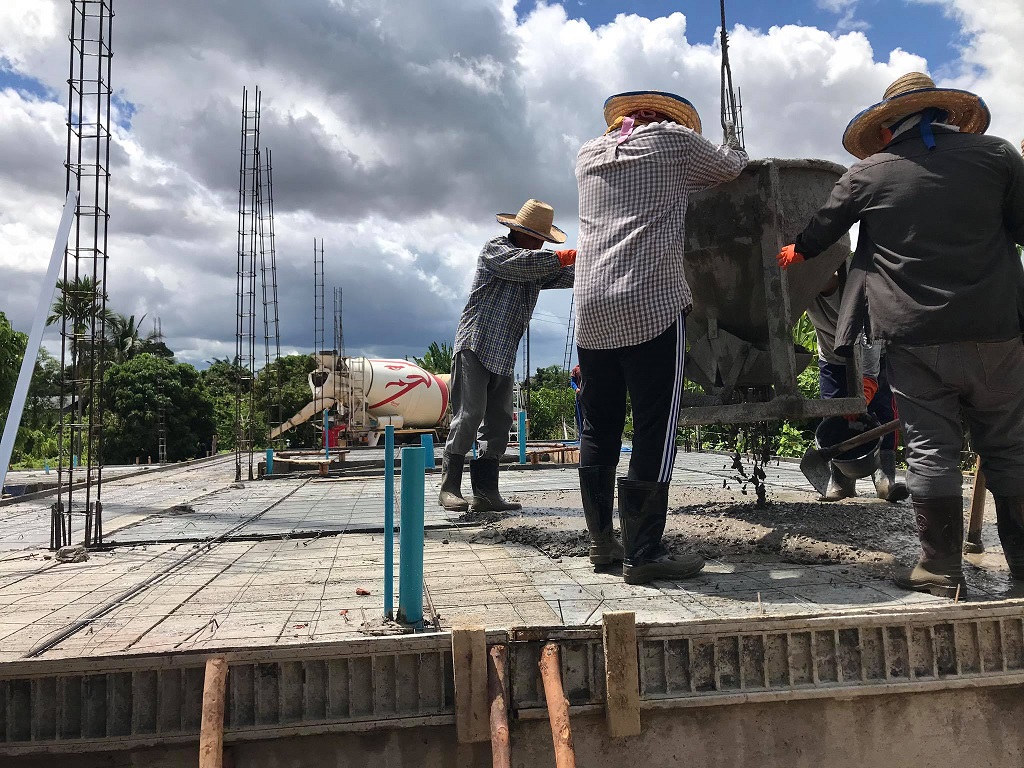

เทพื้นเทหนา 5 เซน ใช้บริการปูนมิกส์ตรานกเช่นเคย 14.5 คิวครับ มีเครนมาช่วยยก จ้างมาอีก ครึ่งวันเช่นเดิมครับ

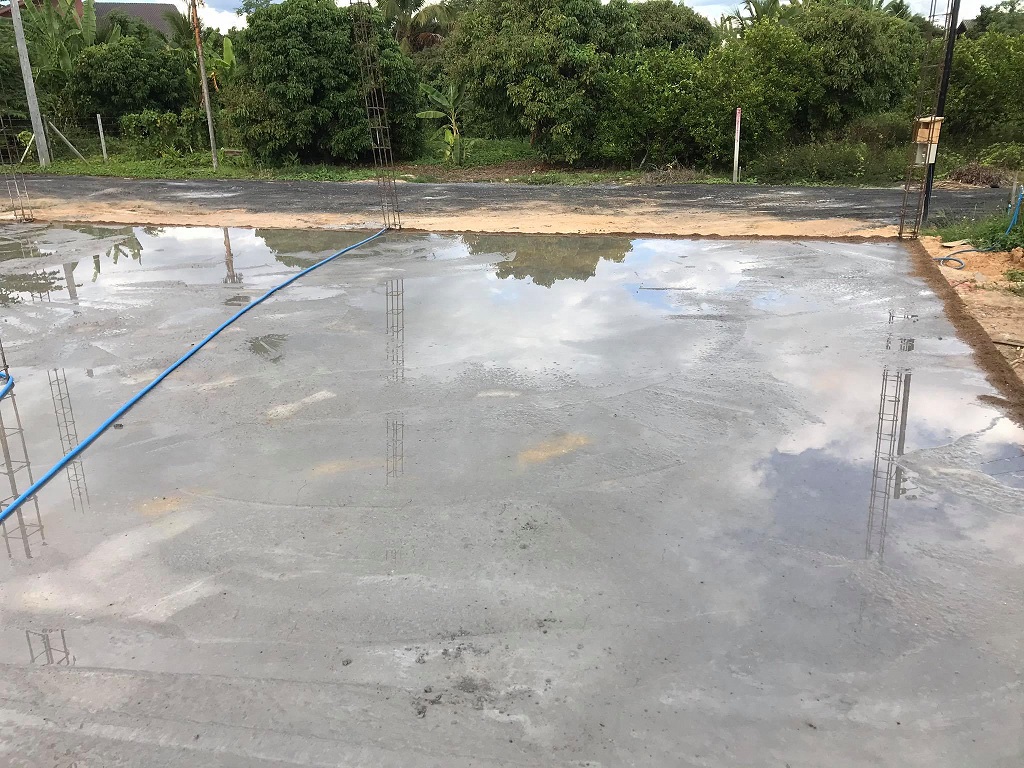

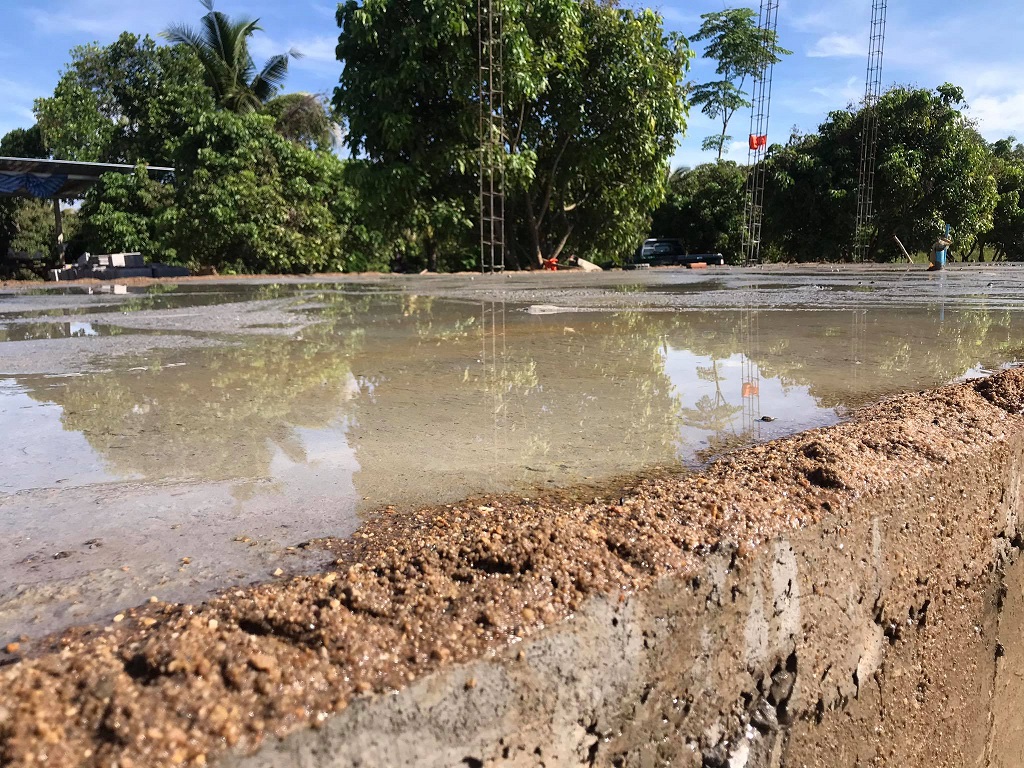

เทเสร็จวันถัดไป บ่มคอนกรีตเลยครับ คราวนี้ผมไม่พลาด บ่มครบ 7 วัน เลย โดยการใส่ทรายรอบๆ แล้วเติมน้ำให้นองไว้ตลอดเวลาครับ

แต่ข้อเสียคือ เวลาน้ำไหลออกมันจะมีรอยคราบติดไว้ทำให้คานเพิ่งทำเสร็จดูเก่าๆ แต่วิธีนี้ประหยัดครับ หากใครมีเงินก็ใช้กระสอบมาซับน้ำหรือใช้น้ำยามาบ่มก็ได้ครับ

เปียกเช้ายันเย็นครับเฉอะแฉะไปทุกที เพื่อให้พื้นคอนกรีตมีประสิทธิภาพสุงสุดครับ

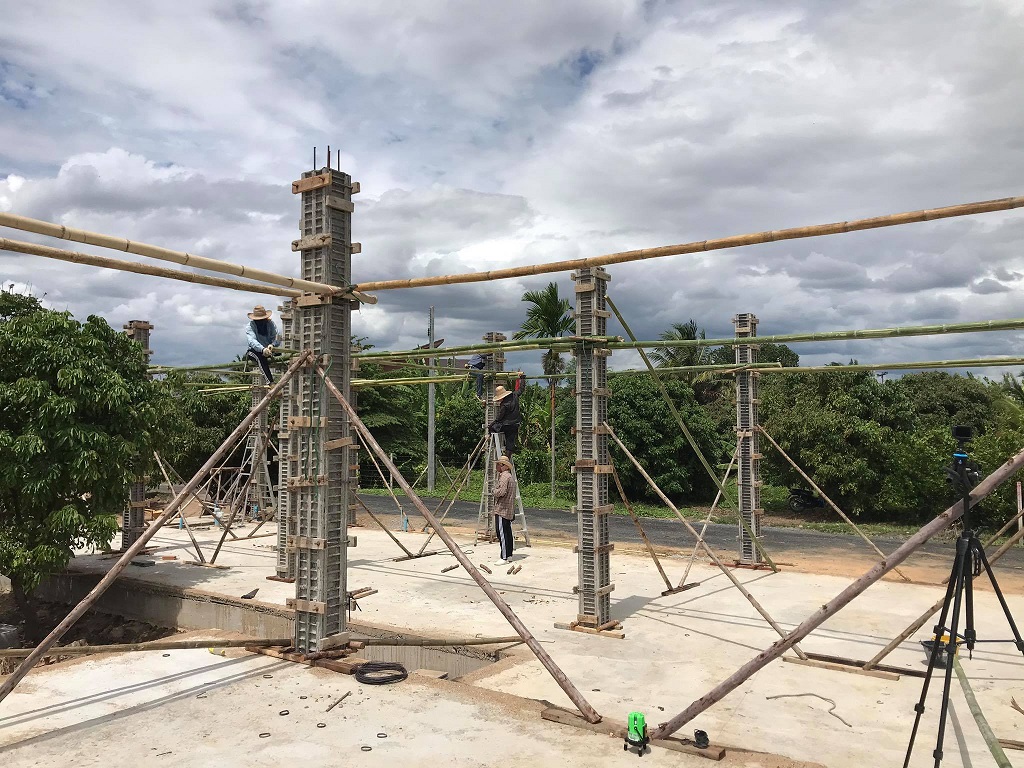

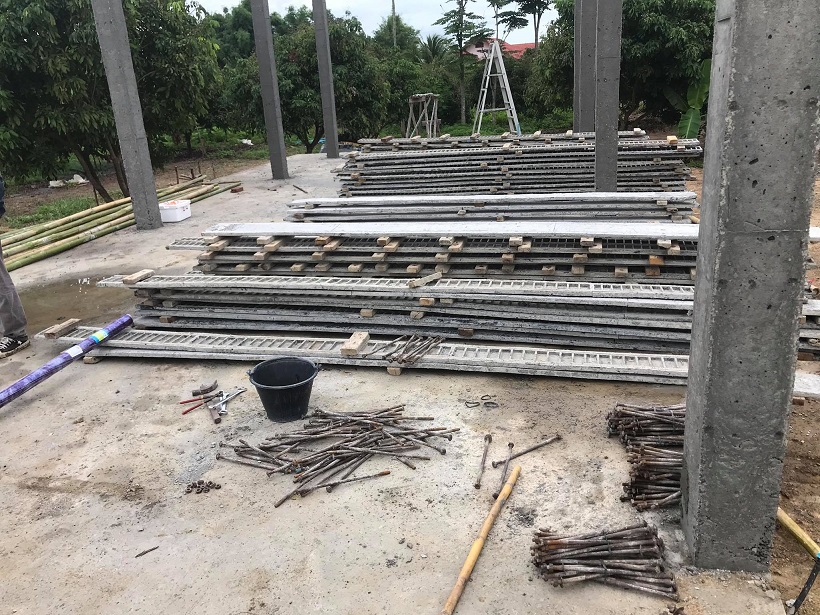

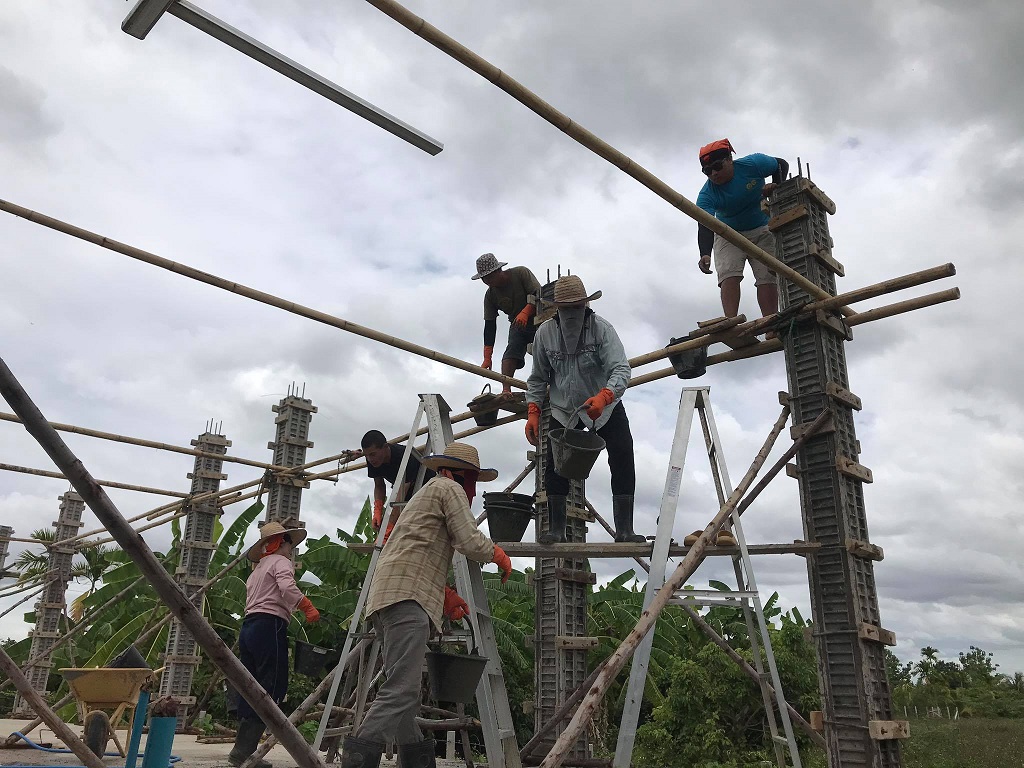

เริ่มประกอบเสา รอตั้งเสาต่อไปเลยครับ

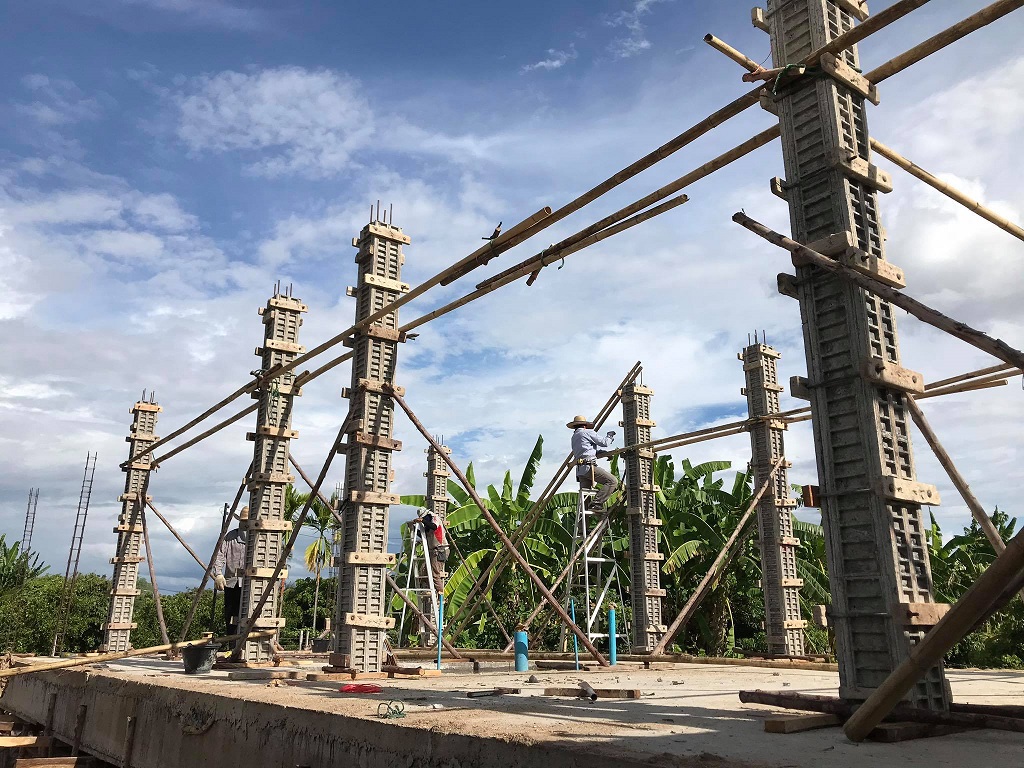

ใช้เวลาในการประกอบแบบตั้งเสา ตั้งดิ่งเสา ค้ำยันเสา ทั้งหมด 20 เสา ใช้เวลา 2 วันครับ
ยังไม่ครบ 7 วันดี ก็ยังทำการรดน้ำบ่มคอนกรีตตลอดไม่ลืมครับ

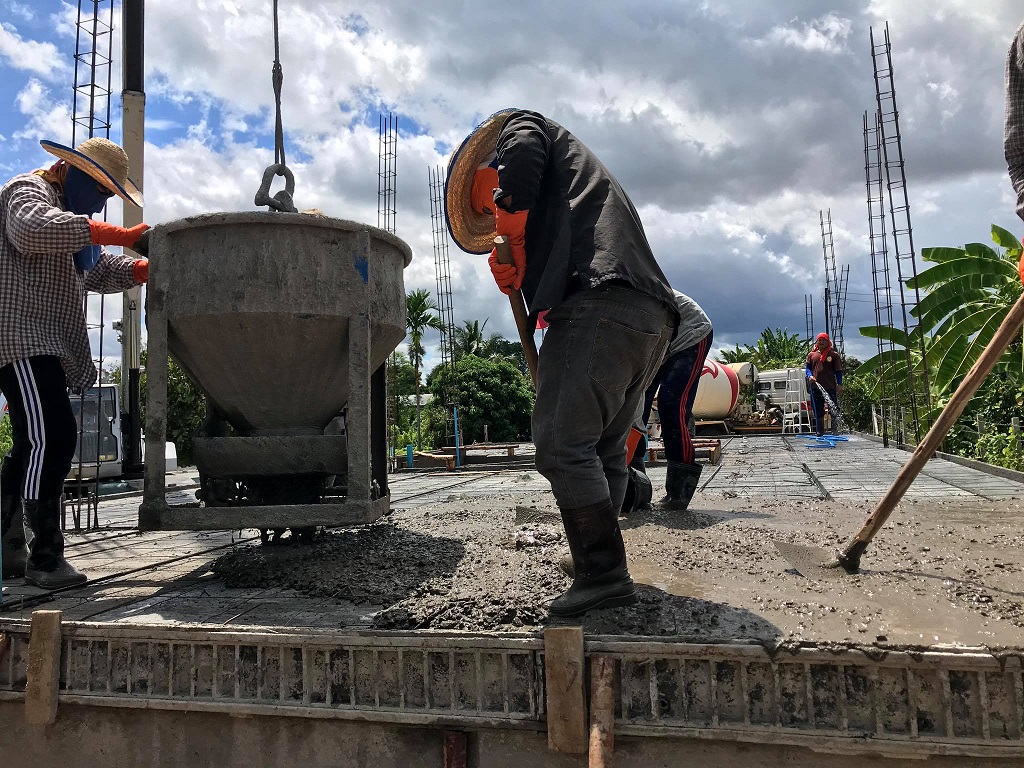

วันเทปูน เสา 20 ต้น ใช้คน 10 คน รวมผมด้วย ไม่ได้ใช้เครนมาช่วยเพราะ ดูจากใน youtube เวลาใช้เครนมาช่วย ปูนหกเยอะมากเสียดายปูนครับ เลยตัดสินใจใช้คน เทแทน ซื้อถังหิ้วปูนมา 3 โหล เพื่อความสะดวก รวดเร็วในการตักนะครับ เพราะต้องทำงานแข่งกับเวลาของปูนมิกส์ ซึ่งมีอายุ 2 ชั่วโมง
ทีมงานทำงานได้เร็วมากครับ เริ่ม 12:20 เสร็จเสาสุดท้ายที่ บ่าย2นิดๆ ถือว่าโอเคครับ ทุกคนก็เหนื่อยมาก ทำเสร็จ จ่ายเงินค่าน้ำมันรถคนละ 50 กลับบ้านไปนอนพักผ่อนได้เลยครับ
โชคดีมากวันเท แดดไม่ออกครับ ฝนตกนิดๆอากาศเลยเย็นสบายครับ
เททีล่ะ 2 เสาครับ งานไปเร็วมาก
ผมมีเรื่องเล่า ณ วันที่เทเสา ครับ ในขณะที่เทเสา ก็มีแม่หลวงบ้านก็ผู้ช่วยเข้ามาหน้างานก่อสร้าง และได้มาสอบถาม ว่ามีคนงานเป็นแรงงานต่างด้าวไหม
ผมก็บอกว่าไม่แน่ใจครับ ช่างประจำ 4 คนเป็นคนไทยหมด แต่แรงงานที่เหลือ ซึ่งผมได้จ้างมารายวัน มาเป็นบางวันเท่านั้นไม่ได้มาทุกวัน และมาทำงานตามคำแนะนำของพี่ๆญาติๆคนรู้จักกันแนะนำกันมาครับ แม่หลวงบ้านจึงบอกว่าหากมีแรงงานต่างด้าวมาทำงานต้องแจ้งทางแม่หลวงด้วยน่ะ ผมก็ไม่ทราบว่าต้องแจ้งครับ และแม่หลวงก็ได้ถ่ายรูประหว่างการเทเสาของคนงานไปครับ เราใช้เวลาการเทเสาแค่ 2 ชั่วโมง พอเสร็จผมก็ให้ทุกคนกลับบ้านได้ แต่ผมยังอยู่น่ะครับ นั่งดูบ้านเฉยๆครับ สักพักก็มีรถ เข้ามา เขียนว่า รถใช้ในราชการเท่านั้น ผมกำลังจะเดินไปถาม แต่รถคันนั้นก็เลี้ยวรถและกลับออกไปทันที ผมก็รู้สึกสงสัยครับ ว่ามาทำไม ปกติไม่ค่อยมีใครเข้ามาในซอยนี้ เพราะตอนนี้ผมคืนบ้านหลังแรกที่ก่อสร้างอยู่ในซอยนี้ครับ
ผมจึงกลับไปค้นหาข้อมูล เรื่องการจ้างแรงงานต่างด้าว ทราบว่า หากผมจ้างแรงงานต่างด้าว ผมต้องรีบแจ้ง กรมแรงงานในท้องที่ภายใน 15 วันครับ หากไม่แจ้งจะมีความผิด ซึ่งผมนำมาให้ทุกคนดูคร่าวๆนะครับ ยังมีรายละเอียดอีกเยอะครับ
ผู้ใดรับคนต่างด้าวทำงานฝ่าฝืนงานที่ห้ามคนต่างด้าว
ปรับตั้งแต่ 400,000-800,000 บาทต่อคนต่างด้าวที่จ้างหนึ่งคน (ม.9,ม.102)
2. ผู้ใดรับคนต่างด้าวทำงานโดยไม่มีใบอนุญาตทำงาน
ปรับตั้งแต่ 400,000- 800,000 บาทต่อคนต่างด้าวที่จ้างหนึ่งคน(ม.9,ม.102)
3. ผู้ใดรับคนต่างด้าวซึ่งไม่มีใบอนุญาตทำางานกับตนเข้าท ำงาน(มีใบอนุญาตทำงานกับคนอื่น)
ปรับตั้งแต่ 400,000- 800,000 บาทต่อคนต่างด้าวที่จ้างหนึ่งคน(ม.72,ม.122)
4. ผู้ใดให้คนต่างด้าวทำางานไม่ตรงตามที่กำาหนดในใบอนุญาตทำงาน
ปรับไม่เกิน 400,000 บาท/คนต่างด้าวที่จ้างหนึ่งคน (ม.73, ม123)
เพื่อบริหารจัดการแรงงานต่างด้าวที่ผมจะจ้างต่อไปผม ดำเนินเรื่อง แจ้งไปทางกรมแรงงานทันทีครับ โดยการรวบรวมข้อมุลเอกสารสำคัญต่างๆทั้ง นายจ้าง ลูกจ้าง ที่ผมได้จ้าง หรือจะจ้างต่อ ดำเนินเรื่องยื่นแจ้งต่อกรมจัดการแรงงานต่างด้าวในท้องที่ทันทีครับ
ผมจึงอยากขอแนะนำทุกคนว่า อย่านิ่งนอนใจเรื่องแรงงานต่างด้าวเด็ดขาด ทำตามกฏหมายว่าด้วยการจ้างงานแรงงานต่างด้าวให้เรียบร้อย และทำตามคำแนะนำของเจ้าหน้าที่ ที่ดูแลจัดการเรื่องแรงงานต่างด้าว เพื่อป้องกันเหตุการณ์ที่อาจทำให้เราเสียใจ เสียดาย เสียทรัพย์ เพราะเราเองรู้เท่าไม่ถึงการณ์นะครับ

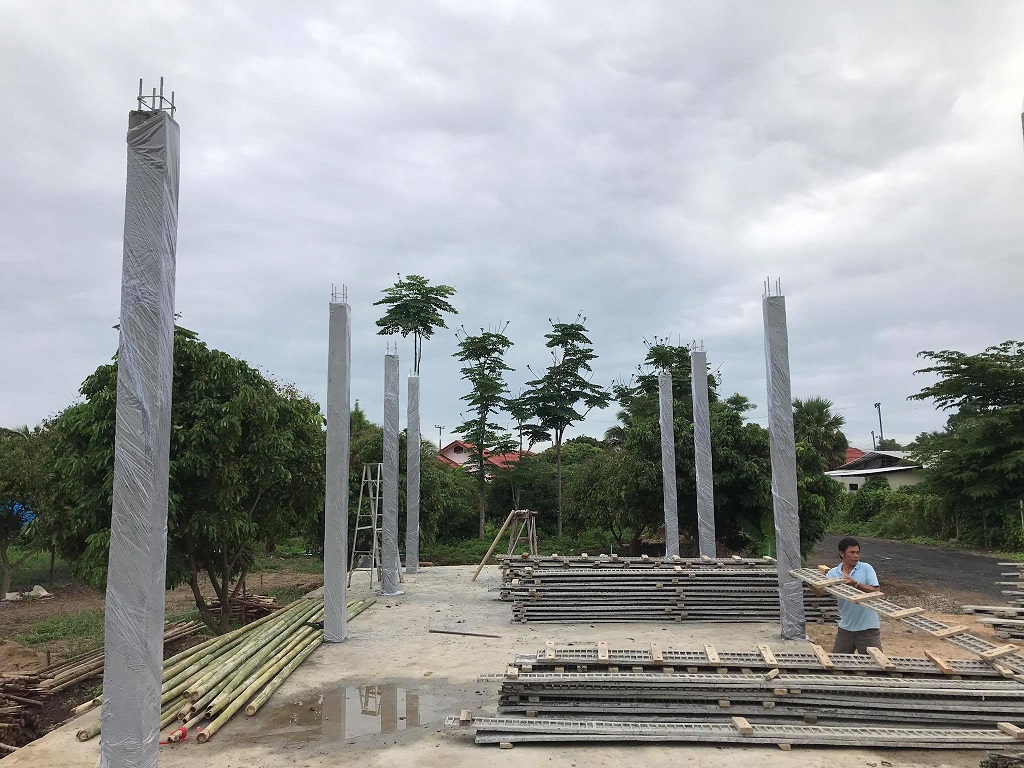

แกะแบบเสาแล้วเร็วมาก ตอนเข้าแบบใช้เวลา 2 วัน ตอนแกะใช้เวลา 4 ชั่วโมงเสร็จ ไวมาก
เสาที่ไม่สวยก็ฉาบทับทันทีเลยนะครับ ด้วยปูนซ่อมแซมโครงสร้าง

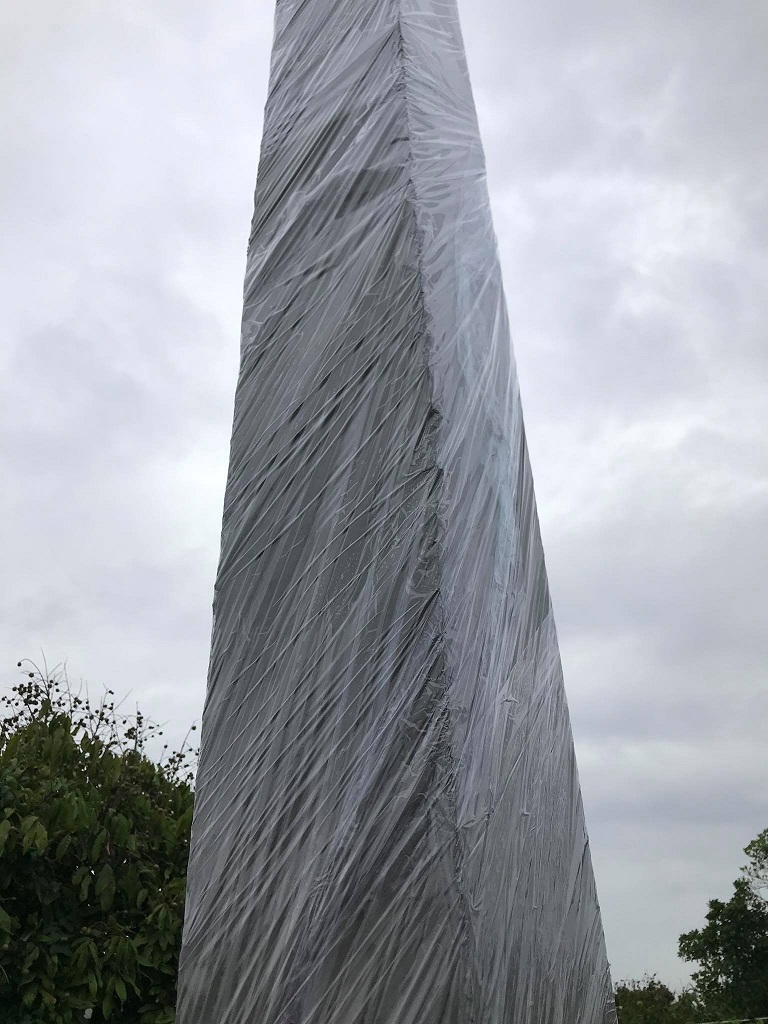

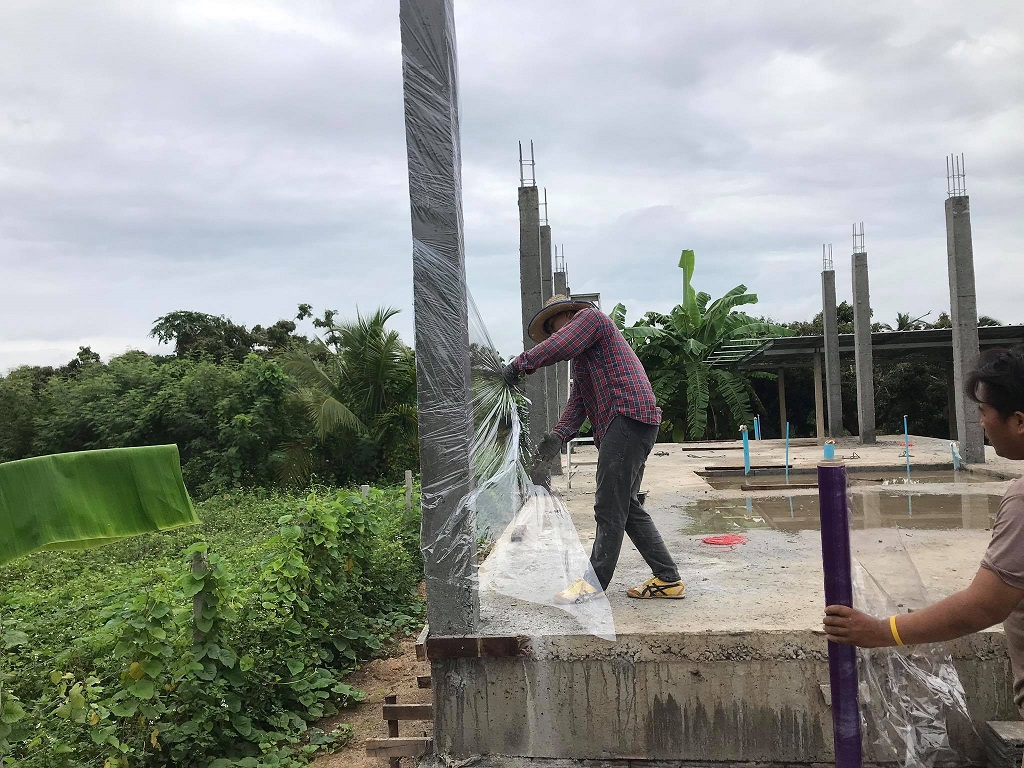

บ่มคอนกรีตทันที ซื้อพลาสติกสำหรับบ่มเสามา 4 ม้วน ม้วนละ 139 ลดราคาพอดีจาก HomePro
บ่มทุกต้น
ขอบคุณทุกคนที่เข้ามาดูนะครับ ขอจบตอนที่เสาไว้เท่านี้ เอาไว้ต่อโครงสร้างหลังคา กันต่อน่ะครับ อย่าลืม คอมเม้น ติชมกันด้วยน่ะครับ
สร้างบ้านในฝัน ตอนที่ 1
https://pantip.com/topic/39958214
สร้างบ้านในฝัน ตอนที่ 2
https://pantip.com/topic/39960725
สร้างบ้านในฝัน ตอนที่ 3
https://pantip.com/topic/39999046
ขอบคุณที่รับชมน่ะครับ จบไปด้วยภาพนี้ครับ 3 อาทิตย์ ลูกนกโตเร็วมากครับ
[CR] สร้างบ้านในฝันตอนที่ 3
ในตอนที่3 นี้ จะเสร็จสิ้นกระบวนการทำส่วนของโครงสร้างบ้าน ฐานราก เสาตอม่อ พื้นทั้งหมด เสาทั้ง20 ต้นแล้วครับ เริ่มทำบ้านวันที่ 06/05/2020 แต่ผมจะนับวันเวลาที่ทำงานจริง ที่ได้จ้างคนงานมาทำงานเท่านั้นน่ะครับ รวมวันทำงานทั้งหมด 33 วันครับ
พื้นที่ใช้สอยทั้งหมด
บ้าน 201.68 ตารางเมตร
โรงเก็บของ 32 ตารางเมตร อาจเป็นโรงรถในอนาคตหรือห้องทำงาน DIYส่วนตัวในอนาคตครับ
รวม 233.68 ตารางเมตร
ค่าแรงช่างทั้งหมด
แยกเป็น ช่างประจำ 4 คน คนงานรายวันอีก 5 คน รวม 9 คน ตรงนี้ต้องบริหารจัดการให้เหมาะสมกับงานแต่ล่ะวันจะช่วยให้ประหยัดเงินได้น่ะครับ
ค่าแรงผมสมมุติให้ตัวเองวันล่ะ 500 = 16,500 บาท ครับ (แต่ผมไม่ได้คิดรวมน่ะครับ ทำให้ฟรีครับทำด้วยใจ เพื่อครอบครัวครับ)
= 83,550 บาท
ค่าวัสดุอุปกรณ์ทั้งหมด (ทั้งน้ำแข็ง กระทิงแดง สปอนเซอร์)
รวมถึงค่าใช้จ่ายที่ผมช่วยน้องเปลี่ยนยางรถ 4,000 อาจจะเหมือนเป็นการให้ฟรี แต่ผมก็รวมลงในค่าใช้จ่ายด้วยครับ
= 291,094 บาท
รวมค่าใช้จ่าย 83,550 + 291,094 = 374,644
การทำบ้านหลังนี้ทำเพื่ออนาคตของตัวเองและครอบครัว ผ่านมาเดือนกว่าผมมีความสุขมาก ที่ได้ลงมือทำบ้านด้วยตัวเอง ผมขอบคุณทุกคนที่เข้ามาดู คอมเม้นติชมผมได้เสมอครับ ผมเป็นคนอ่อนน้อมถ่อมตนพร้อมปรับปรุงแก้ไขข้อบ่กพร่องเสมอครับ
เริ่มกันที่ภาพนี้ครับ น้าผมได้สร้างกล่องไม้เพื่อทำเป็นตู้ไบรษณีย์ชั่วคราวก่อน แต่เจ้านกน้อยก็มาสร้างรังวางไข่ ผมเห็นก็ตอนที่ลูกนกได้ฟักไข่แล้วครับ
หลังจากรอผลิตแผ่นสำเร็จประมาณ 7 วัน เจ้าของโรงงานก็เอาแผ่นมาวางไว้หน้างานบางส่วนก่อนวันวาง
มีเครนมาช่วยยกงานไวขึ้น
คนงานจากโรงงานครับ เขานำมาเอง วางกันเองจนเสร็จเรียบร้อยครับ
ทำผนังปิดช่องว่างระหว่างชั้นยกลอยไปด้วยครับ
วางกันเสร็จเรียบร้อยดีครับ เสร็จเกือบ 1 ทุ่ม
หาระดับเทพื้น ขึ้นมาอีก 5 เซน หลังจากนั้นก็ติดไม้แบบรอบๆให้ครบ
วางตะแกรงเหล็ก wire mesh
ถ่ายรูปยามเย็นสวยๆเก็บไว้มาฝากทุกคนด้วยครับ
ทำเป้าวันรุ่งเช้าก่อนเทปูนให้ทั่วทุกพื้นที่เวลาเทพื้น คนปาดปูนก็จะดูเป้านี้ว่าพื้นได้ระดับหรือยัง
เทพื้นเทหนา 5 เซน ใช้บริการปูนมิกส์ตรานกเช่นเคย 14.5 คิวครับ มีเครนมาช่วยยก จ้างมาอีก ครึ่งวันเช่นเดิมครับ

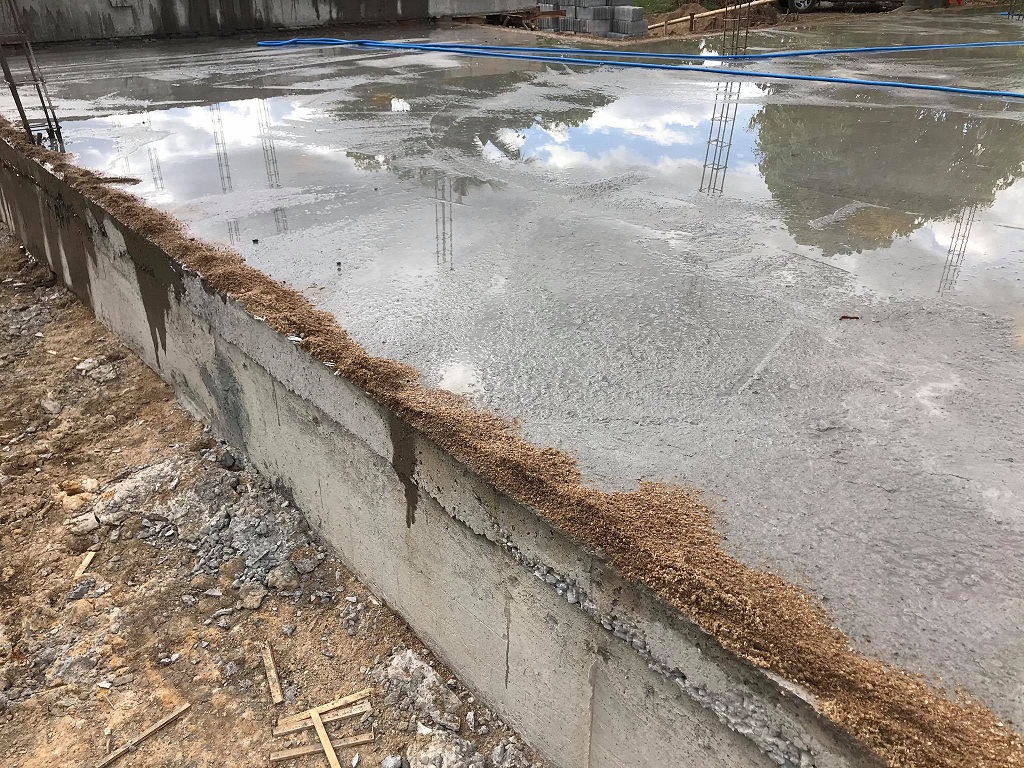

เทเสร็จวันถัดไป บ่มคอนกรีตเลยครับ คราวนี้ผมไม่พลาด บ่มครบ 7 วัน เลย โดยการใส่ทรายรอบๆ แล้วเติมน้ำให้นองไว้ตลอดเวลาครับ
แต่ข้อเสียคือ เวลาน้ำไหลออกมันจะมีรอยคราบติดไว้ทำให้คานเพิ่งทำเสร็จดูเก่าๆ แต่วิธีนี้ประหยัดครับ หากใครมีเงินก็ใช้กระสอบมาซับน้ำหรือใช้น้ำยามาบ่มก็ได้ครับ
เปียกเช้ายันเย็นครับเฉอะแฉะไปทุกที เพื่อให้พื้นคอนกรีตมีประสิทธิภาพสุงสุดครับ
เริ่มประกอบเสา รอตั้งเสาต่อไปเลยครับ
ใช้เวลาในการประกอบแบบตั้งเสา ตั้งดิ่งเสา ค้ำยันเสา ทั้งหมด 20 เสา ใช้เวลา 2 วันครับ
ยังไม่ครบ 7 วันดี ก็ยังทำการรดน้ำบ่มคอนกรีตตลอดไม่ลืมครับ

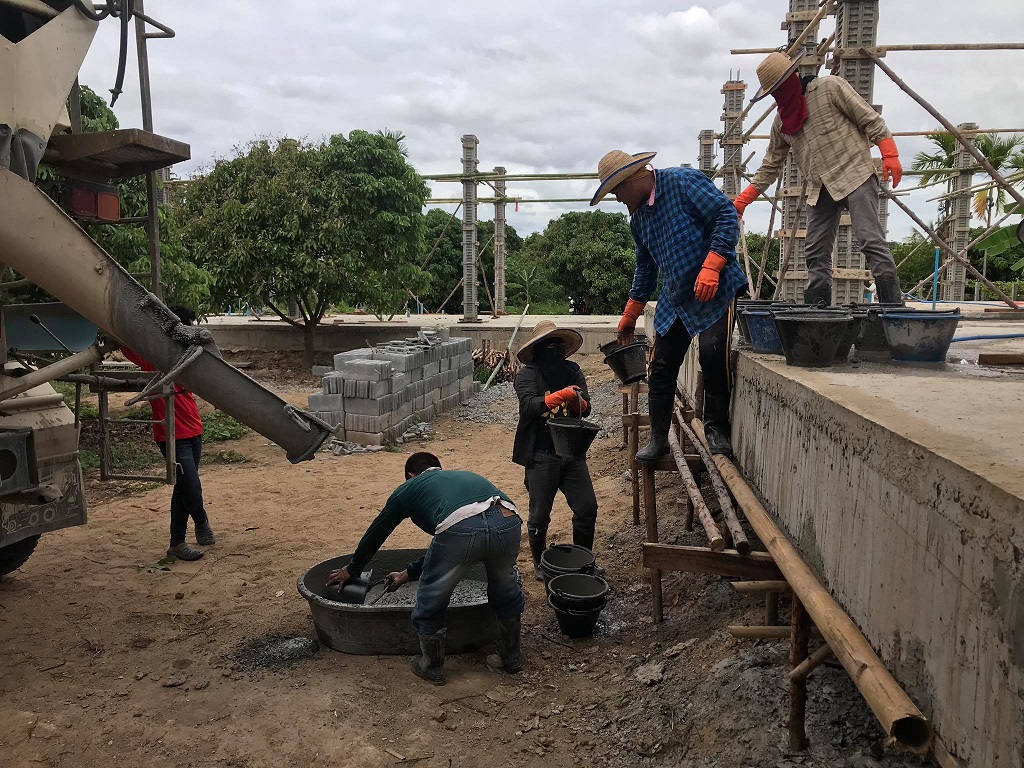

วันเทปูน เสา 20 ต้น ใช้คน 10 คน รวมผมด้วย ไม่ได้ใช้เครนมาช่วยเพราะ ดูจากใน youtube เวลาใช้เครนมาช่วย ปูนหกเยอะมากเสียดายปูนครับ เลยตัดสินใจใช้คน เทแทน ซื้อถังหิ้วปูนมา 3 โหล เพื่อความสะดวก รวดเร็วในการตักนะครับ เพราะต้องทำงานแข่งกับเวลาของปูนมิกส์ ซึ่งมีอายุ 2 ชั่วโมง
ทีมงานทำงานได้เร็วมากครับ เริ่ม 12:20 เสร็จเสาสุดท้ายที่ บ่าย2นิดๆ ถือว่าโอเคครับ ทุกคนก็เหนื่อยมาก ทำเสร็จ จ่ายเงินค่าน้ำมันรถคนละ 50 กลับบ้านไปนอนพักผ่อนได้เลยครับ
โชคดีมากวันเท แดดไม่ออกครับ ฝนตกนิดๆอากาศเลยเย็นสบายครับ
เททีล่ะ 2 เสาครับ งานไปเร็วมาก
ผมมีเรื่องเล่า ณ วันที่เทเสา ครับ ในขณะที่เทเสา ก็มีแม่หลวงบ้านก็ผู้ช่วยเข้ามาหน้างานก่อสร้าง และได้มาสอบถาม ว่ามีคนงานเป็นแรงงานต่างด้าวไหม
ผมก็บอกว่าไม่แน่ใจครับ ช่างประจำ 4 คนเป็นคนไทยหมด แต่แรงงานที่เหลือ ซึ่งผมได้จ้างมารายวัน มาเป็นบางวันเท่านั้นไม่ได้มาทุกวัน และมาทำงานตามคำแนะนำของพี่ๆญาติๆคนรู้จักกันแนะนำกันมาครับ แม่หลวงบ้านจึงบอกว่าหากมีแรงงานต่างด้าวมาทำงานต้องแจ้งทางแม่หลวงด้วยน่ะ ผมก็ไม่ทราบว่าต้องแจ้งครับ และแม่หลวงก็ได้ถ่ายรูประหว่างการเทเสาของคนงานไปครับ เราใช้เวลาการเทเสาแค่ 2 ชั่วโมง พอเสร็จผมก็ให้ทุกคนกลับบ้านได้ แต่ผมยังอยู่น่ะครับ นั่งดูบ้านเฉยๆครับ สักพักก็มีรถ เข้ามา เขียนว่า รถใช้ในราชการเท่านั้น ผมกำลังจะเดินไปถาม แต่รถคันนั้นก็เลี้ยวรถและกลับออกไปทันที ผมก็รู้สึกสงสัยครับ ว่ามาทำไม ปกติไม่ค่อยมีใครเข้ามาในซอยนี้ เพราะตอนนี้ผมคืนบ้านหลังแรกที่ก่อสร้างอยู่ในซอยนี้ครับ
ผมจึงกลับไปค้นหาข้อมูล เรื่องการจ้างแรงงานต่างด้าว ทราบว่า หากผมจ้างแรงงานต่างด้าว ผมต้องรีบแจ้ง กรมแรงงานในท้องที่ภายใน 15 วันครับ หากไม่แจ้งจะมีความผิด ซึ่งผมนำมาให้ทุกคนดูคร่าวๆนะครับ ยังมีรายละเอียดอีกเยอะครับ
ผู้ใดรับคนต่างด้าวทำงานฝ่าฝืนงานที่ห้ามคนต่างด้าว
ปรับตั้งแต่ 400,000-800,000 บาทต่อคนต่างด้าวที่จ้างหนึ่งคน (ม.9,ม.102)
2. ผู้ใดรับคนต่างด้าวทำงานโดยไม่มีใบอนุญาตทำงาน
ปรับตั้งแต่ 400,000- 800,000 บาทต่อคนต่างด้าวที่จ้างหนึ่งคน(ม.9,ม.102)
3. ผู้ใดรับคนต่างด้าวซึ่งไม่มีใบอนุญาตทำางานกับตนเข้าท ำงาน(มีใบอนุญาตทำงานกับคนอื่น)
ปรับตั้งแต่ 400,000- 800,000 บาทต่อคนต่างด้าวที่จ้างหนึ่งคน(ม.72,ม.122)
4. ผู้ใดให้คนต่างด้าวทำางานไม่ตรงตามที่กำาหนดในใบอนุญาตทำงาน
ปรับไม่เกิน 400,000 บาท/คนต่างด้าวที่จ้างหนึ่งคน (ม.73, ม123)
เพื่อบริหารจัดการแรงงานต่างด้าวที่ผมจะจ้างต่อไปผม ดำเนินเรื่อง แจ้งไปทางกรมแรงงานทันทีครับ โดยการรวบรวมข้อมุลเอกสารสำคัญต่างๆทั้ง นายจ้าง ลูกจ้าง ที่ผมได้จ้าง หรือจะจ้างต่อ ดำเนินเรื่องยื่นแจ้งต่อกรมจัดการแรงงานต่างด้าวในท้องที่ทันทีครับ
ผมจึงอยากขอแนะนำทุกคนว่า อย่านิ่งนอนใจเรื่องแรงงานต่างด้าวเด็ดขาด ทำตามกฏหมายว่าด้วยการจ้างงานแรงงานต่างด้าวให้เรียบร้อย และทำตามคำแนะนำของเจ้าหน้าที่ ที่ดูแลจัดการเรื่องแรงงานต่างด้าว เพื่อป้องกันเหตุการณ์ที่อาจทำให้เราเสียใจ เสียดาย เสียทรัพย์ เพราะเราเองรู้เท่าไม่ถึงการณ์นะครับ
แกะแบบเสาแล้วเร็วมาก ตอนเข้าแบบใช้เวลา 2 วัน ตอนแกะใช้เวลา 4 ชั่วโมงเสร็จ ไวมาก
เสาที่ไม่สวยก็ฉาบทับทันทีเลยนะครับ ด้วยปูนซ่อมแซมโครงสร้าง
บ่มคอนกรีตทันที ซื้อพลาสติกสำหรับบ่มเสามา 4 ม้วน ม้วนละ 139 ลดราคาพอดีจาก HomePro
บ่มทุกต้น
ขอบคุณทุกคนที่เข้ามาดูนะครับ ขอจบตอนที่เสาไว้เท่านี้ เอาไว้ต่อโครงสร้างหลังคา กันต่อน่ะครับ อย่าลืม คอมเม้น ติชมกันด้วยน่ะครับ
สร้างบ้านในฝัน ตอนที่ 1 https://pantip.com/topic/39958214
สร้างบ้านในฝัน ตอนที่ 2 https://pantip.com/topic/39960725
สร้างบ้านในฝัน ตอนที่ 3 https://pantip.com/topic/39999046
ขอบคุณที่รับชมน่ะครับ จบไปด้วยภาพนี้ครับ 3 อาทิตย์ ลูกนกโตเร็วมากครับ
