โรงพยาบาลศิริราช บางโพ มาตามนัดแน่นอน!! ผ่าน EIA เรียบร้อยแล้วครับ! ดีใจกับชาวบางโพด้วย

โรงพยาบาลศิริราช บางโพ มาตามนัดแน่นอน!! ผ่าน EIA เรียบร้อยแล้วครับ! ดีใจกับชาวบางโพด้วย

https://www.facebook.com/share/p/18KDYGPMkx/?mibextid=wwXIfr

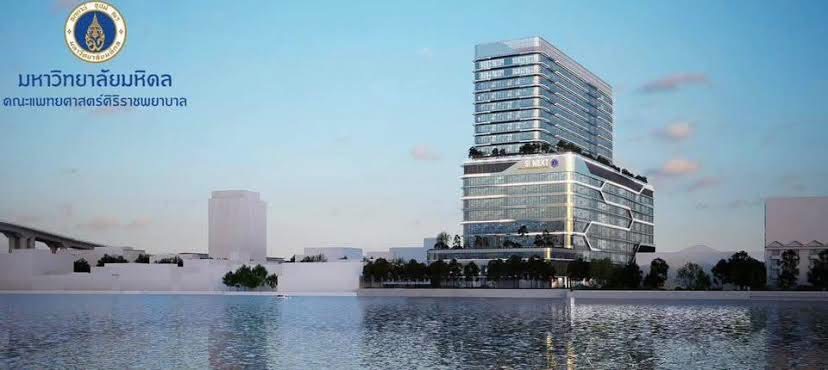

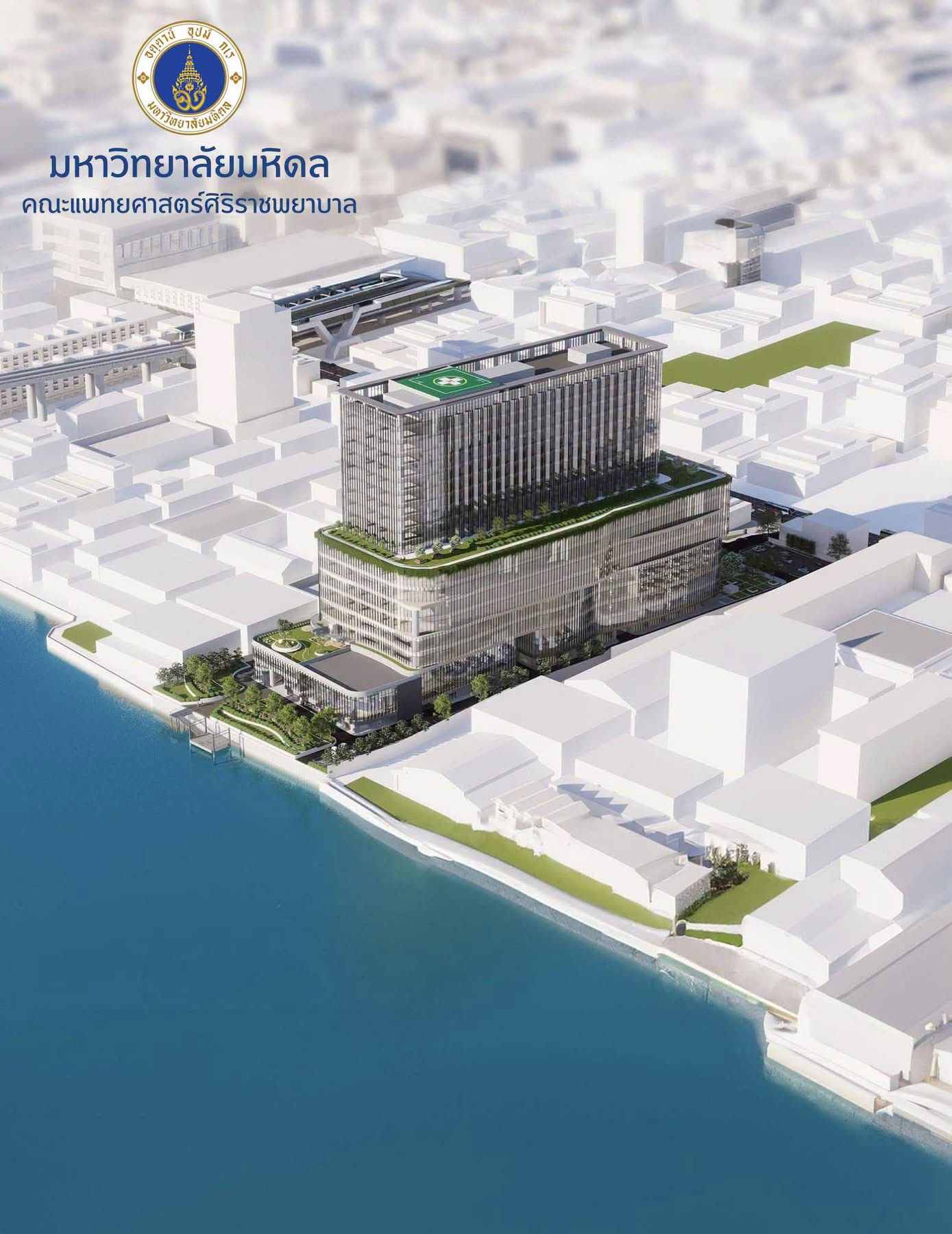

- ชื่อเต็ม “โครงการสถาบันการแพทย์ศิริราชระดับนานาชาติของคณะแพทยศาสตร์ ศิริราชพยาบาล”
- ค่อนข้างแน่นอนแล้วว่าเปิดปี 75!!!
- และรับ 30 บาทแน่นอน!!!
- งบประมาณลงทุนรวมทั้งสิ้น 16,960.59 ล้าน!!!
- งบก่อสร้าง 7,000 ล้านบาท (เป็นจากภาครัฐ 3,860 ล. ที่เหลือ ศิริราชต้องหามาสมทบ)
- งบครุภัณฑ์ทางการแพทย์ จะเป็นสัดส่วน รัฐ 8 ส่วนต่อศิริราช 2 ส่วน

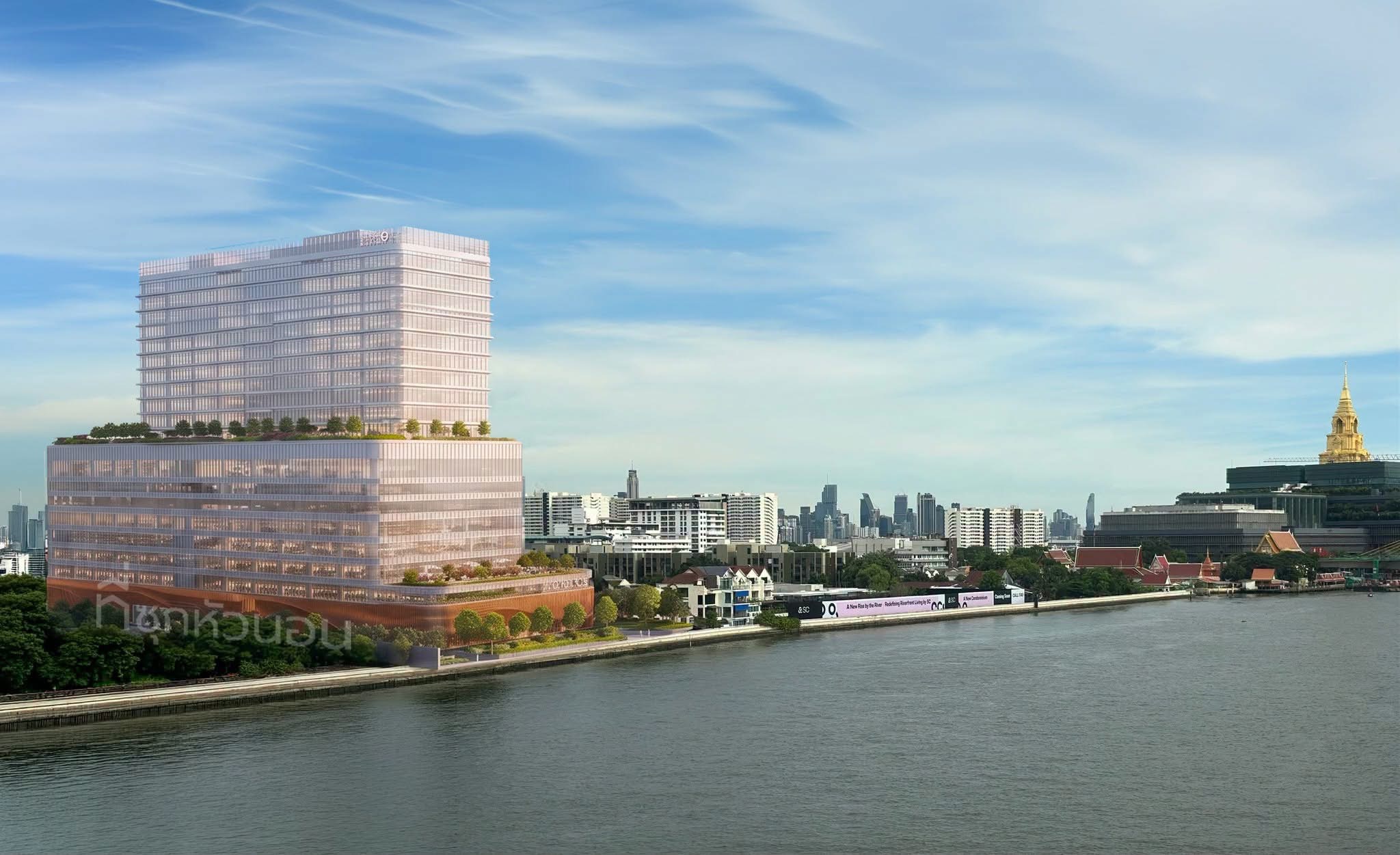

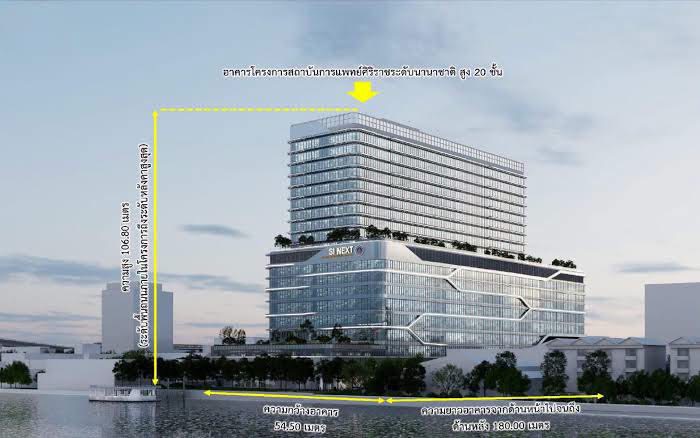

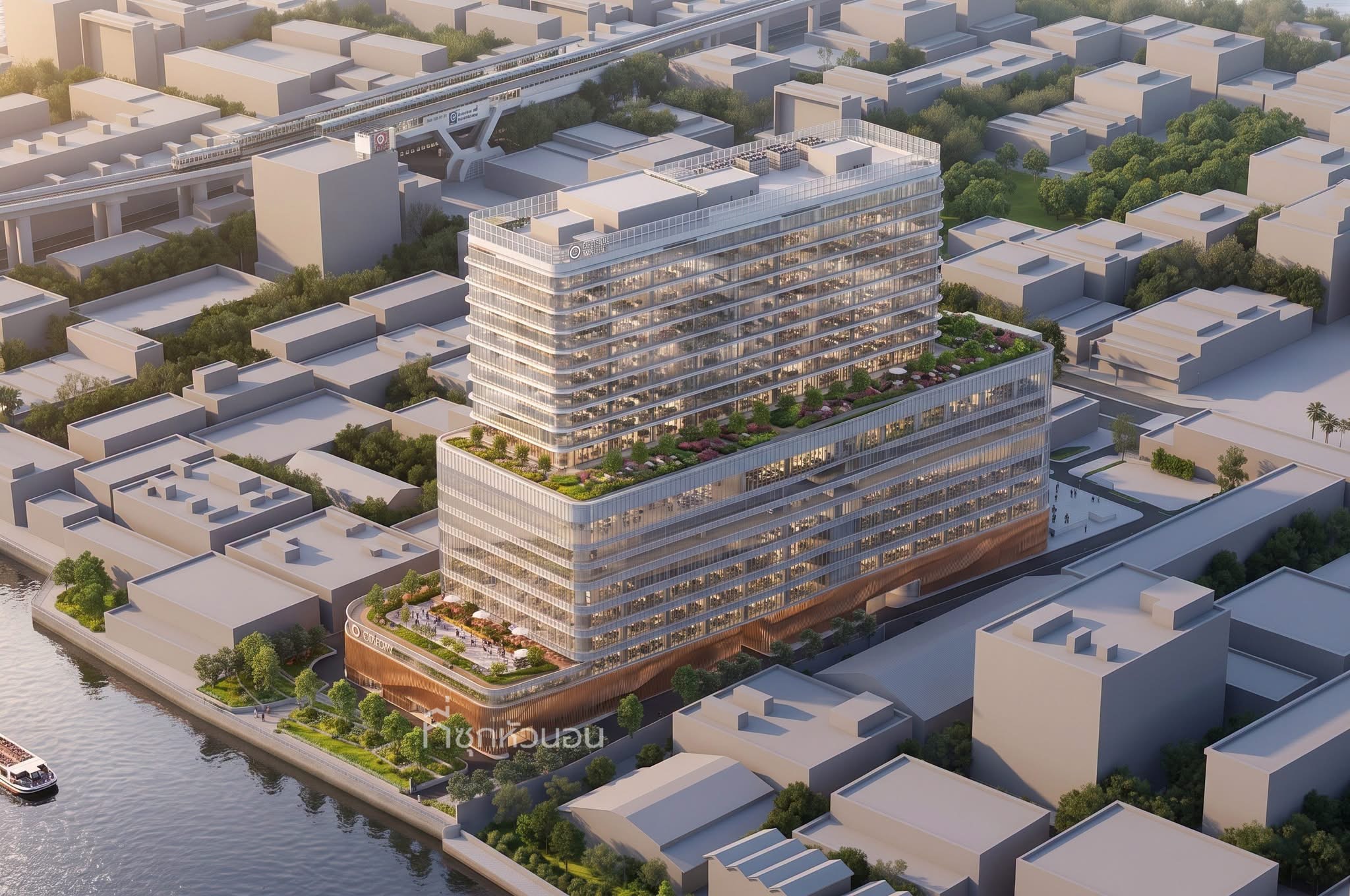

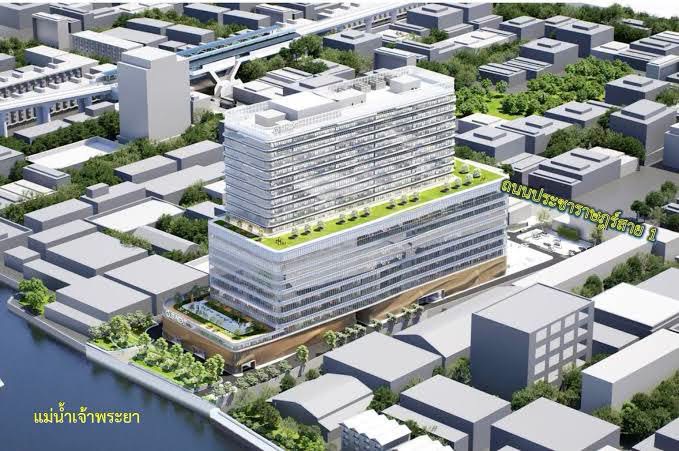

- เป็นอาคาร 19 ชั้น พ.ท.ใช้สอยรวม 149,714 ตร.ม.
- มีพื้นที่บริการทางการแพทย์ ศูนย์บริการตรวจรักษาโรคเฉพาะทางต่าง ๆ ศูนย์การรักษาด้วยเทคโนโลยีชั้นสูง

รักษาโรคซับซ้อนอย่างบูรณาการ แบ่งเป็น 3 ส่วนหลักจัดเต็ม
1. ศูนย์บริการรักษาระดับสูง (ปฐมภูมิ-เหนือตติยภูมิ): ครบจบทุกเฉพาะทาง! ตั้งแต่อายุรกรรม, ศัลยกรรม ไปจนถึงศูนย์เฉพาะทางอย่าง ศูนย์นิทรารักษ์, โรคอ้วน, จิตเวช, ผู้มีบุตรยาก และห้องฉุกเฉิน
2. ศูนย์การรักษาด้วยเทคโนโลยีขั้นสูง : มี ศูนย์หัวใจและหลอดเลือด, ศูนย์ระบบประสาทและสมอง, ศูนย์ฉายรังสีชนิดอนุภาค Proton และ Boron Neutron Capture Therapy (BNCT), ศูนย์มะเร็งครบวงจร และ ศูนย์ผ่าตัดด้วยหุ่นยนต์ (Robotic Surgery)
3. ห้องผ่าตัด ทั้งหมด 22 ห้อง (ห้องผ่าตัดใหญ่ 15 ห้อง, ห้องผ่าตัดเล็ก 5 ห้อง และห้องผ่าตัดสูติศาสตร์ 2 ห้อง)

**จะมีการนำเครื่องทำ MRI ขณะฉายรังสี (MRI-Linac) เครื่องแรกในเอเชียตะวันออกเฉียงใต้มาใช้เพื่อลดการทำลายอวัยวะส่วนอื่น การทำศัลยกรรมปลูกถ่ายอวัยวะ (Organ Transplant) ถึง 3 อวัยวะในครั้งเดียว และการรักษาด้วยเทคโนโลยีเซลล์และยีนบำบัด (Cell and Gene Therapy หรือ ATMP) ซึ่งต้องใช้อุปกรณ์การแพทย์เฉพาะทาง**

- หอผู้ป่วยใน (IPD): เตียงรวม 442 เตียง เน้นความพรีเมียมและผู้ป่วยวิกฤต (Ward ผู้ป่วยพิเศษ 352 เตียง และ Ward ผู้ป่วยวิกฤต 90 เตียง ครอบคลุมทั้ง ICU, CCU, RCU และ PICU/NICU)
- พื้นที่วิชาการ ปฏิบัติการ และสนับสนุน : มีห้องประชุมอัจฉริยะ, Co-working space
- มี Community Mall ขนาดใหญ่ และพื้นที่จัดกิจกรรมอเนกประสงค์ริมน้ำ
- จอดรถประมาณเกือบ 1,000 คัน
- บุคลากรประมาณ 4,000 คน (เตรียมยื่นใบสมัครรรรร!)
- มีสวนริมแม่น้ำ ประมาณ 2,000 ตร.ม.

*จะมีการวางระบบที่สามารถรองรับชาวต่างชาติที่เข้ามาทำงานในประเทศไทยหรือโดยรอบประเทศไทยหรือกลุ่ม Expats ราว 10 % ทั้งเรื่องการเตรียมระบบไอที บุคลากรที่สามารถสื่อสารภาษาอังกฤษ ก็จะเป็นส่วนหนึ่งที่สามารถช่วยดูแลชาวต่างชาติได้ โดยผู้ป่วยชาวต่างชาติจะคิดค่าบริการเพิ่มขึ้น 25%*

Timeline
- 2569 - 2573 : เริ่มงานก่อสร้างอาคารเต็มรูปแบบ (ใช้เวลาก่อสร้าง 60 เดือน)
- 2571 - 2573: เริ่มเตรียมการจัดหาครุภัณฑ์ทางการแพทย์และระบบสารสนเทศ (IT)
- 2571 - 2574: จัดเตรียมและฝึกอบรมบุคลากร
- 2575 : เปิดให้บริการ (คาดการณ์)
