ขอความช่วยเหลือและคำแนะนำเกี่ยวกับการใช้งาน Microsoft Project

พอดีผมกำลังทำโปรเจคจบปี 4 ครับ แล้วต้องการใช้ Microsoft Project เพื่อเพิ่มประสิทธิ์ภาพการสั่งวัสดุของฝ่ายสโตร์ อะครับ

คือ ผมมีแนวคิดว่า จะเอา วัสดุที่ต้องซื้อก่อนงานนั้น ๆ ซึ่งเรารู้ Leadtime ในการสั่งของ มาใส่ไว้เพื่อดูว่า เมื่อกำลังจะขึ้นงานนี้

จะต้องสั่งซื้อวัสดุที่จะใช้สำหรับงานนี้ตั้งแต่วันที่เท่าไหร่ เพื่อให้ของมาถึงหน้างาน และมีระยะการเก็บ (ก่อนการใช้งาน) น้อยที่สุด

ดังตัวอย่างในภาพครับ

Leadtime ของวัสดุชิ้นนี้คือ 14 วัน, ระยะเวลาของการทำงาน Task นี้ คือ 5 วัน
เพราะฉะนั้น ระยะเวลารวมทั้งหมดคือ 19 วัน

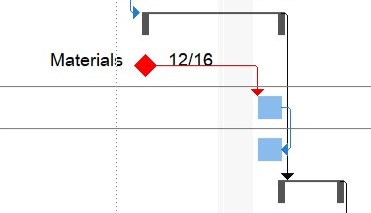

จะเป็นไปได้ไหมที่ไม่ให้เวลา Leadtime ของวัสดุ เข้ามาเกี่ยวข้อง ให้มันโชว์แค่ระยะเวลาของการทำงาน 5 วันดังภาพที่สอง

หรือว่ามีวิธีการไหนที่ทำได้จะแนะนำ ก็ขอความกรุณาด้วยครับ
ขอบคุณครับ
