🍀🍀สร้างบ้าน-บ้านสร้าง🍀🍀

ขอบันทึกไว้เป็นความทรงจำ และถ้ามันจะเป็นประโยชน์ต่อใครได้บ้างก็จะยินดีมากที่สุดเลยคร้า🙏🙏
(ปัจจุบัน Jan 2023 บ้านยังในอยู่ระหว่างการก่อสร้างนะจ้า) หวังว่าภาพสุดท้ายจะสมบูรณ์แบบนี้เลยน้า ^^

ปล ขออนุญาตไม่ได้แจ้งชื่อผู้รับเหมานะคร้า เพราะตั้งแต่เดือนตุลาคม 2565
เหมือนจะเริ่มมีปัญหาเรื่องการทำงานอย่างชัดเจนเพิ่มขึ้นเรื่อยๆเลย เห้อออ เดี๋ยวผิด พรบ คอม (รึเปล่านะ)
ใครอยากรู้ชื่อ ผรม ติดต่อ ถามทาง inbox ได้คร้า
ยังไงขอให้ทุกๆ คนมีบ้านที่แข็งแรง สมหวังดังใจน้า 🍀

ด้วยเพราะตอนนี้บ้านยังอยู่ในระหว่างก่อสร้าง ช่วงหลังๆของกระทู้นี้ ระหว่างรอ update งานสร้างบ้าน
เราจะขอเล่าถึง ลำดับขั้นตอน การเตรียมตัว (ในแบบ) ของเรานะ
จะเล่าแบบ จากคนไม่รู้อะไรเลย  ไม่รู้จะเริ่มตรงไหน ทำอะไรก่อนหลังดี จนมาถึงวันนี้
ที่กำลังยืนมองความเป็นไปของงานก่อสร้างน้า  (~ ^ - ^ ~)



ไม่รู้ว่าการสร้างบ้านสำหรับหลายๆคนเป็นแบบเรารึเปล่า ( ^_^ )
ของเราเป็นความตั้งใจแรก ที่อยากทำเพื่อคนที่รักที่สุด (นะจ้ะสุดที่ร๊ากก🥰)
กว่าจะมาถึงจุดเริ่มต้นของการสร้างบ้าน(จริงๆ) เราใช้เวลามากกว่า 10 ปี ในการ "อยาก" จะเริ่มต้น และ
ใช้เวลาอีกมากกว่า 5 ปี ในการ "เตรียมพร้อม" อย่างจริงจังเลยล่ะ นานเกิ้น (-_-"")

ขั้นตอนการเลือก-การคิด บอกเลยว่าได้จากในพันทิป และการรีวิวของหลายๆท่าน ที่มาแชร์กันไว้นี่ล่ะ
(จนทำให้ อยากเอาประสบการณ์ของตัวเอง มาแชร์ไว้ด้วย
เพราะมันเป็นประโยชน์มากจริงๆ สำหรับการเริ่มต้น)
ขออนุญาต Reference : https://pantip.com/topic/33364192
คุณหมอท่านนี้ คือละเอียดมาก🙏🙏
ช่วยให้เรา ค่อยๆลำดับขั้นตอนการเตรียมการ ในส่วนต่างๆ
ได้ง่ายมากขึ้น และรู้ว่า ต้องเข้าใจอะไรบ้าง ก่อนเริ่มสร้างบ้าน

เราสร้างบ้านโดยเลือกใช้บริษัทผู้รับเหมา ที่ไม่รู้ว่าเป็นพรหมลิขิตหรือความบังเอิญที่ได้เจอเข้าโดยบังเอิญ
ตอนขับรถผ่านระแวกบ้าน ตั้งใจแค่จะขอดูวิธีการก่อสร้าง พอได้พูดคุยก็เกิดถูกชะตาถูกใจผลงาน🧐
แล้วไปๆมาๆ ก็เลยกลายเป็นความโชคดี ( ^,^ ) และแล้ว ... การเดินทางของบ้านหลังน้อยก็ได้เริ่มต้นขึ้นจ้า

เราเริ่มต้นจากการส่ง requirement  ต่างๆ ให้ทางบริษัทผู้รับเหมา เพื่อให้ได้แบบบ้านคร่าวมาดู
ต่อด้วยการนั่งอ่านสัญญา ปรับแก้กันจนพอใจ ซึ่งเราใช้เวลาในช่วงแรกนี้ นานมากเลย เพราะแม้หลายคนจะบอกว่า
สัญญา มีไปก็อาจไม่ช่วยอะไร ถ้าเจอคนไม่ดี แต่มีไว้ก็อุ่นใจกว่าไม่มีอ่ะเนอะ หลังผ่านช่วงการปรับแบบ
การปรับสัญญา การวางรายละเอียด งวดงานต่างๆ ก็ยื่นแบบขออนุญาตก่อสร้าง กับทางเขตที่จะสร้าง
เรียบร้อยแล้ว ก็ได้เริ่มต้น การสร้างบ้านจริงๆ กันซักทีน้า ขอบคุณ ผรม ด้วย ที่อดทนกับเรามากๆ🥺
เพราะเราเป็นพวกจิตตกง่าย ไม่ใช่ perfectionist แต่ก็ต้องการข้อมูลที่แน่นมากพอให้เกิดความสบายใจ
ความปวดหัวทั้งหมด ทั้งสิ้น เลยน่าจะตกไปอยู่กับ ผรม ซะเยอะเหมือนกัน ขออภัยไว้ด้วยนะคร้า 😅🙏

ใดใด ก่อนเริ่มต้นสร้างบ้านก็ต้องมีการเตรียมพร้อมที่ดินสำหรับสร้างบ้านกันก่อนเนอะ

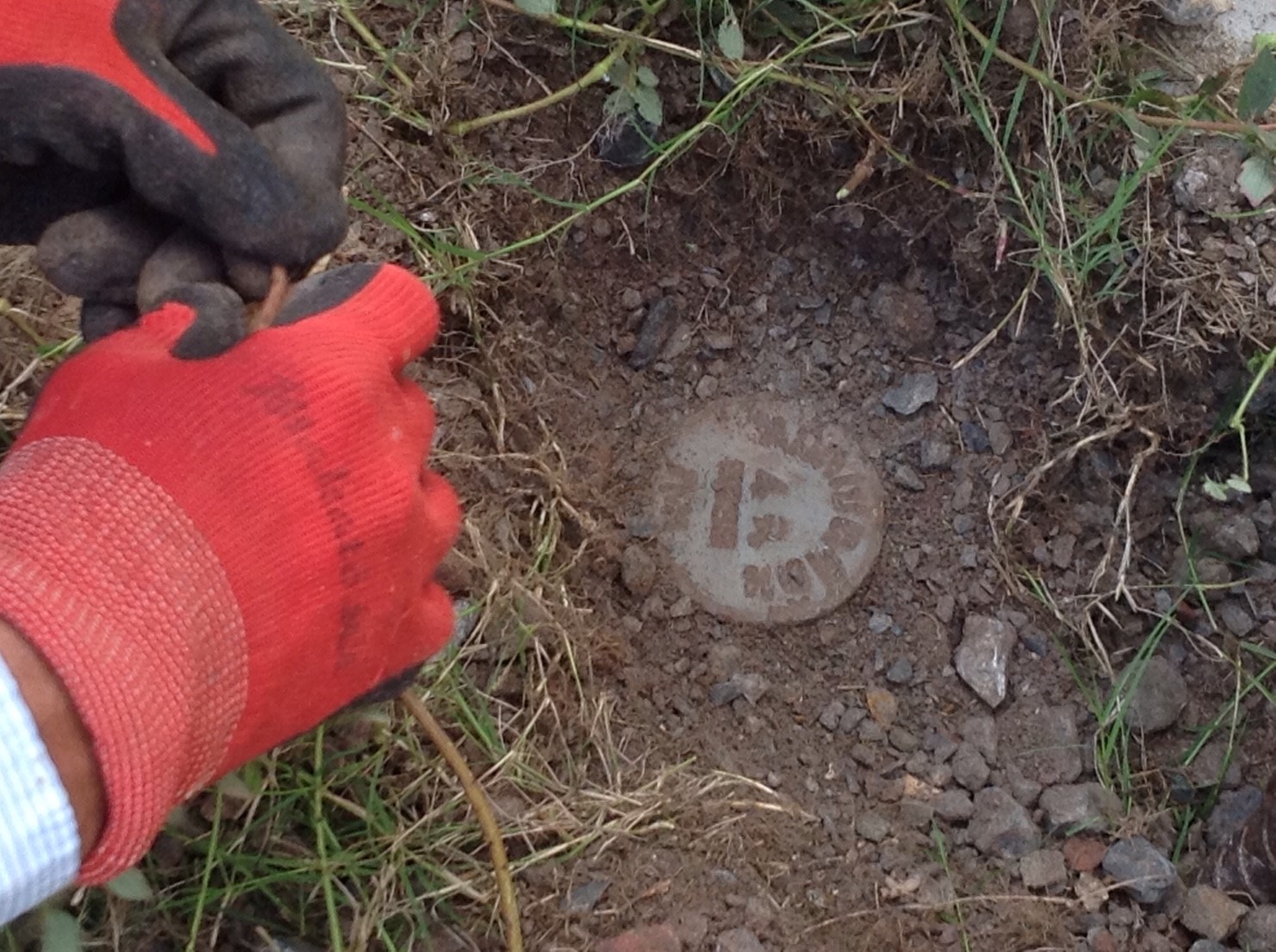

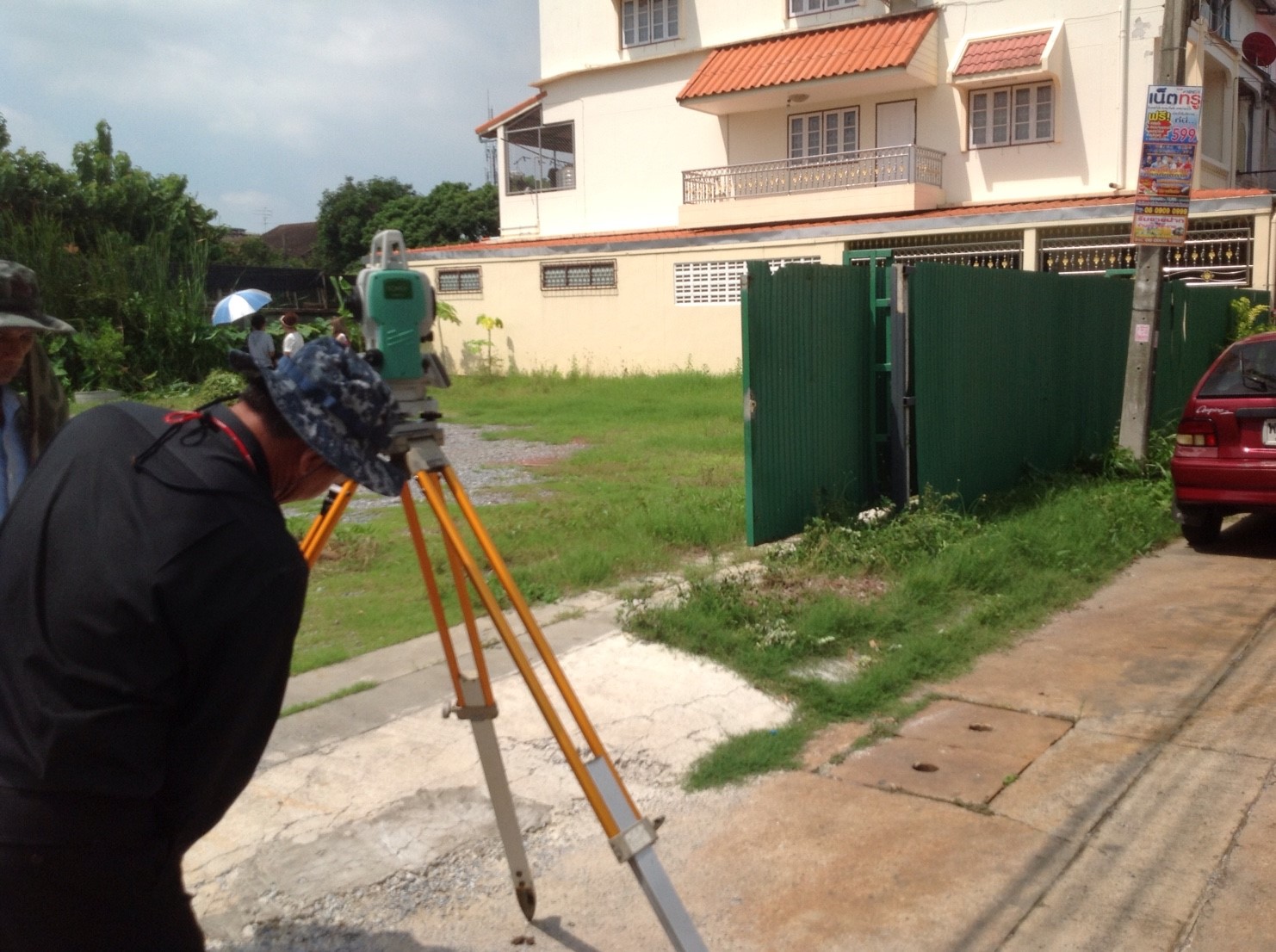

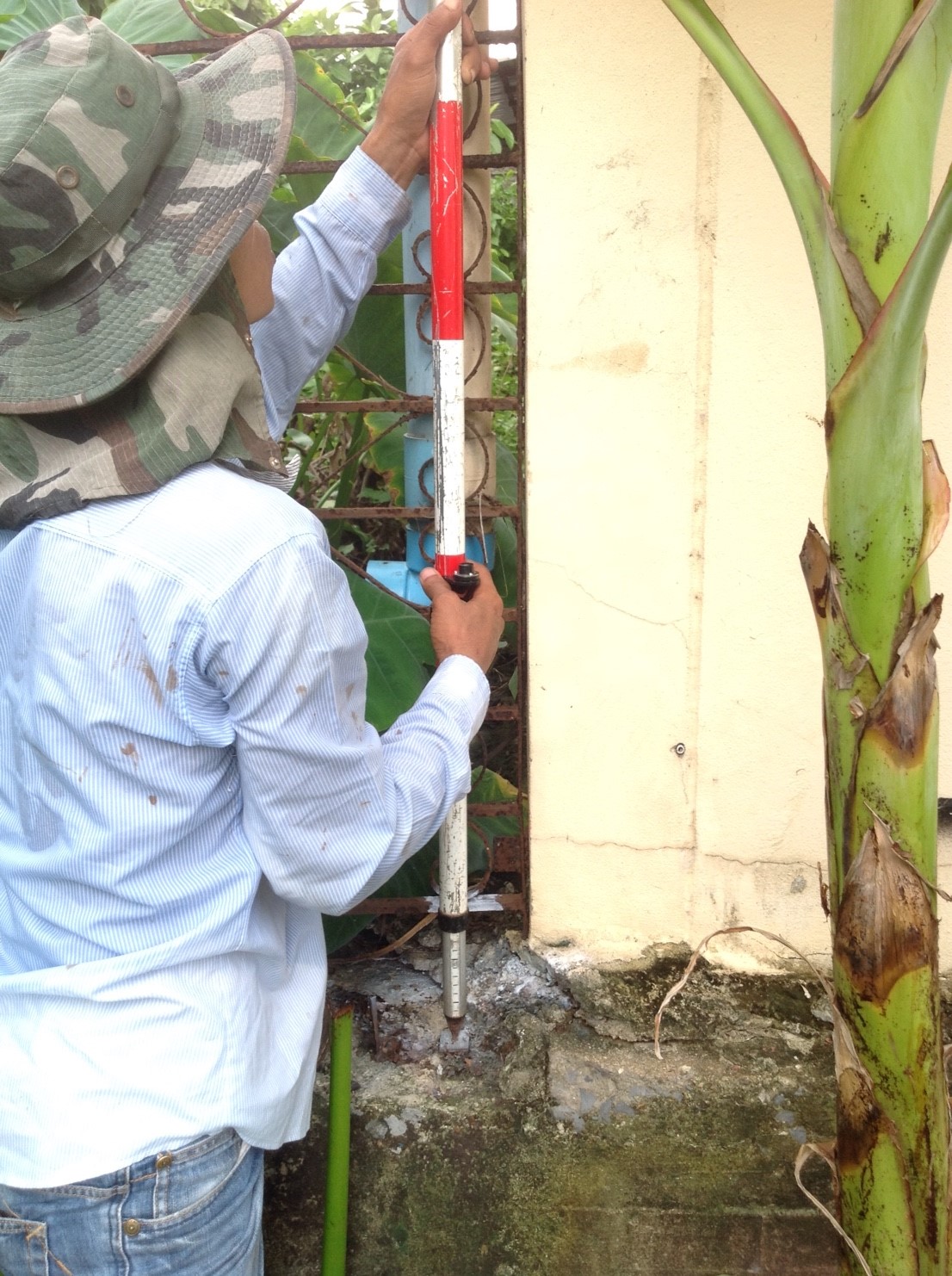

สิ่ง (ที่เราคิดว่า) สำคัญมากอย่างนึง ก็คือการตรวจสอบ "รังวัดที่ดิน" ✐ โดยจริงๆ ก็ต้องทำ
ตั้งแต่ตัดสินใจจะซื้อที่ดิน เพราะเป็นเสมือน การตรวจสอบว่า ที่ดินที่เราจะซื้อกับโฉนด
และขนาดหมุดหมาย ที่ปักแบ่งเขตที่ดินแต่ละผืนนั้น ถูกต้องหรือไม่
มีขนาดหน้าตายังไง แถมป้องกันการเกิดปัญหาระหว่างเพื่อนบ้าน ในอนาคตได้ด้วย 👍



🎯 วันที่ 7 Mar 2022 : ตีเส้นปักหมุนตำแหน่งเสาเข็มต่างๆ
เข้าสู่การสร้างบ้านจริงๆซักทีนะ..
การทำงานช่วงนี้ใช้เวลาไม่นานเลย ยิ่งถ้าเตรียมพื้นที่ก่อสร้าง ไว้เรียบร้อยแล้ว ใช้เวลาแค่ไม่กี่ชั่วโมงก็เสร็จ⏰
เค้าจะมีทีมงานเอากล้องมาส่องๆ วัดมุมวัดฉาก แล้วก็เอาไม้ไปตอกไว้ เป็นสัญลักษณ์ตำแหน่งเสาเข็ม
ตามแบบก่อสร้าง ที่ขออนุญาตไว้กับทางเขต โดยหมุดที่ตอกไว้นี้ ก็พ่นสีแดงๆ ไว้จะได้เห็นชัดๆ
เวลาเสาเข็มมาลงจริงๆ จะได้ไม่ต้องเพ่งหา ให้ยุ่งยาก บ้านเราทั้งบ้านทั้งโรงรถ รวมๆกันแล้ว ได้มา  28 เสาจ้า ☀︎



🎯 วันที่ 11 Mar 2022 : เริ่มต้นการทำเสาเข็มเจาะ
จากที่เคยเข้าใจ (ไปเอง) ว่าการลงเสาเข็มเจาะ  จะไม่รบกวนเพื่อนบ้าน เพราะใช้เครื่องขุด
เจาะดินขึ้นมา แล้วจึงเอาเหล็กลงไปหล่อ ทำเป็นเสา  เอาเข้าจริงๆ ต้องขอบคุณความใจดี
ของเพื่อนบ้าน ในระแวกการก่อสร้าง โดยเฉพาะบ้านที่อยู่ติดกับที่ดินก่อสร้าง และขอบคุณ ผรม. ที่ช่วยดูแล
แจ้งพูดคุย กับบ้านเรือนในระแวกการก่อสร้าง ไว้ก่อนเริ่มดำเนินการจริง เพราะเครื่องเจาะดิน
เวลาทำงาน มันก็เสียงดังใช้ได้อยู่ และแรงกระแทก เวลาเครื่องจะขุดดินขึ้นมา ก็ทำให้รู้สึก
ถึงการสั่นได้ ในระดับนึงเลย  ( >,<")
คือเราเข้าไปยืนดู ตอนที่เค้าทำกัน ต้องเอามืออุดหูเลย 😰😵‍💫 ไม่งั้นขี้หูต้องไหลออกมา
จากแรงสั่นที่ต่อเนื่องนั้นแน่ๆ



ดินที่ขูดขึ้นมา จนถึงระดับนึง จะมีทรายปนออกมาด้วย ความลึกตอนนั้นอยู่แถวๆ 18-20 เมตร สำหรับบ้านเรา
แต่ พื้นที่ต่างๆ ในกรุงเทพ จะมีความแข็งความนิ่ม ของพื้นใต้ดิน ไม่เท่ากัน
บางเขต อาจไม่ต้องเจาะลึกขนาดนี้ก็ได้ เดี๋ยวนี้ มีบริการตรวจสอบชั้นดิน ก่อนการก่อสร้างด้วย
ว่าชั้นดินแข็ง ของที่ดินบริเวณนั้นๆ อยู่ลึกแค่ไหน

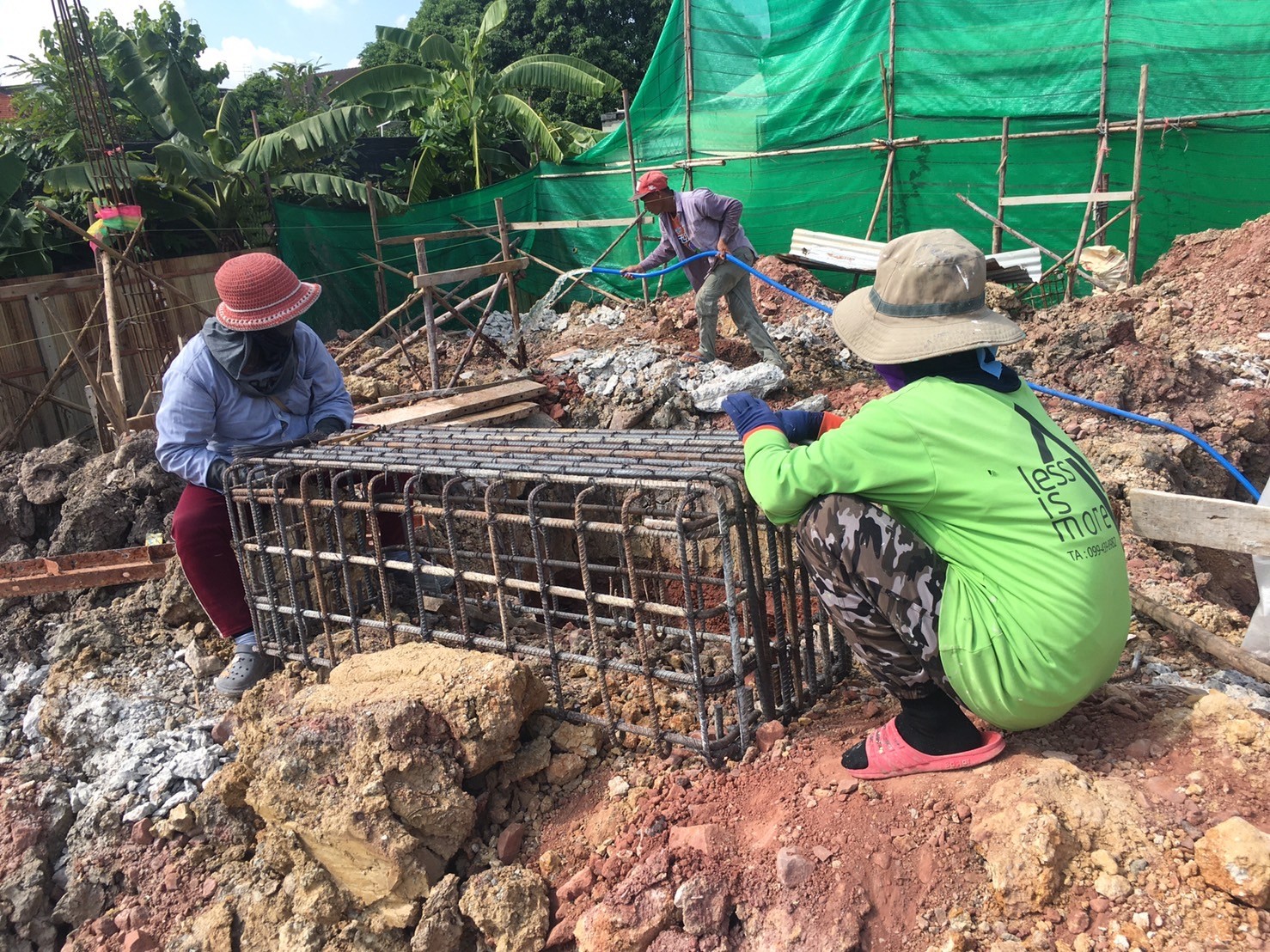

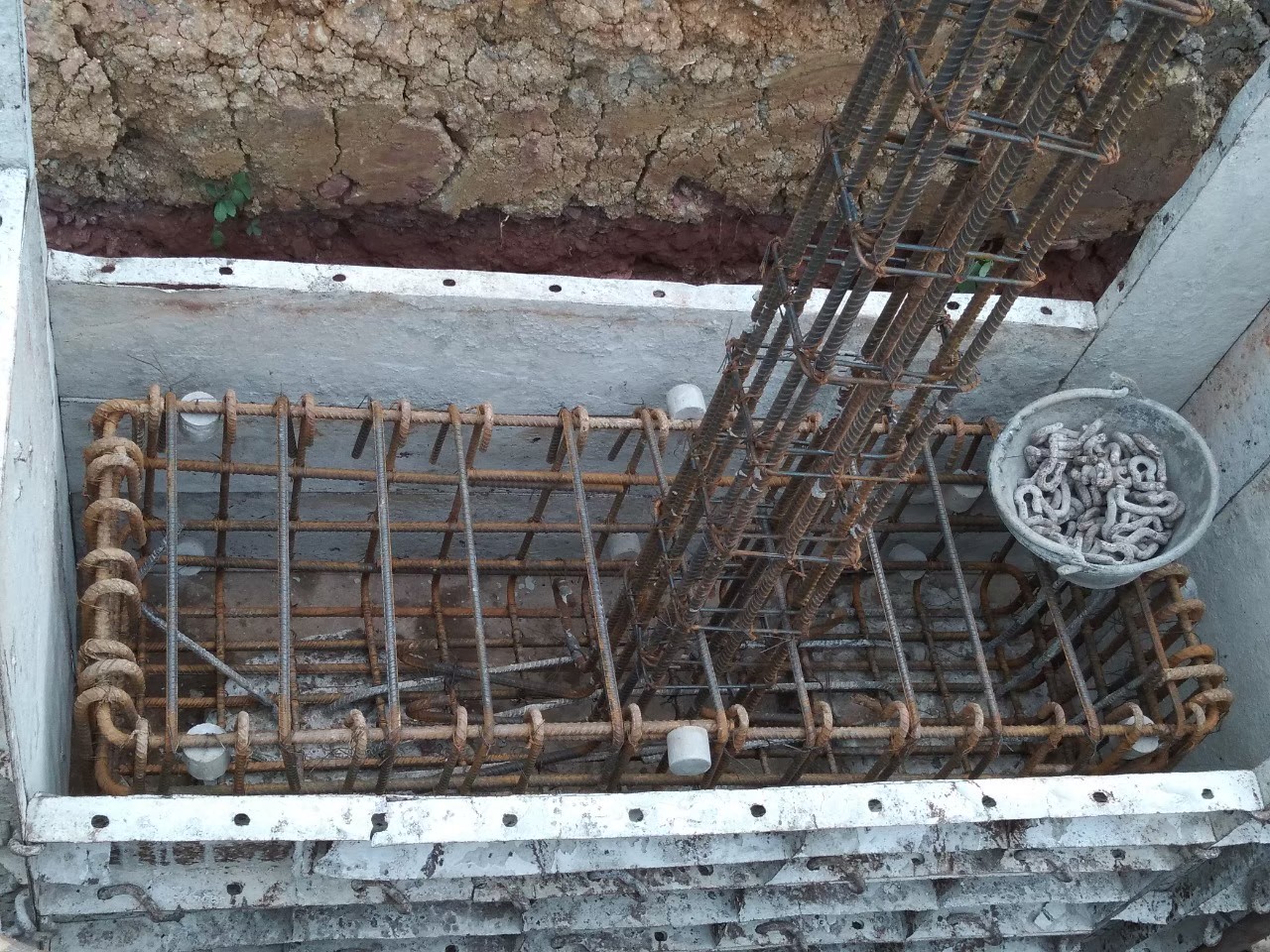

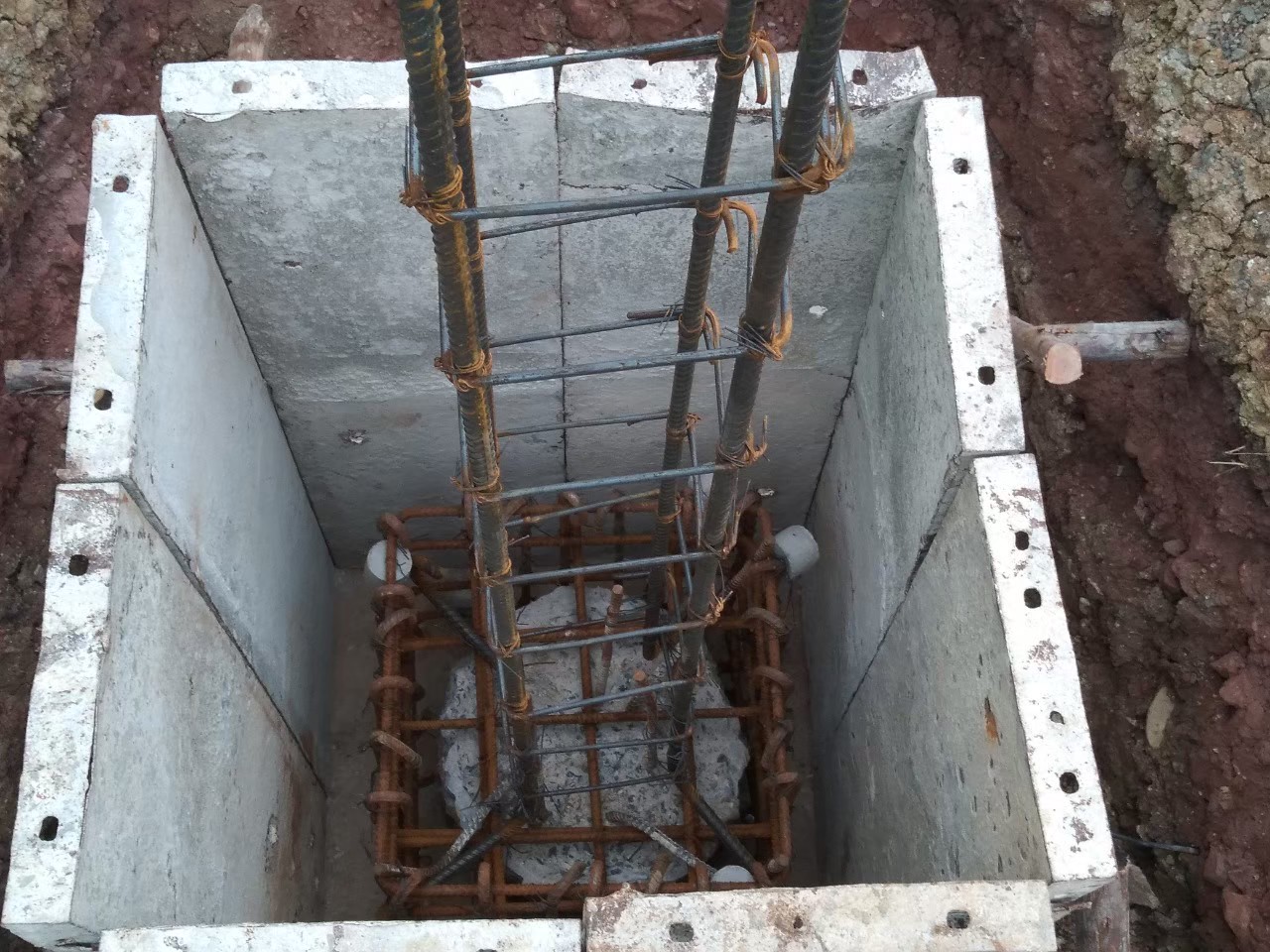

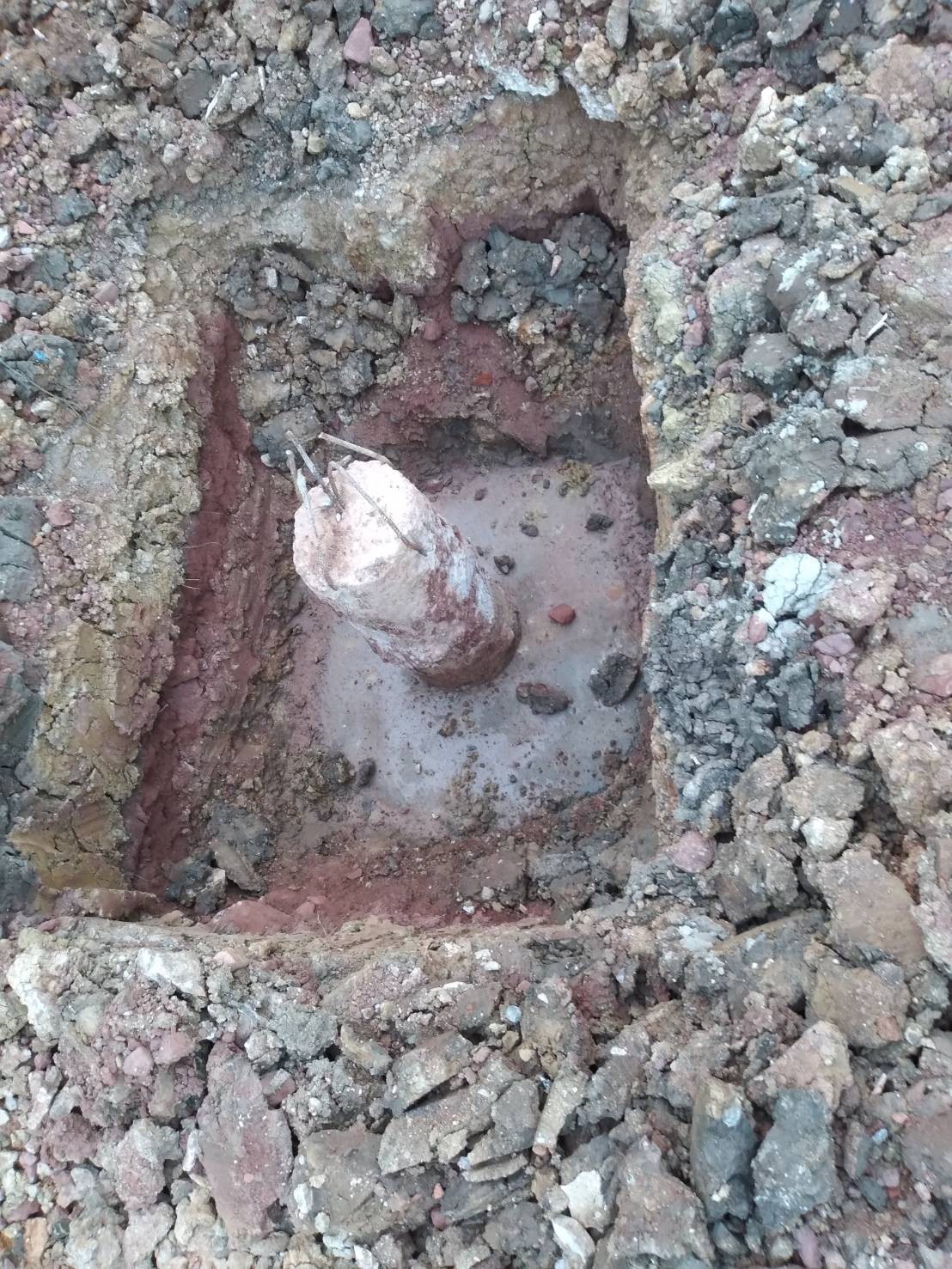

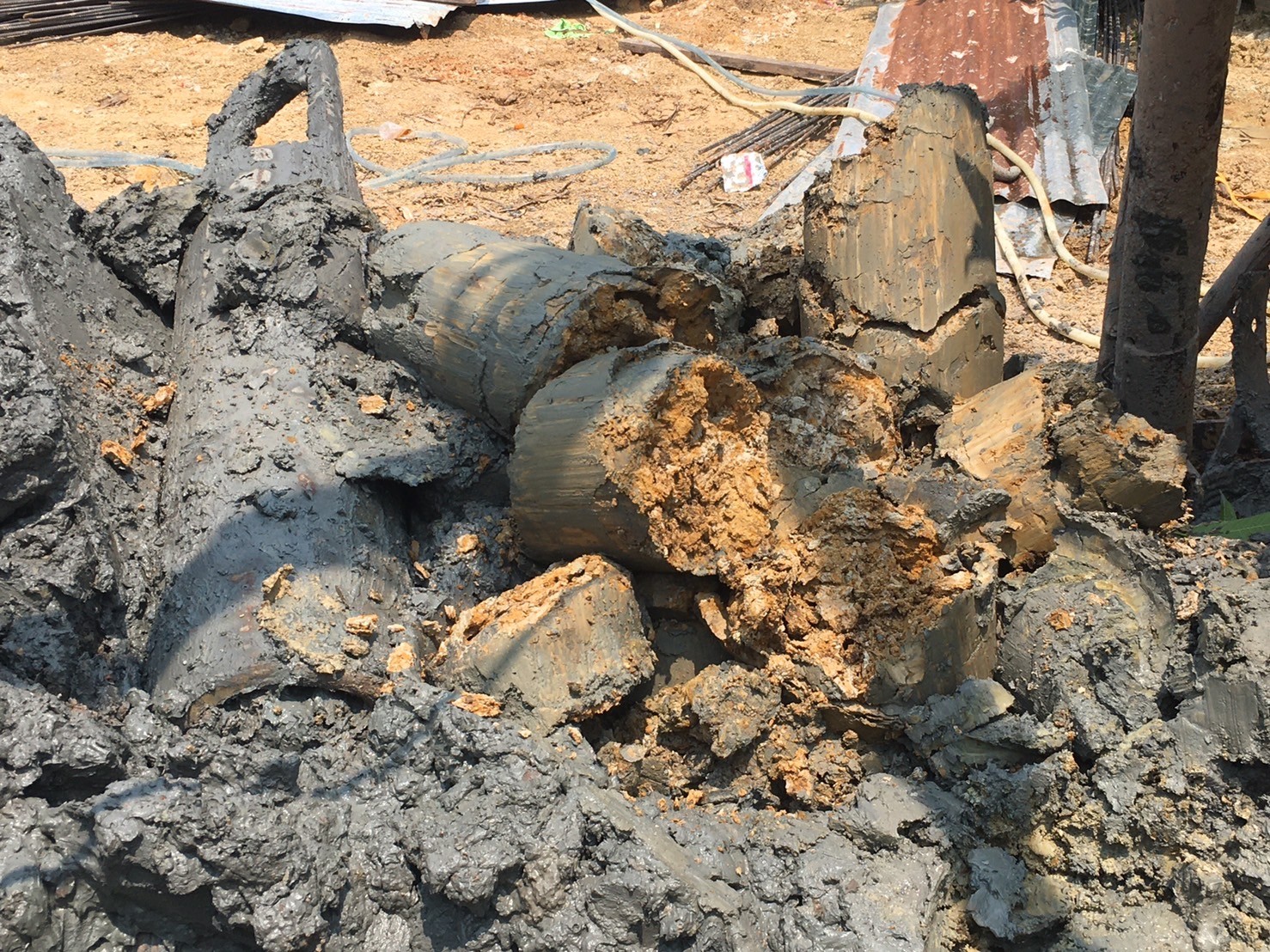

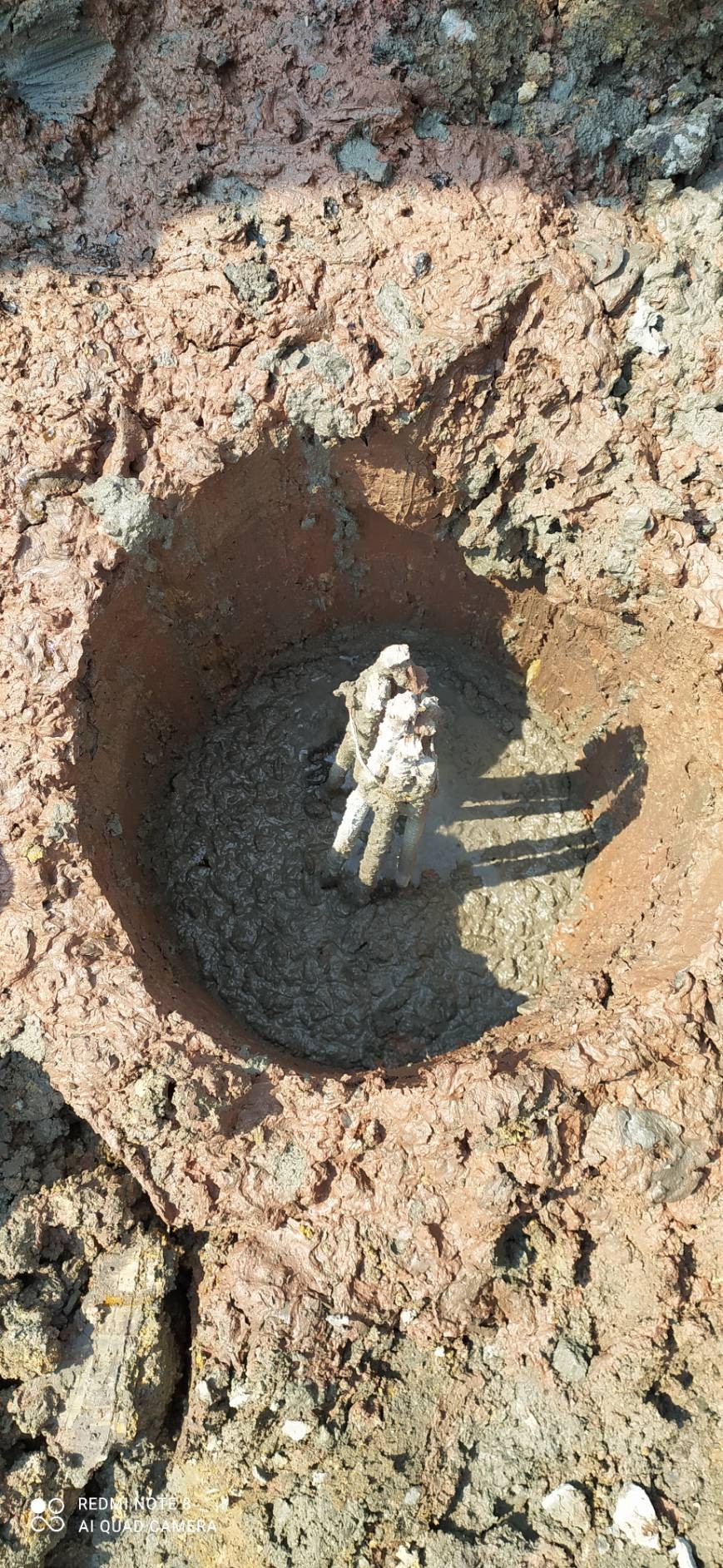

เจาะดินจนได้ความลึกที่กำหนด จากนั้น เค้าก็จะใส่โครงเหล็กเสา ที่เตรียมไว้ ลงไปในหลุม
จากนั้น ก็เทคอนกรีต โดยจับให้เหล็กอยู่ตรงกลางหลุม (เอาจริงๆเราก็ไม่รู้ว่ามันอยู่กลางจริงๆรึเปล่าอ่ะนะ)
แล้วมัดปลายเหล็ก เป็นจุกไว้ (อันนี้ ผรม เค้าบอกว่าเหล็กมันจะได้ไปเอนไปข้างๆ)





พอเจาะๆ ขุดๆ เทๆ กันไปจนครบ 28 เสาแล้ว จากนั้น ก็เข้าสู่ช่วงรอ รอให้เสาเข็มที่เทคอนกรีตไว้แห้ง
เหมือนตอนแรก เข้าใจว่า อาจจะทิ้งไว้ 2 สัปดาห์ แต่หน้างานจริงๆ ของเราทิ้งไว้ประมาณ 7 วัน
เพราะกว่าจะเท ทำเข็มครบ 28 เข็ม ของเรากินเวลาไปเกือบ 1 เดือน เพราะมีติดขัดเรื่องอุปกรณ์เล็กน้อย
จากน้ั้น ก็เข้าสู่กระบวนการทดสอบ เสาเข็มที่ทำไว้ ว่าเรียบร้อยรึเปล่า ใช้วิธีตรวจแบบ Sisemic test
ช่วงเวลานี้ พื้นที่ก่อสร้าง จะเต็มไปด้วยดินที่ขุดขึ้นมาเลยล่ะ ได้อารมณ์เหมือนมีภูเขาในบ้านมากๆ 🗻

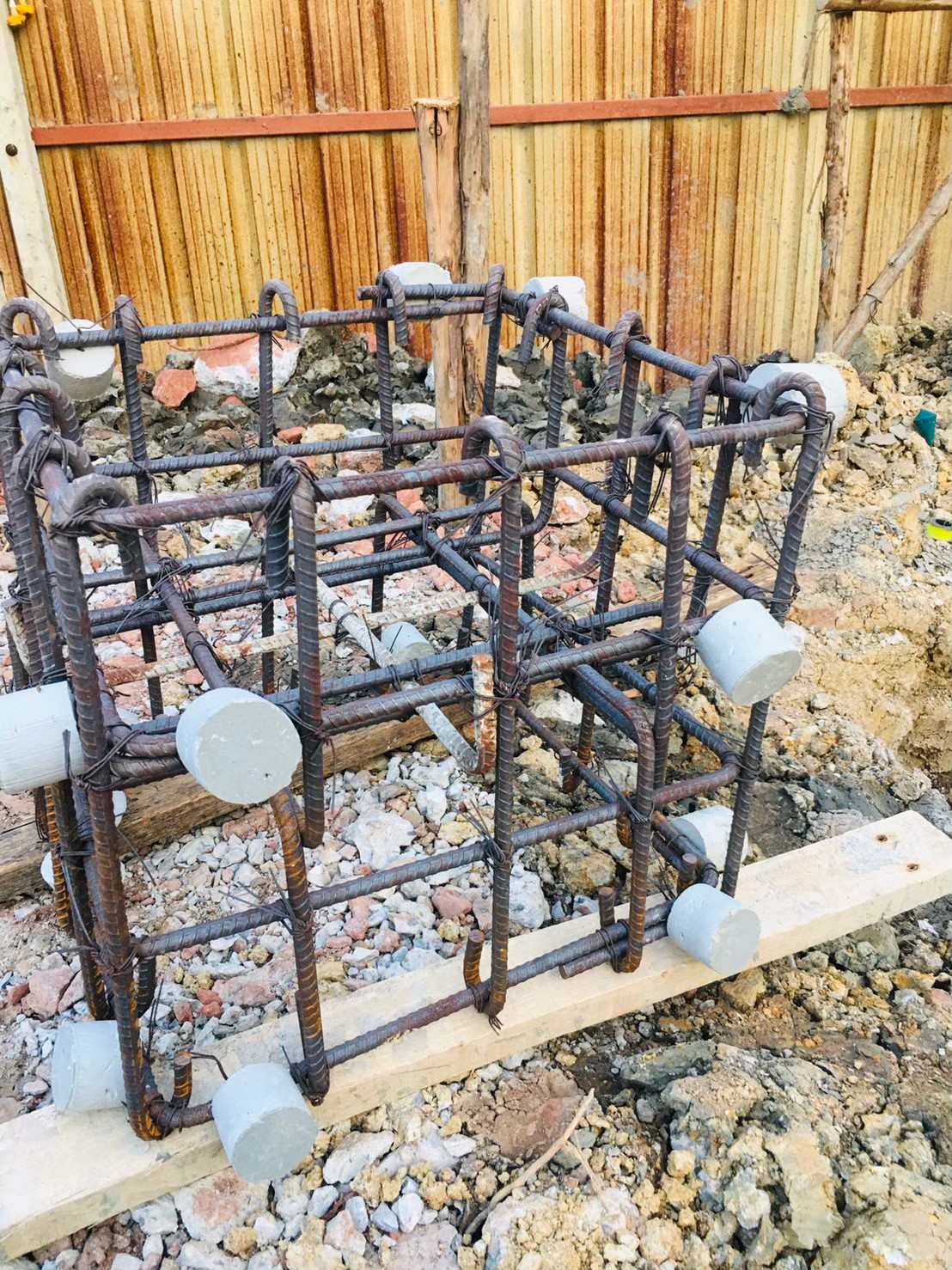

ลำดับถัดไป ก็เป็นการตัดหัวเข็ม ผรม ของเรา บอกว่าใช้ตัวตัดลูกหมู ตัดแต่งเสาเข็ม

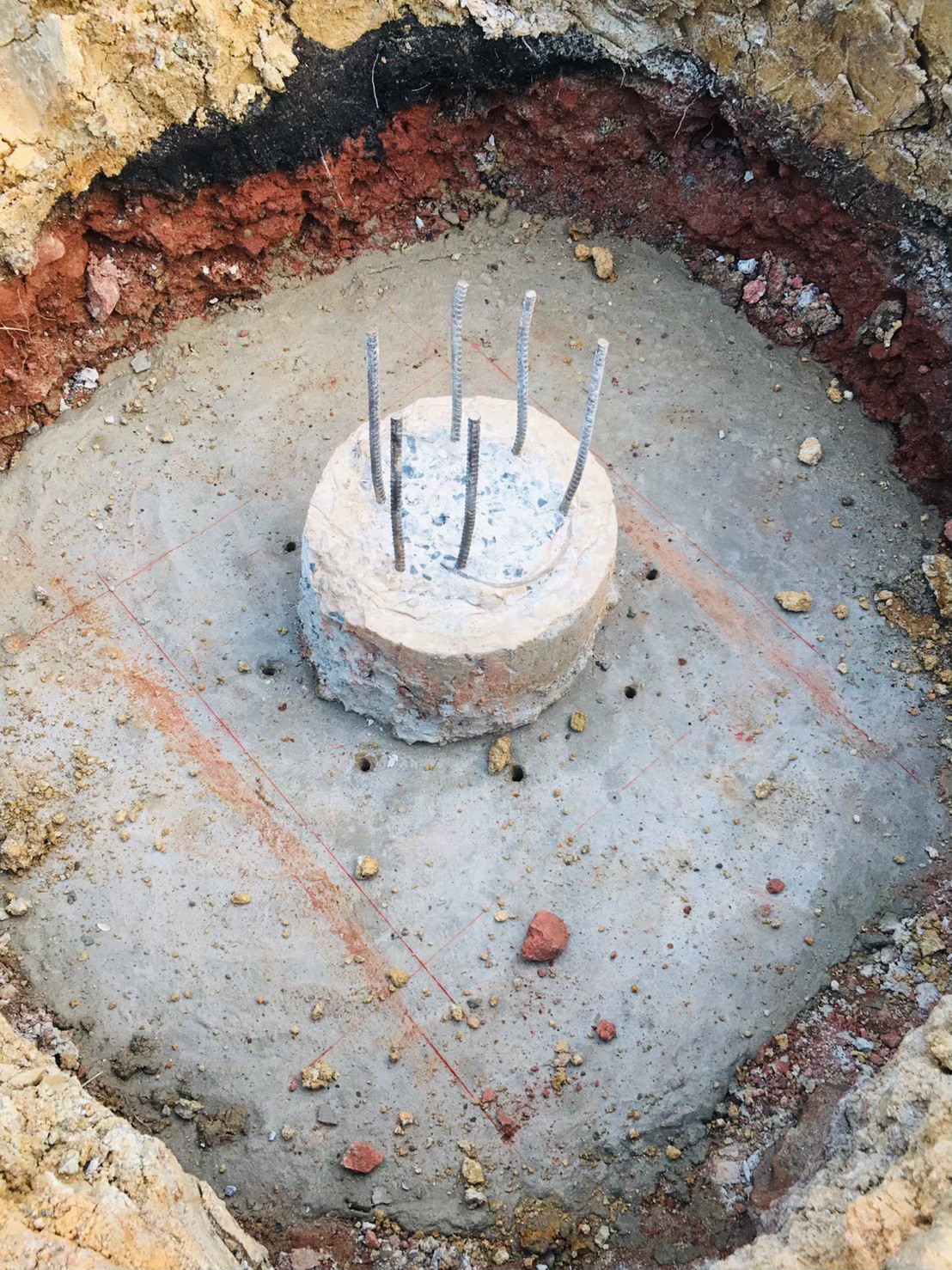

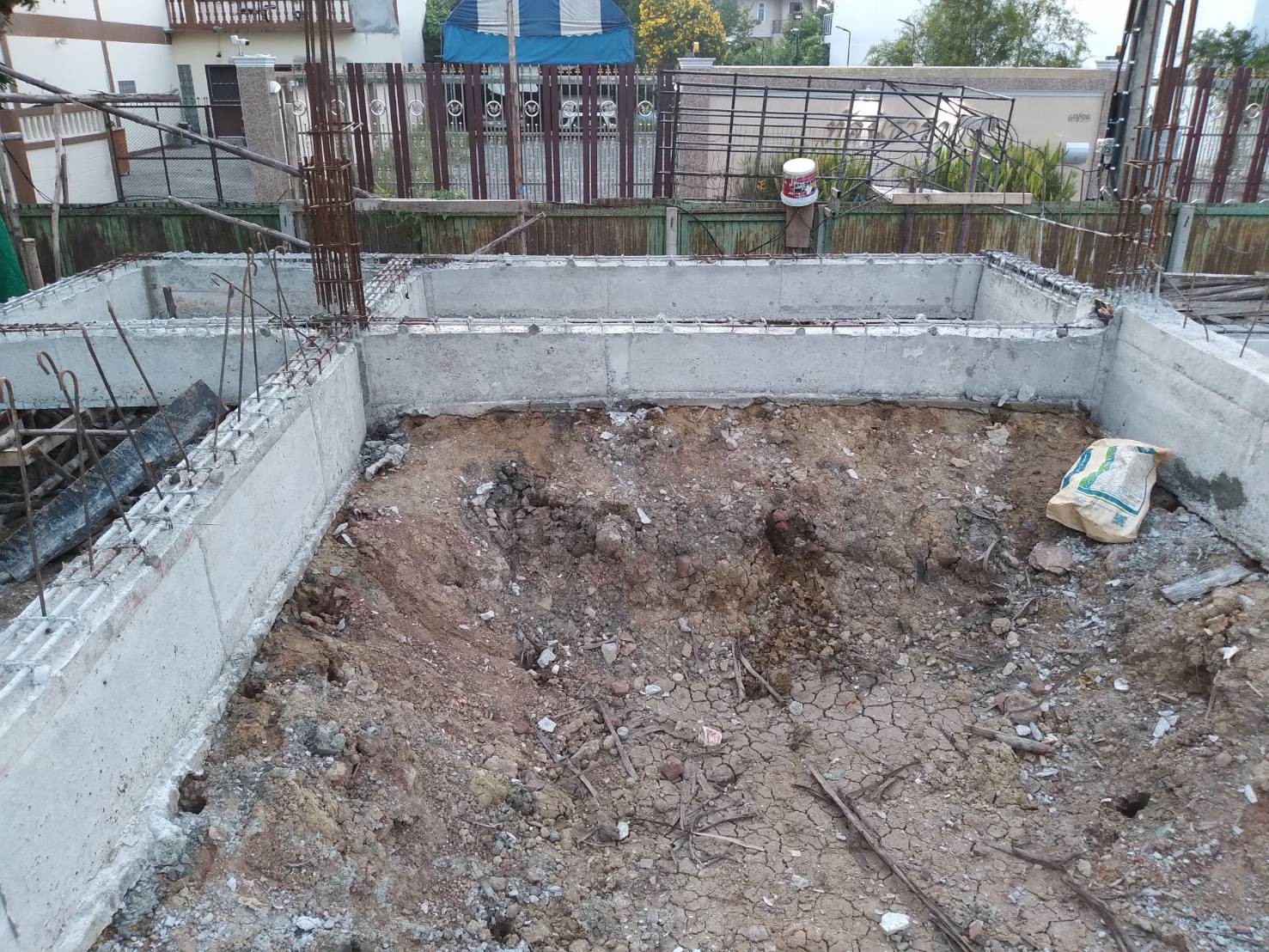

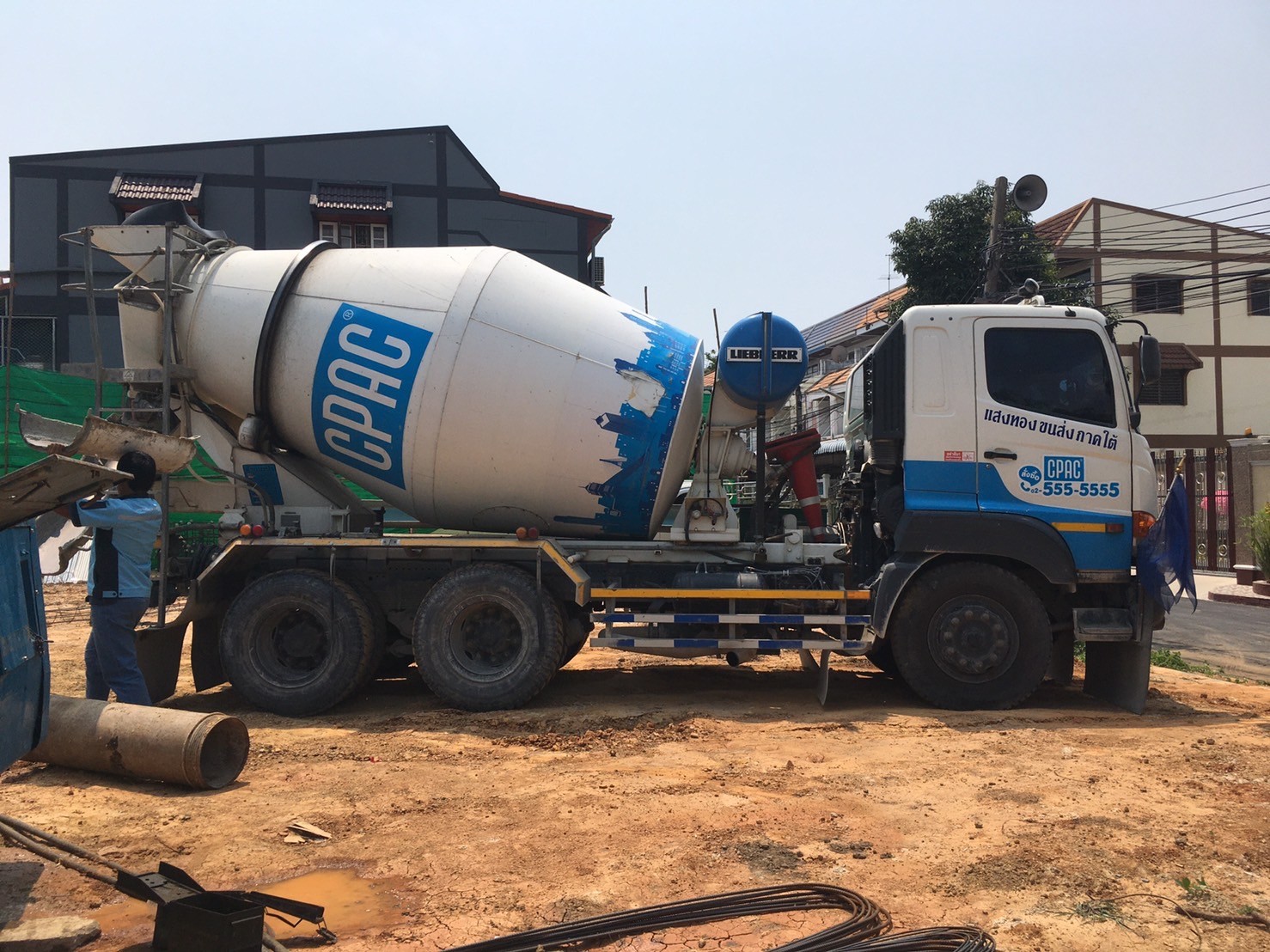

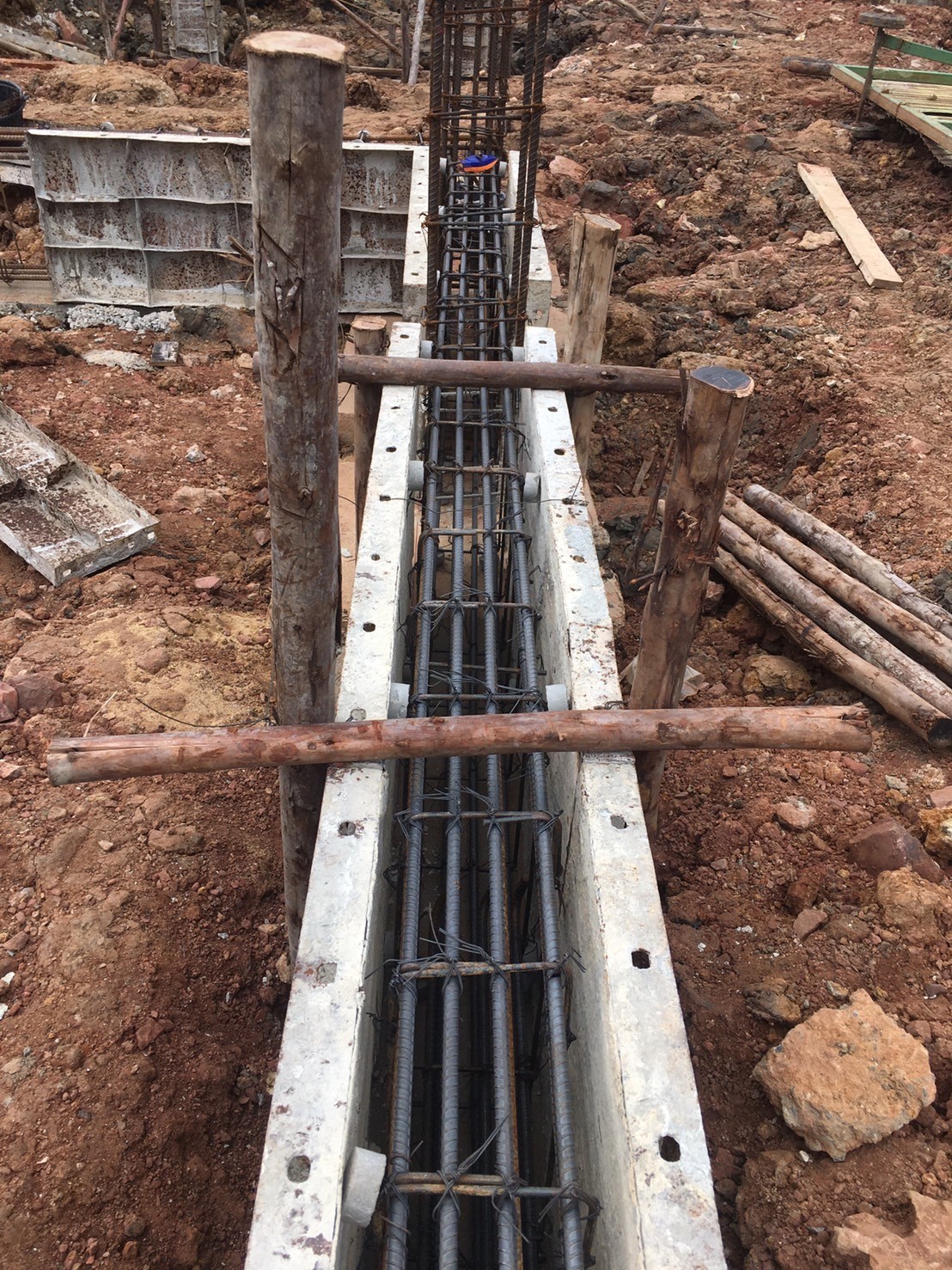

จะไม่ทำให้ เสาเข็มที่หล่อเสียหาย จากนั้น ก็เทลีน เตรียมพร้อมวางฐานราก ตอม่อกันต่อไป

หลังตัดหัวเข็มเสร็จแล้ว จะรู้สึกเหมือน เสาเข็มมันสวยขึ้น กว่าตอนแรกเยอะเลย
เพราะขุดมาตอนแรก แอบตกใจ สภาพเหล็กที่ดูเบี้ยวๆ อยู่เหมือนกัน ( >,<"")
จำไว้ว่า พอเข้าไปเห็นก่อนตัด แล้วรีบโทรคุยกับ ผรม เลย 😓😛
โชคดี ที่ ผรม ใจเย็น ไม่งั้นเค้าต้องบีบคอเราแล้วแน่ๆ มีคำถามได้ทุกวัน

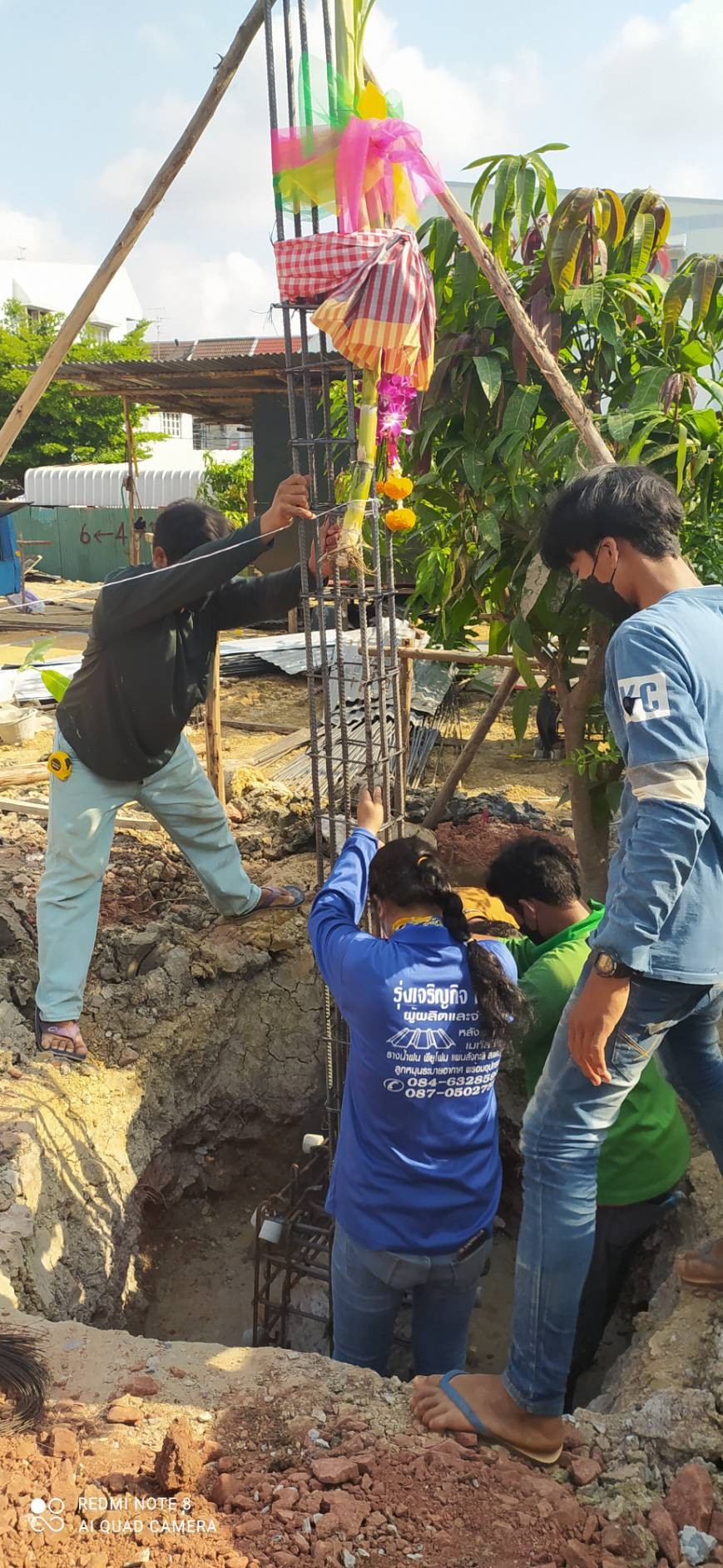

วันที่ 17 มีนาคม 2565 ตั้งเสาเอกเสาโท และเสาต่างๆกันจ้า

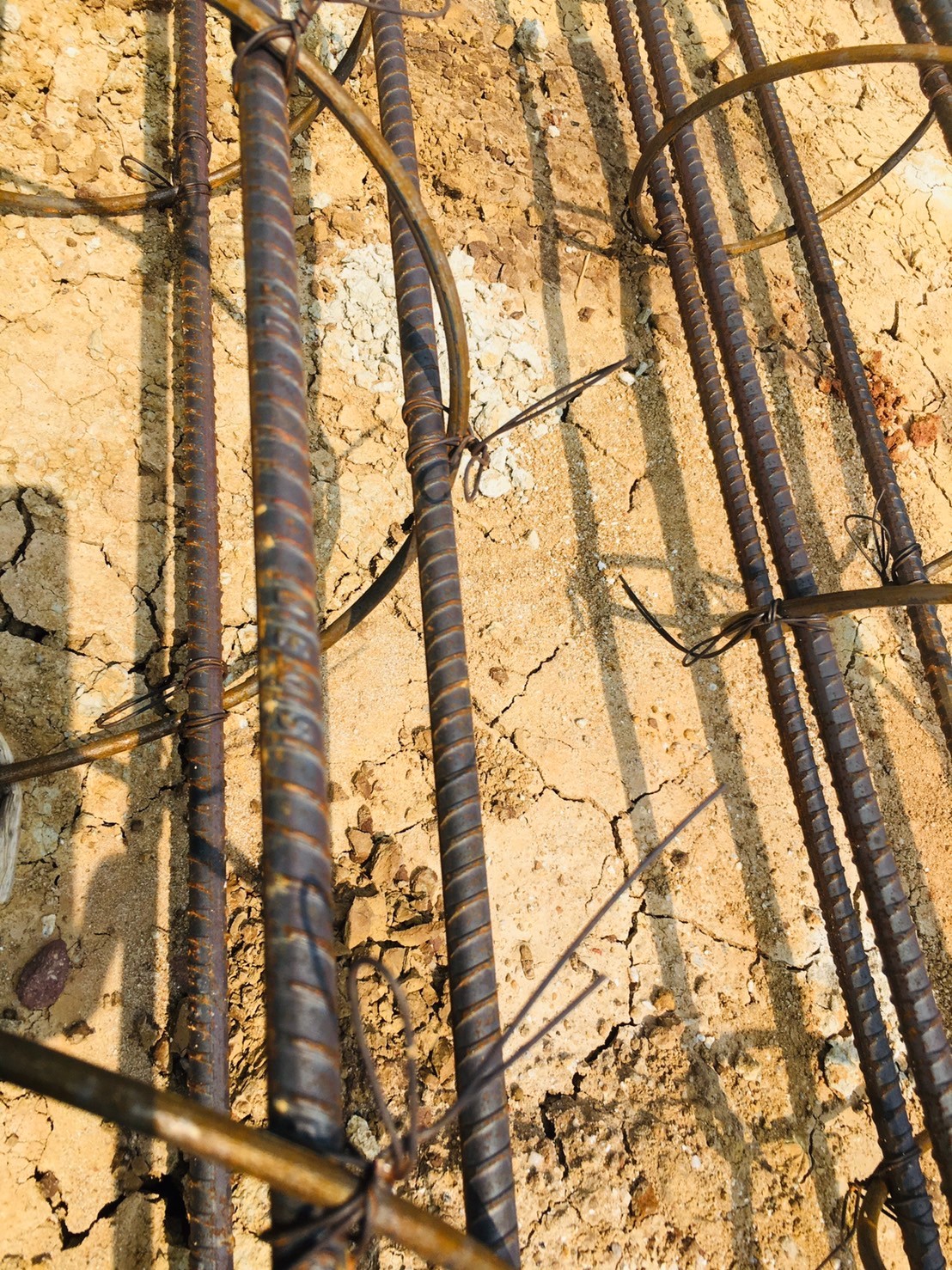

ช่วงนี้ของการก่อสร้าง แถวบ้านเรา คือฝนตกได้ทุกวันเลยจริงๆ และทำให้พบว่า เหล็กเนี่ย มันเป็นสนิมง่ายจริงๆ
และแน่นอน ผรม ต้องเหนื่อยกับเราอีกรอบ เพราะเห็นเหล็กเป็นสนิม ก็เกิดจะจิตตก ว่ามันจะไม่แข็งแรงรึเปล่า
มันจะทำให้ โครงสร้างเสียหายรึเปล่ บลา บลา สุดท้ายก็ผ่านพ้นไปได้ด้วยดีจ้า 😇

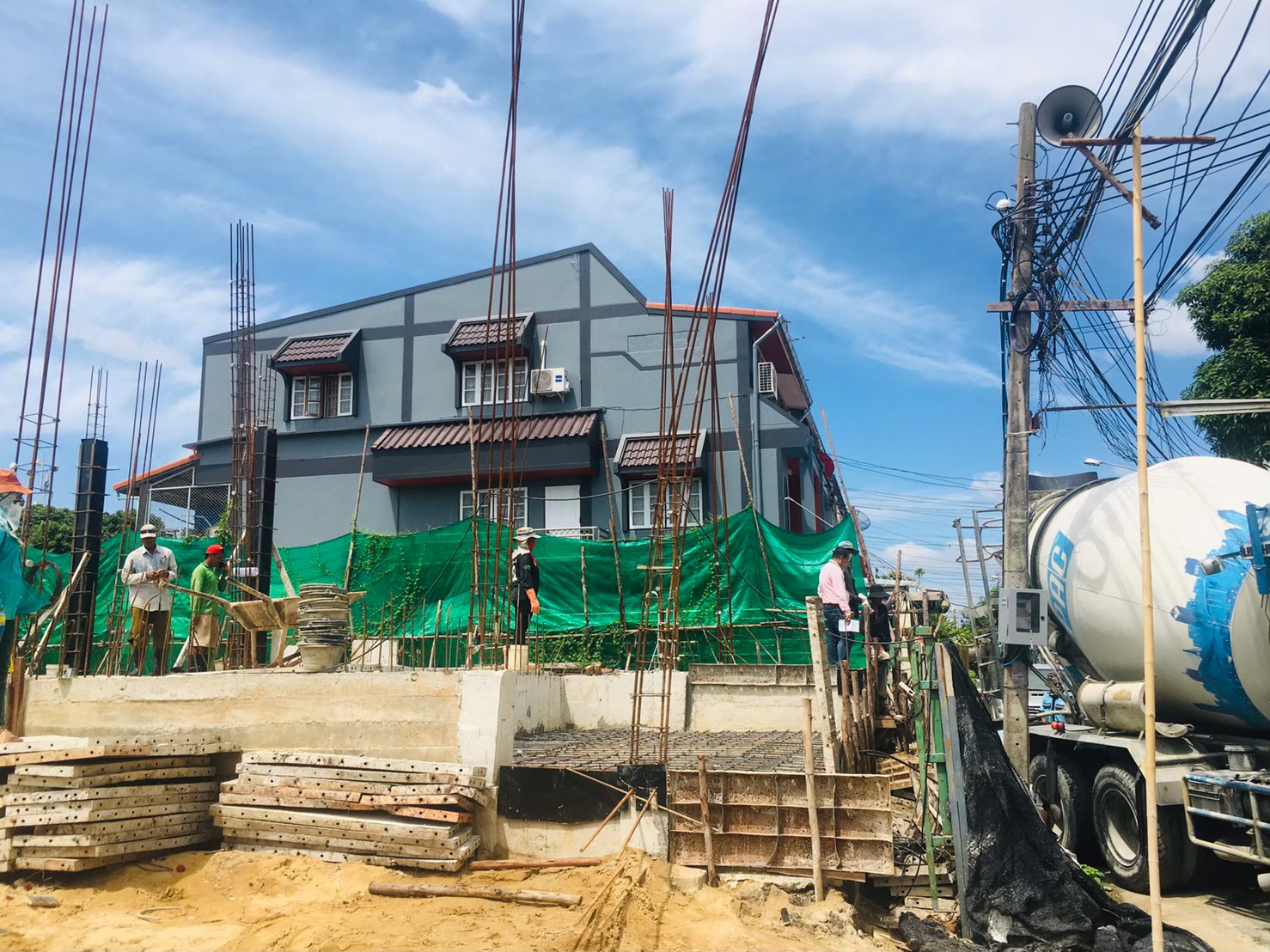

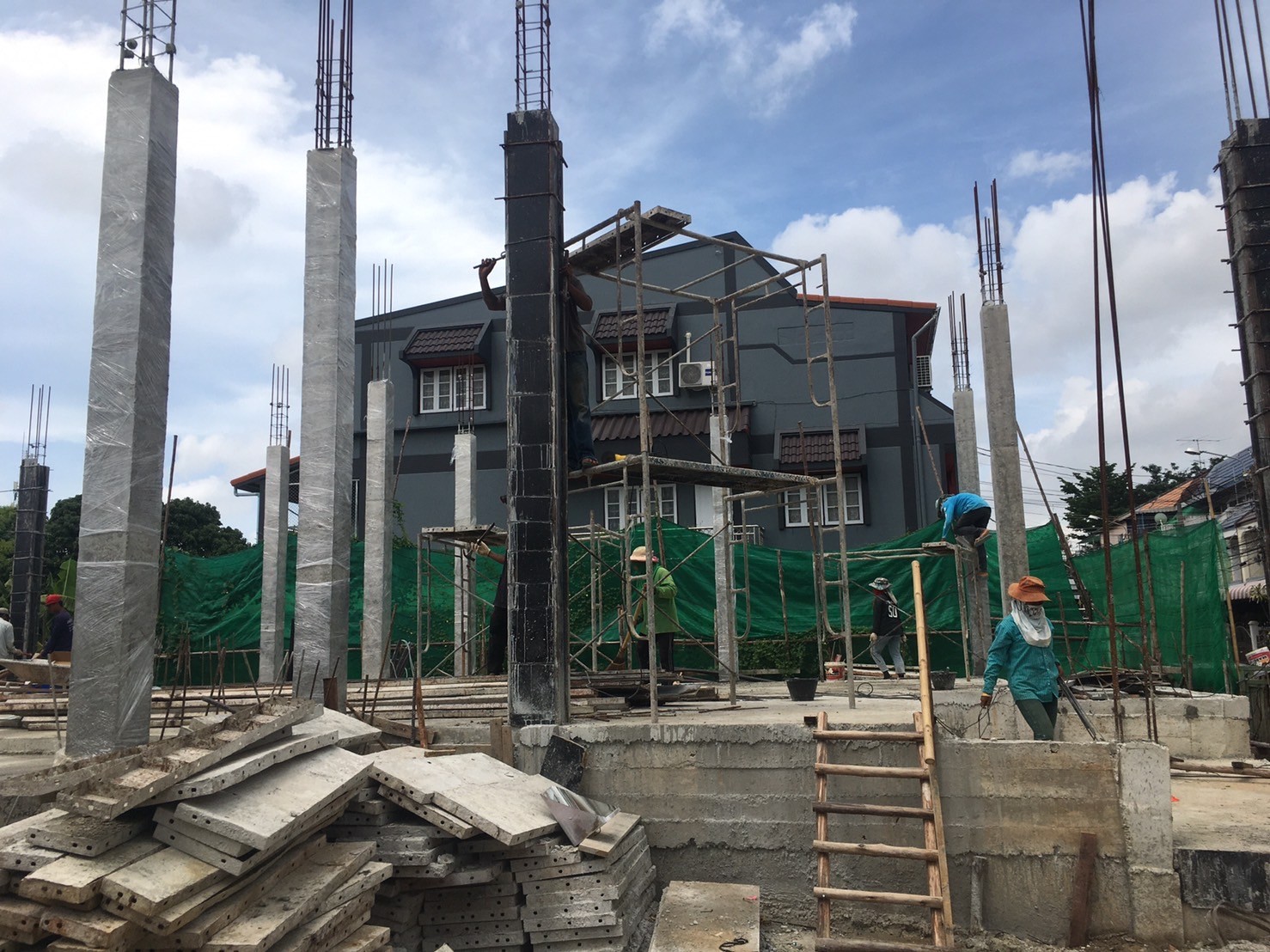

พอดำเนินงานฐานราก กับตอม่อเรียบร้อย ก็เข้าสู่ การทำคานคอดิน หรือคานพื้นชั้นล่าง (เราสร้างบ้าน 2 ชั้น)
จำได้ว่า ช่วงเวลานั้นทุกๆ เย็น เราจะเข้าไปรดน้ำ บ่มคอนกรีตตอม่อ จนฟ้ามืดตลอดเลย
ยืนรดน้ำไป ใจก็มโนภาพบ้านไป เสานี้ห้องน้ำ เสานี้ห้องนอน นี่ขนาดโผล่มาแค่ตอม่อนะ
เป็นไปได้ขนาดนี้เลย จริงๆก็คือเห่อนั่นแหล่ะ 🥳😝
เพราะจริงๆ คนงานก่อสร้าง เค้าก็รดน้ำให้เรื่อยๆ อยู่แล้ว แหะๆ โตไวไวนะลู๊กกกก

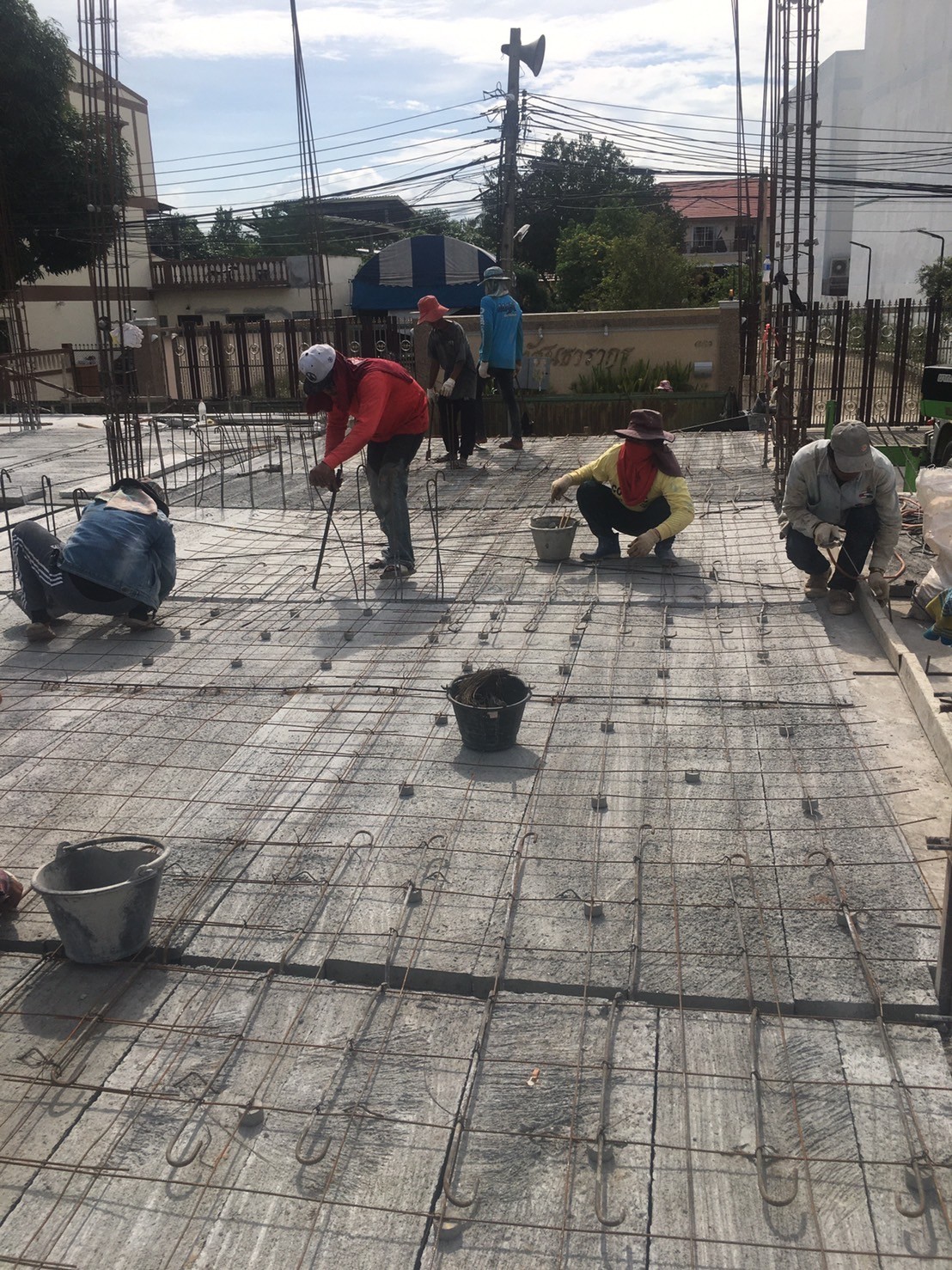

คานคอดินเสร็จ ก็เข้าสู่ขั้นตอน ของพื้นชั้น 1 กันละ จังหวะนี้ บอกเลยว่ามืนมาก เพราะพื้นผูกในที่เนี่ย
เราอ่านแบบไม่ออกเลย อย่างที่เล่าให้ฟังว่า เพราะความเห่อบ้านมากๆ ของเรา คือพยายามเรียนรู้
วิธีการอ่านแบบก่อสร้าง วิธีการตรวจสอบเหล็ก ระยะคาน โน่นนี่นั่นมาก
อารมณ์คือ ถ้ามีแรงมากกว่านี้ คงไปช่วยเค้าผูกเหล็ก เทปูน แล้วล่ะ ไหวมั้ยคะป้า ( >,,<"")

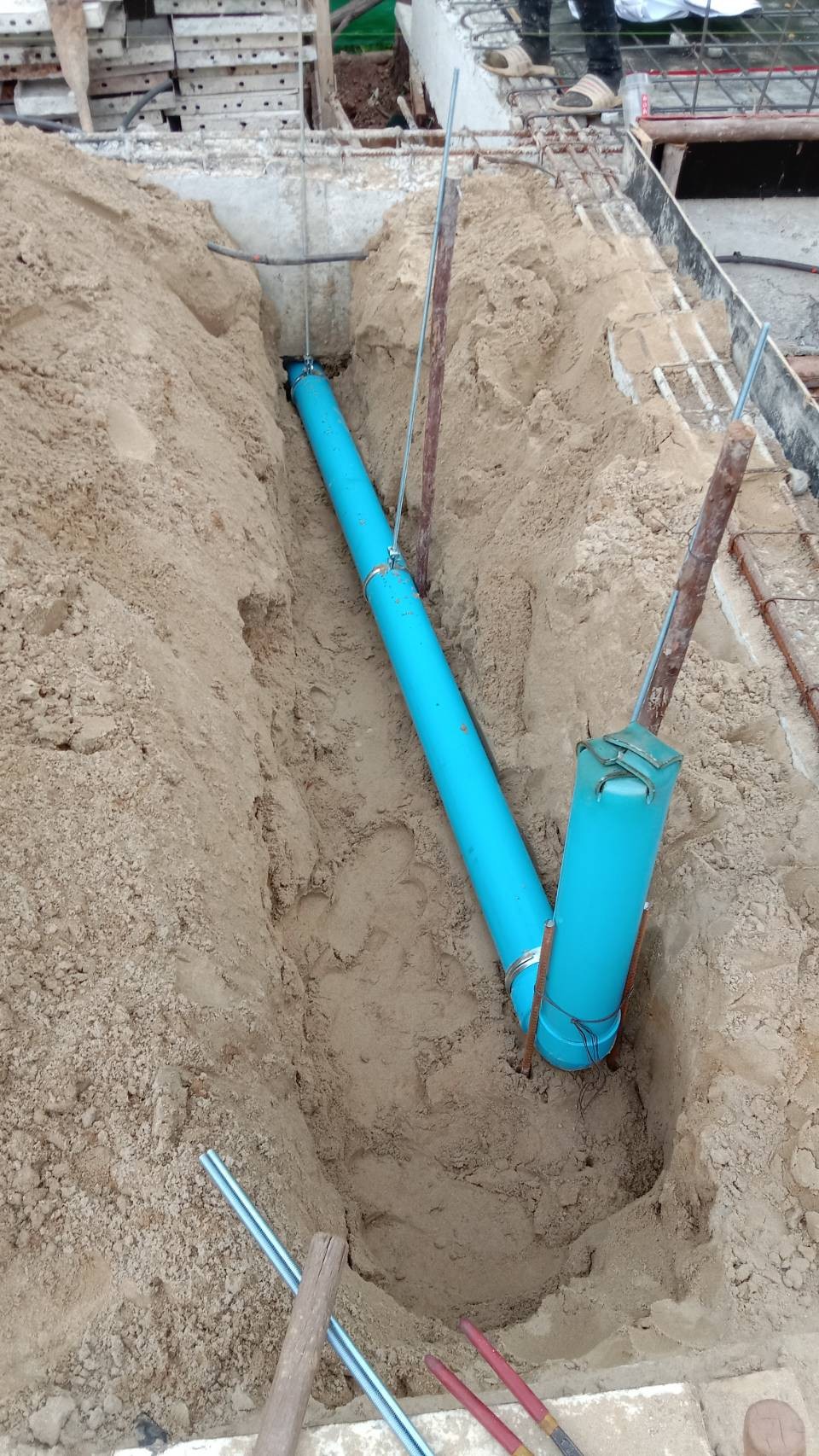

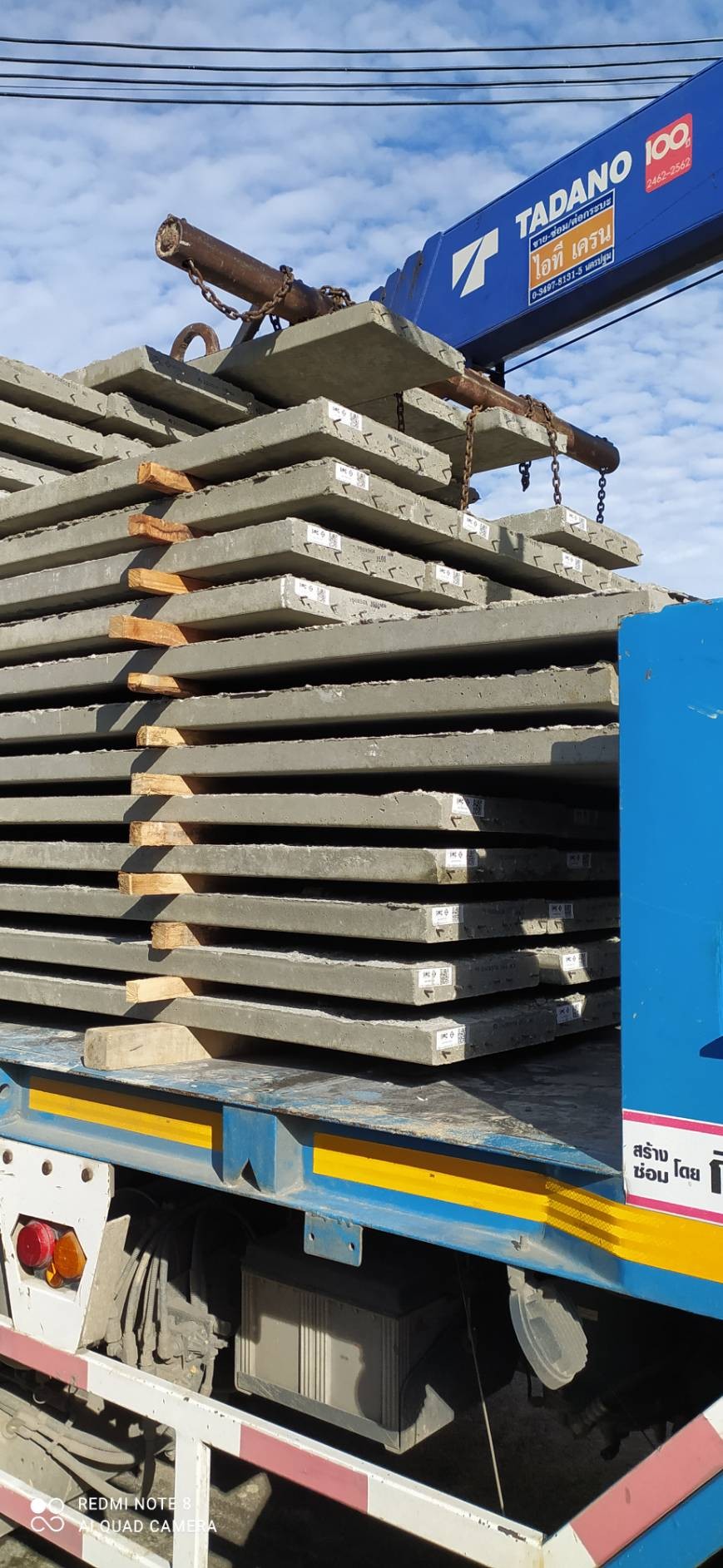

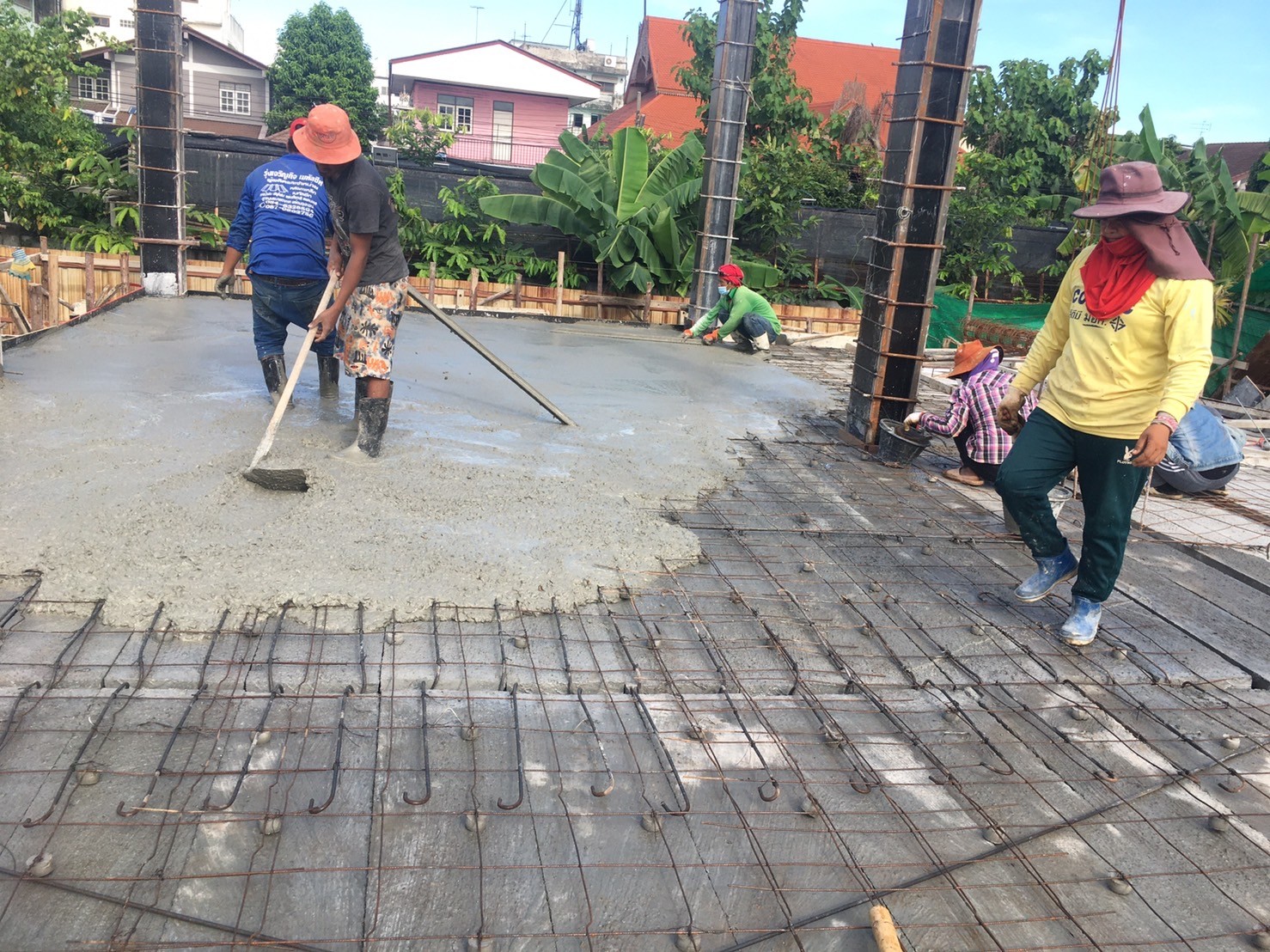

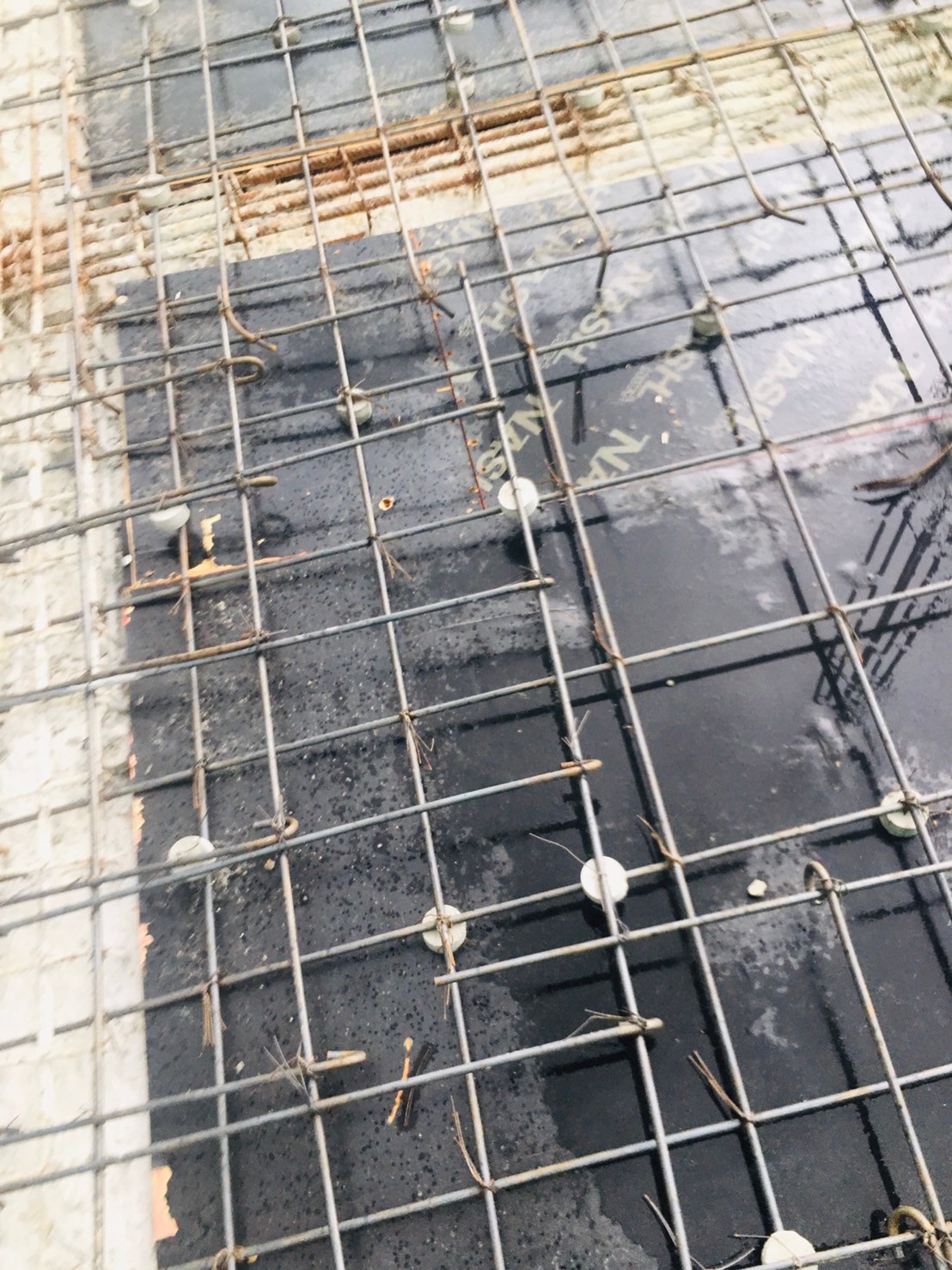

พอผ่านขั้นตอนผูกเหล็กพื้น วางแผ่นพื้น วางท่อสุขาภิบาล แล้วก็เทคอนกรีต เรียบร้อย

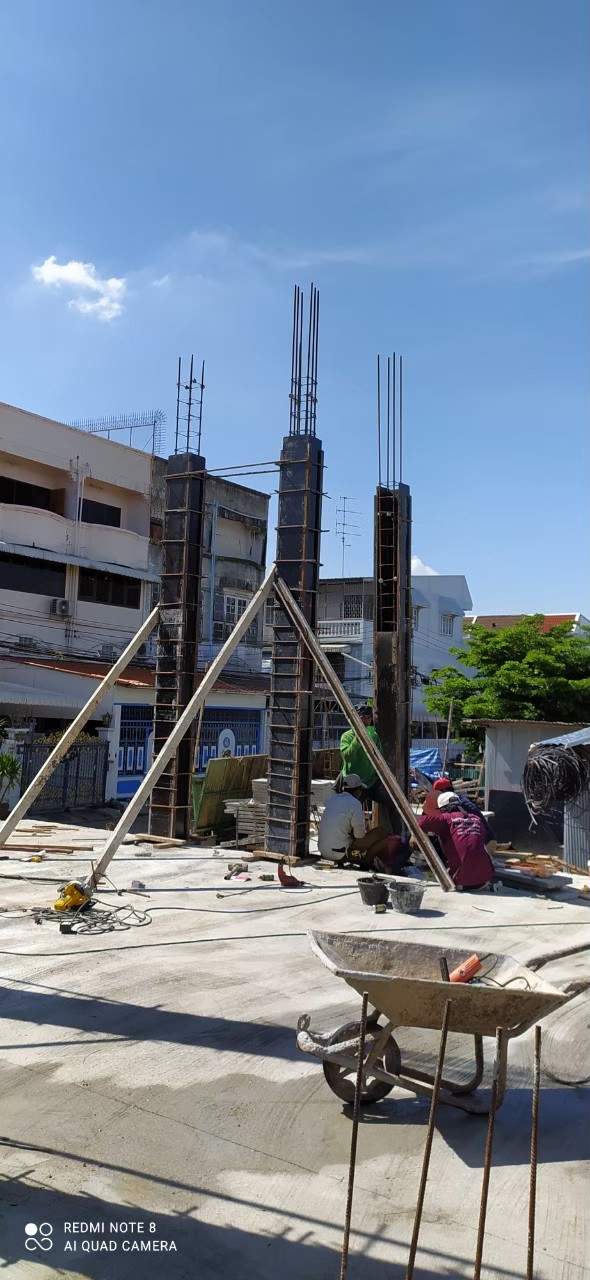

ก็เข้าสู่ งานเสาชั้น 1 แล้วจ้า ระยะเวลามาถึงตอนนี้ ผ่านไปประมาณเกือบ 3 เดือนได้
จากเสาเข็มต้นแรก จังหวะนี้ คือได้เรียนรู้ว่าการอัดน้ำยากันปลวก ต้องทิ้งเวลาไปเลย 2 วัน
เพราะน้ำยากำจัดปลวก เป็นเสมือนสารเคมีรุนแรง ต้องให้คนงาน ใส่ชุดป้องกันเวลาทำงานดีๆ



วันนี้ขอจบการบันทึกไว้ตรงนี้ก่อนน้า หวังว่าข้อมูลจะมีประโยชน์ต่อผู้คนบ้างนะจ้า  ^^
