ผลงานเทคอนกรีตฐานรากรั้ว เมตรละ 7,290.- ออกมาแล้ว ควรทุบทิ้งหรือแก้ไขครับ

สืบเนื่องจากกระทู้ "จ้างทำรั้ว เมตรละ 7,290.- ได้หน้างานที่กำลังจะเทคอนกรีตแบบนี้ ควรทำอย่างไรดี"
https://pantip.com/topic/41318303

ผมได้นำคำแนะนำที่เป็นประโยชน์จากเพื่อนสมาชิกไปกำกับดูแลให้บริษัททำการแก้ไขปรับปรุงงาน
แต่สุดท้าย บ. ได้เทคอนกรีตแล้ว โดยเร่งเทก่อนเวลานัดหมายที่จะเข้าตรวจงานในรอบแรกเมื่อวันที่ 13 มีนาคม 2565
และลักไก่เทโดยไม่ยอมแก้ไขหน้างานและขั้นตอนการปฏิบัติงานตามการร้องขอ ไม่ยอมให้ตรวจงานก่อนเท รวมทั้งตัวแทนของบริษัทเองก็ไม่สามารถแสดงหลักฐานแสดงความเรียบร้อยของหน้างานก่อการเทคอนกรีตในรอบสองเมื่อวันที่ 16 มีนาคม 2565

ได้ผลงานจากการรีบเร่งเทคอนกรีตดังนี้

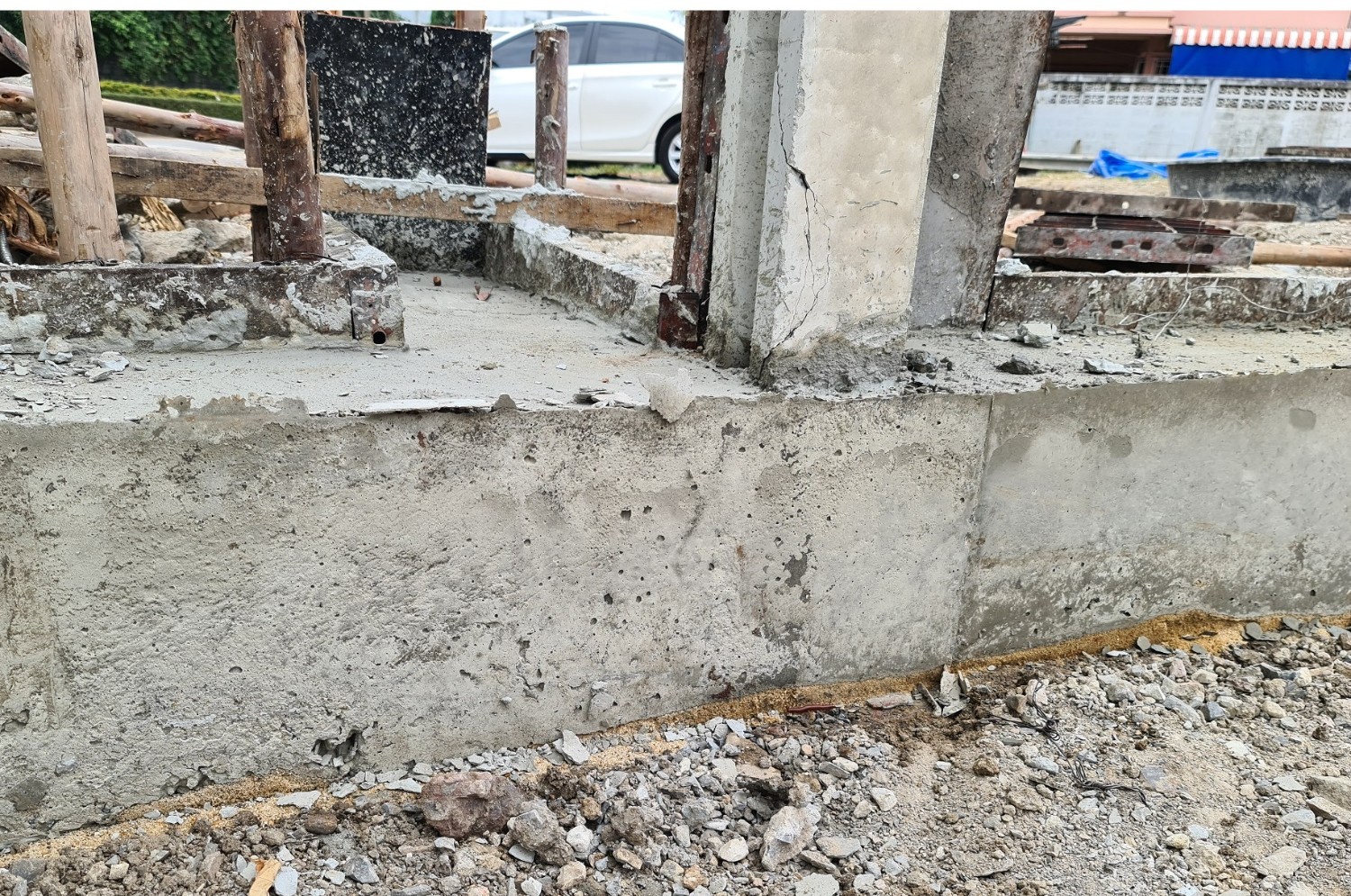

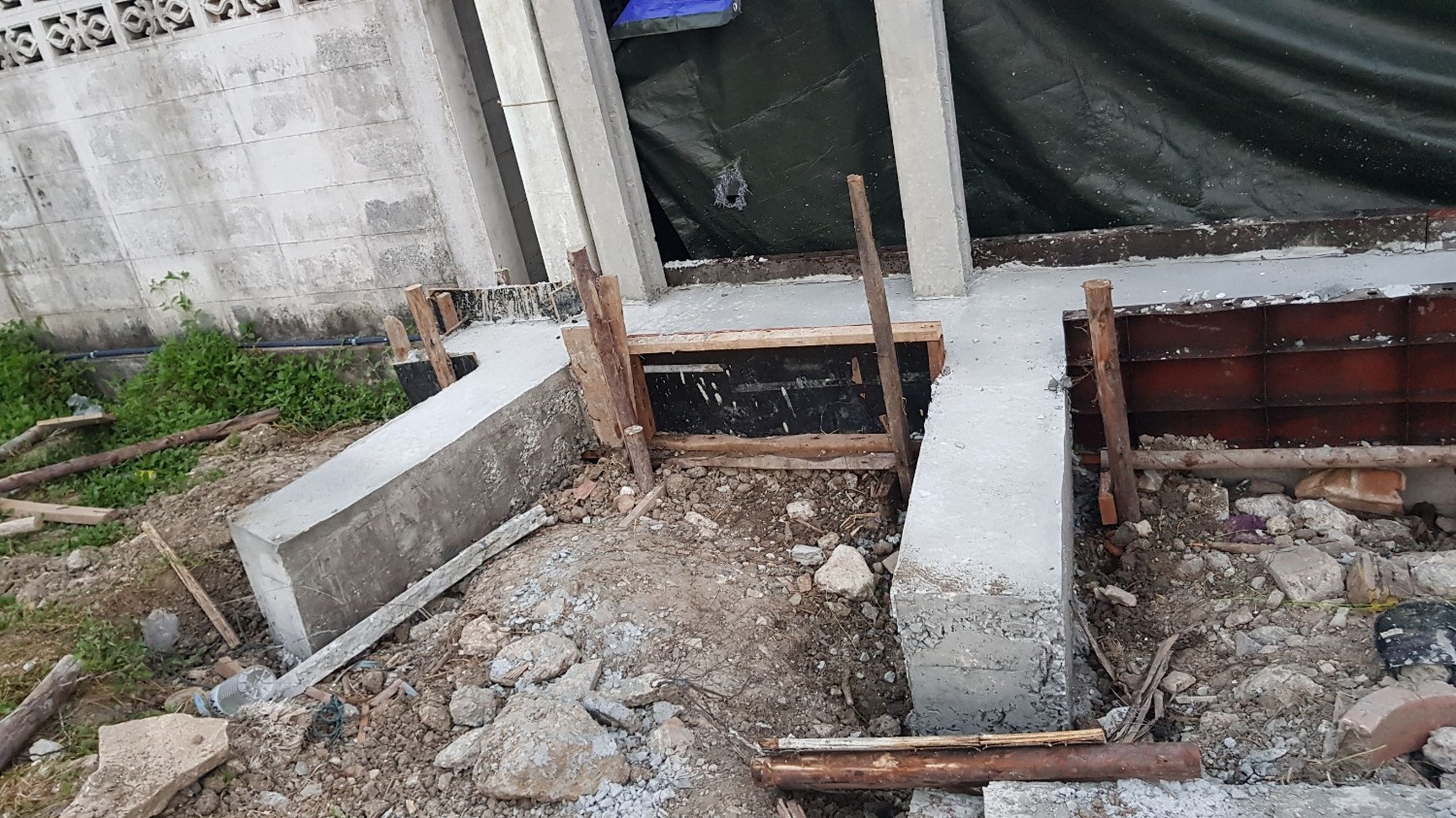

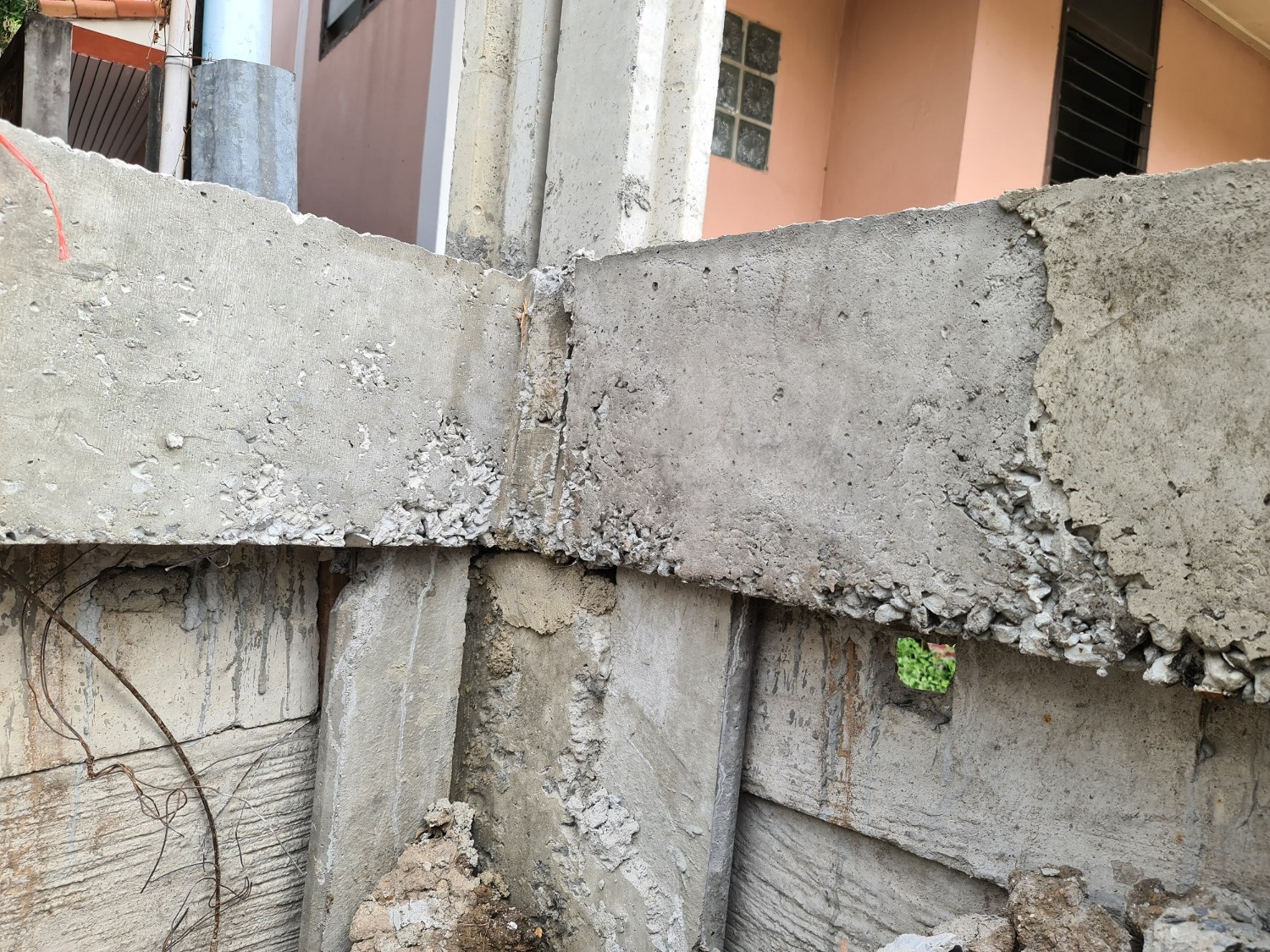

1. เนื้อคอนกรีตเป็นรูพรุนในคานจุดสำคัญๆ หลายจุด นำภาพมาแสดงบางจุด โดยยังไม่ได้ขุดตรวจสอบใต้ท้องคานคอดินที่มีโอกาสพรุนและมีเหล็กคานโผล่ออกมา (ผมดูจากแนวคานที่รองด้วยไม้แบบ)

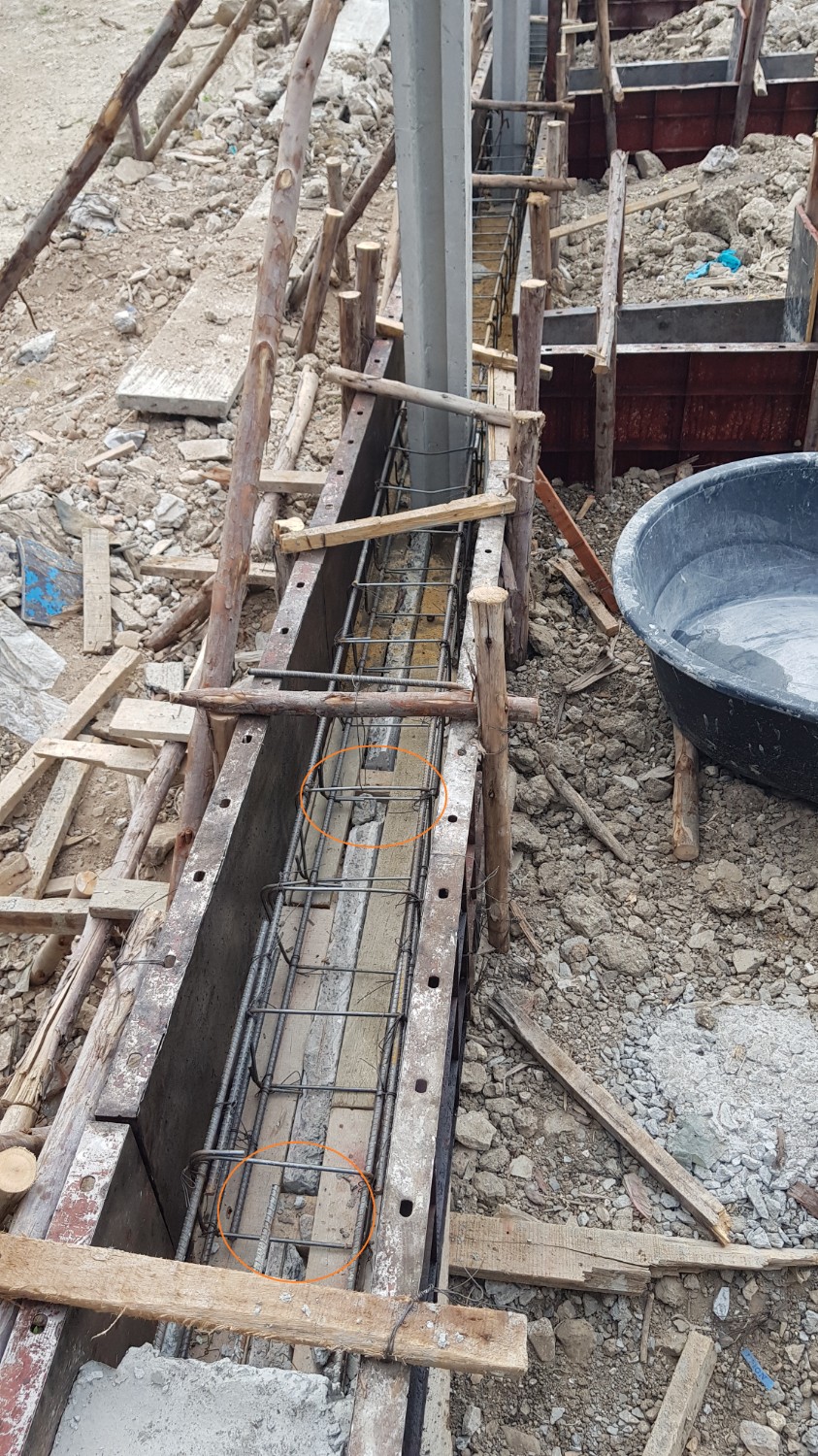

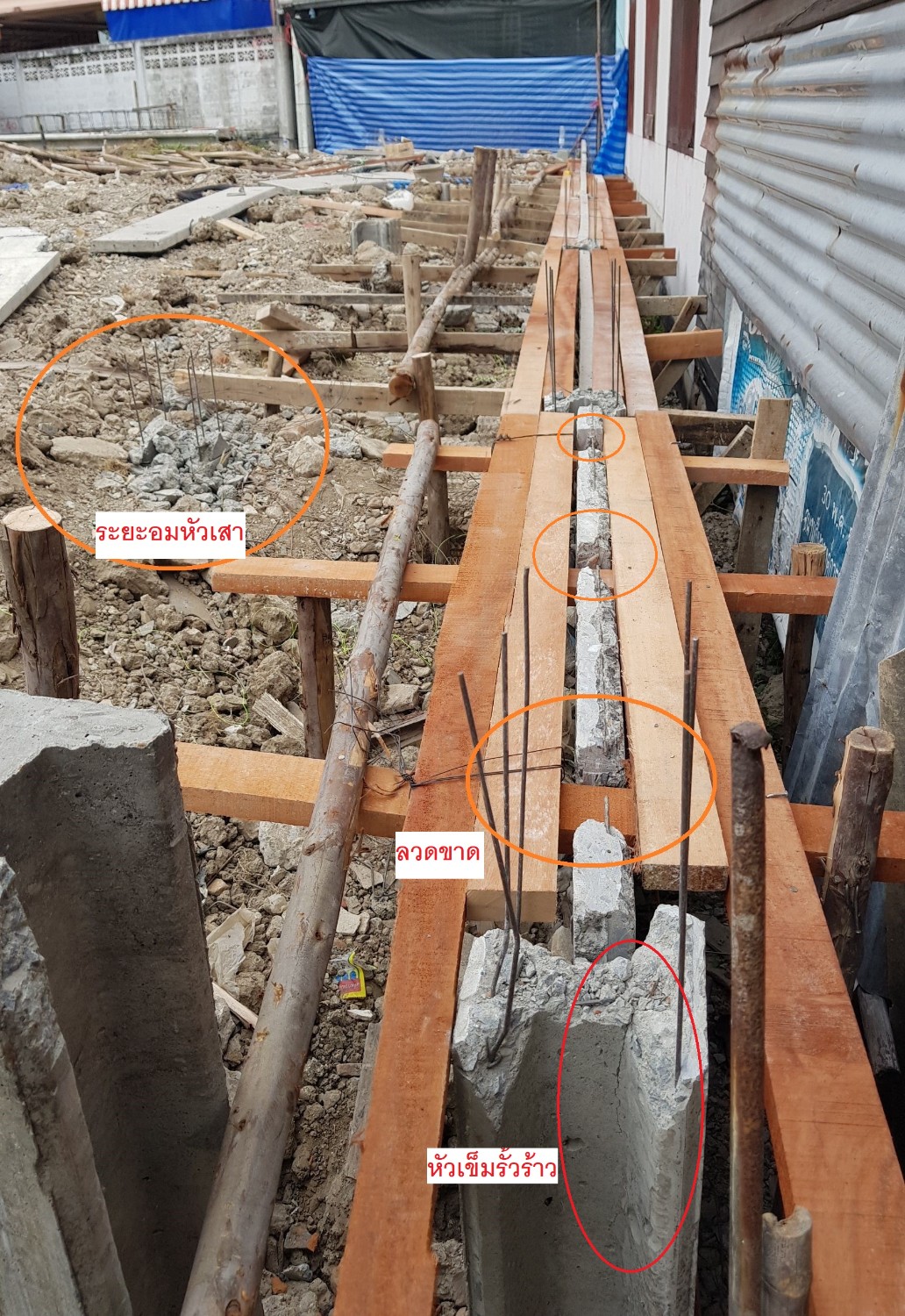

2. การตัดหัวเสาเข็มไม่เรียบร้อยและระดับการตัดไม่เป็นไปตามมาตรฐานของบริษัทเองที่จะต้องนำลวดรับแรงมาใช้ผูกยึดกับเหล็กคานด้านบนและการเข้าแบบที่ต้องให้หัวเสาเข็มอมใต้ท้องคาน 10 ซม. ผลการทำแบบเทคอนกรีตท้องคานจึงไม่มีการปรับระดับแนวท้องคาน การผูกยึดลวดเสาเข็มกับเหล็กคาน และปรับระยะอมหัวเข็มให้เป็นไปตามมาตรฐานที่บริษัทกำหนดแต่อย่างใด

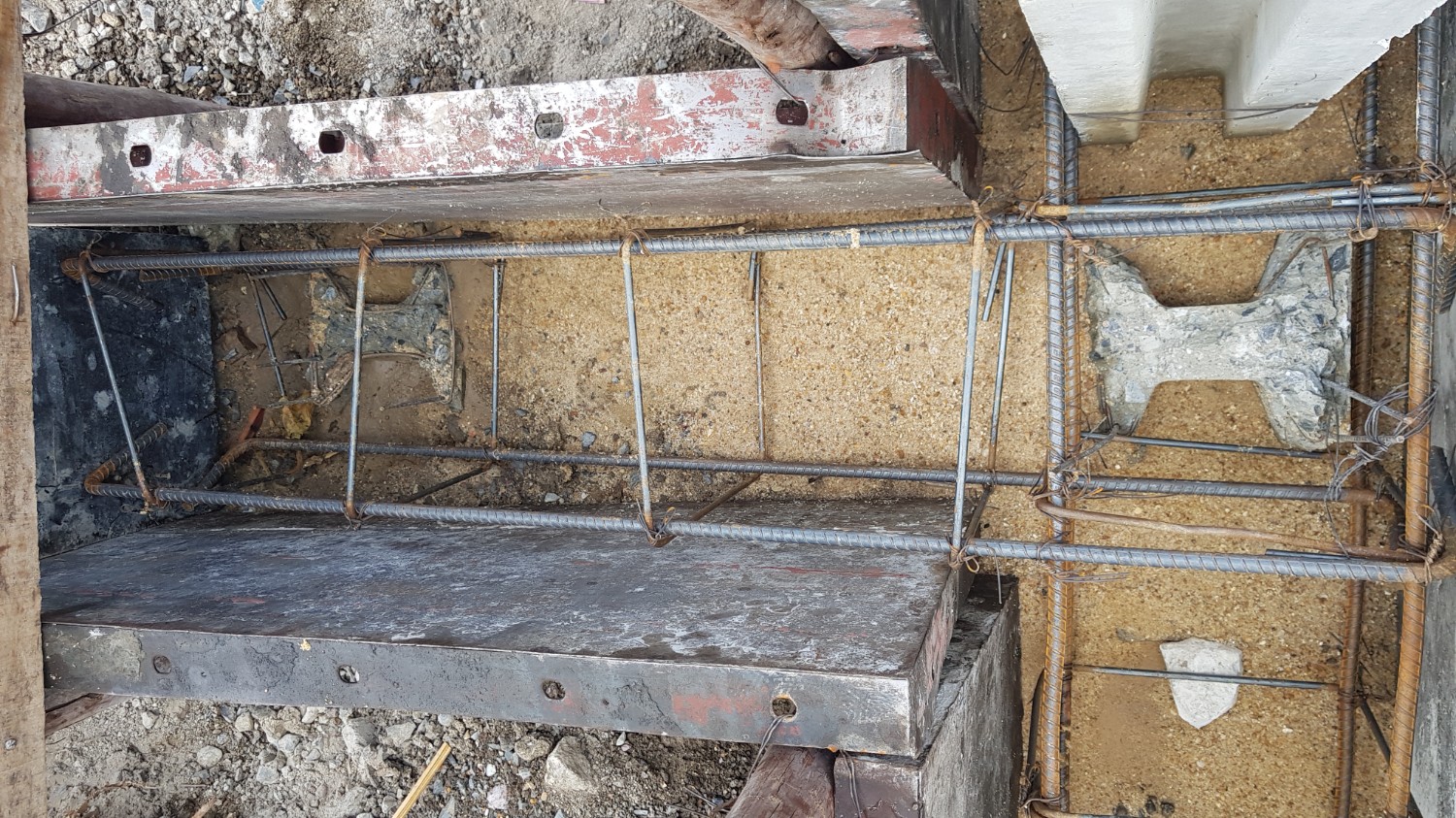

การเทคอนกรีตมีทั้งเทคอนกรีตบนไม้แบบ เทคอนกรีตบนพื้นสกปรกโดยตรงและเมื่อเรียกร้องให้แก้ไขไปก็นำทรายมาโรย โดยไม่ได้เทลีน ไม่ยอมรองลูกปูนทั้งด้านล่างและด้านข้างแบบ



รูปก่อนการเทคอนกรีต ที่บริษัทส่งมายืนยันว่าได้มัดลวดกับเหล็กคานแล้ว

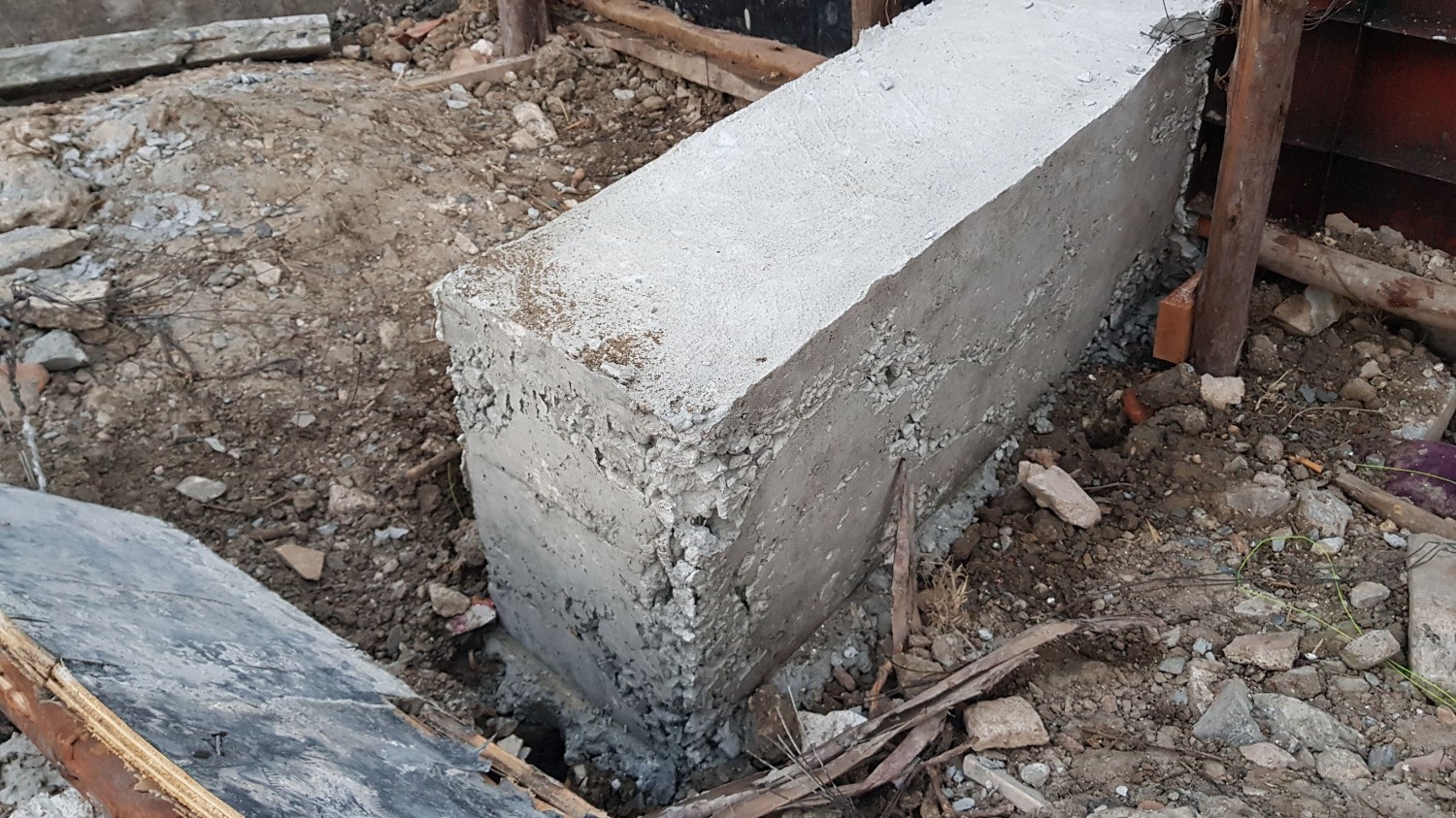

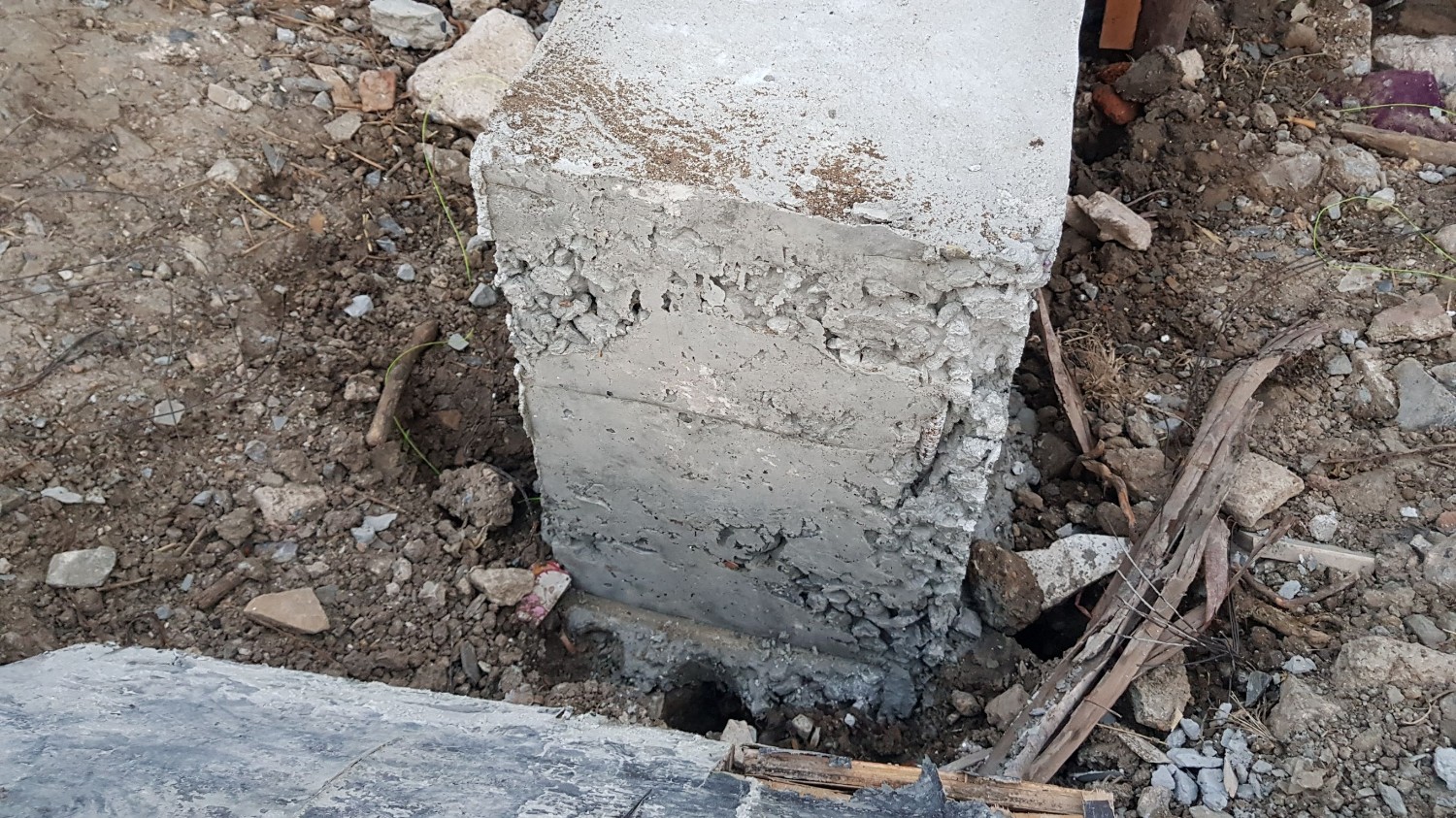

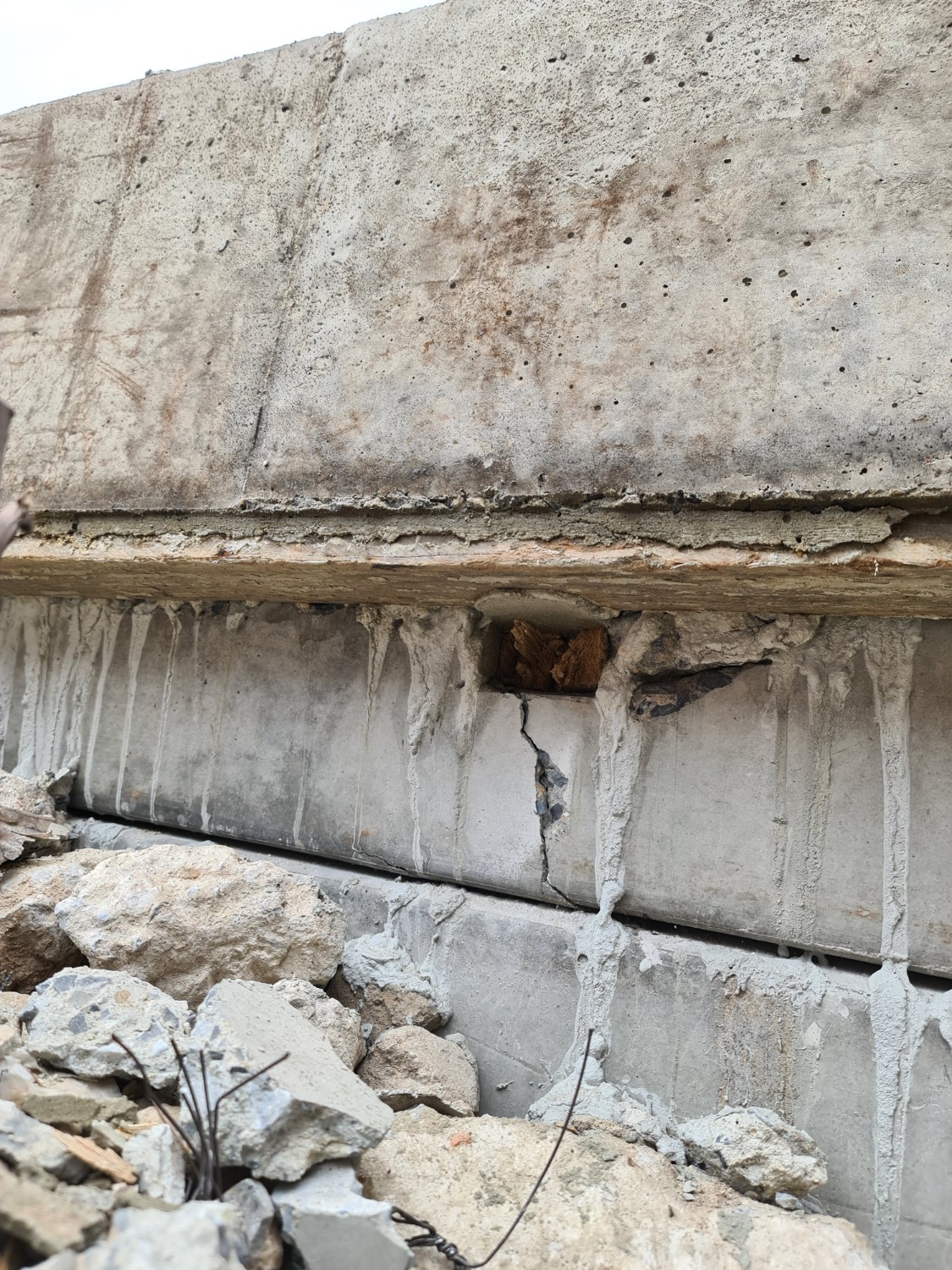

3. หัวเสาเข็มมีรอยร้าวและแตกบิ่นในหลายจุดเนื่องจากใช้การทุบเปิดหัวเข็ม และไม่มีการแก้ไขตามที่แจ้ง เมื่อเทคอนกรีตไป จึงกะเทาะเห็นลวดเหล็ก

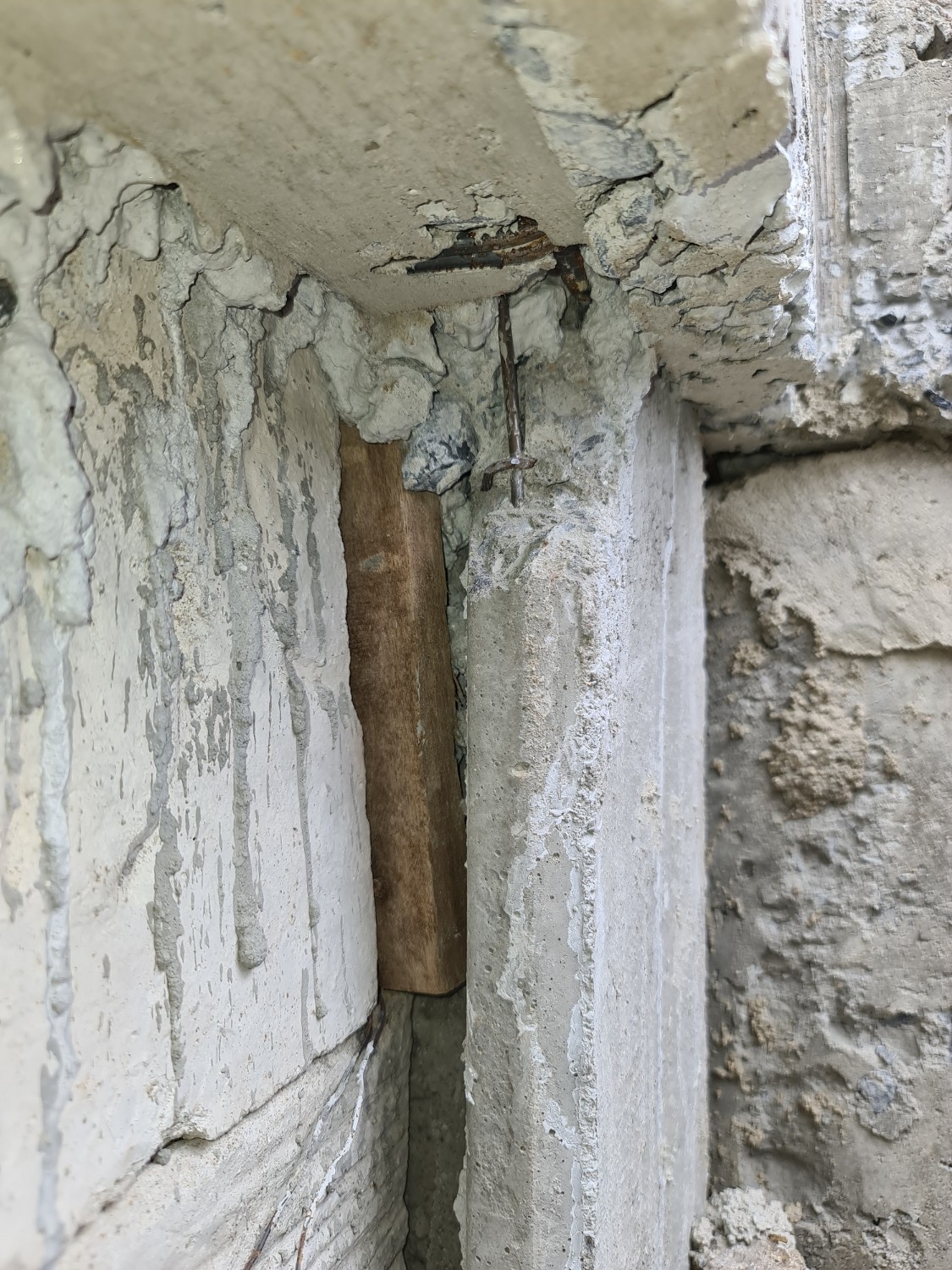

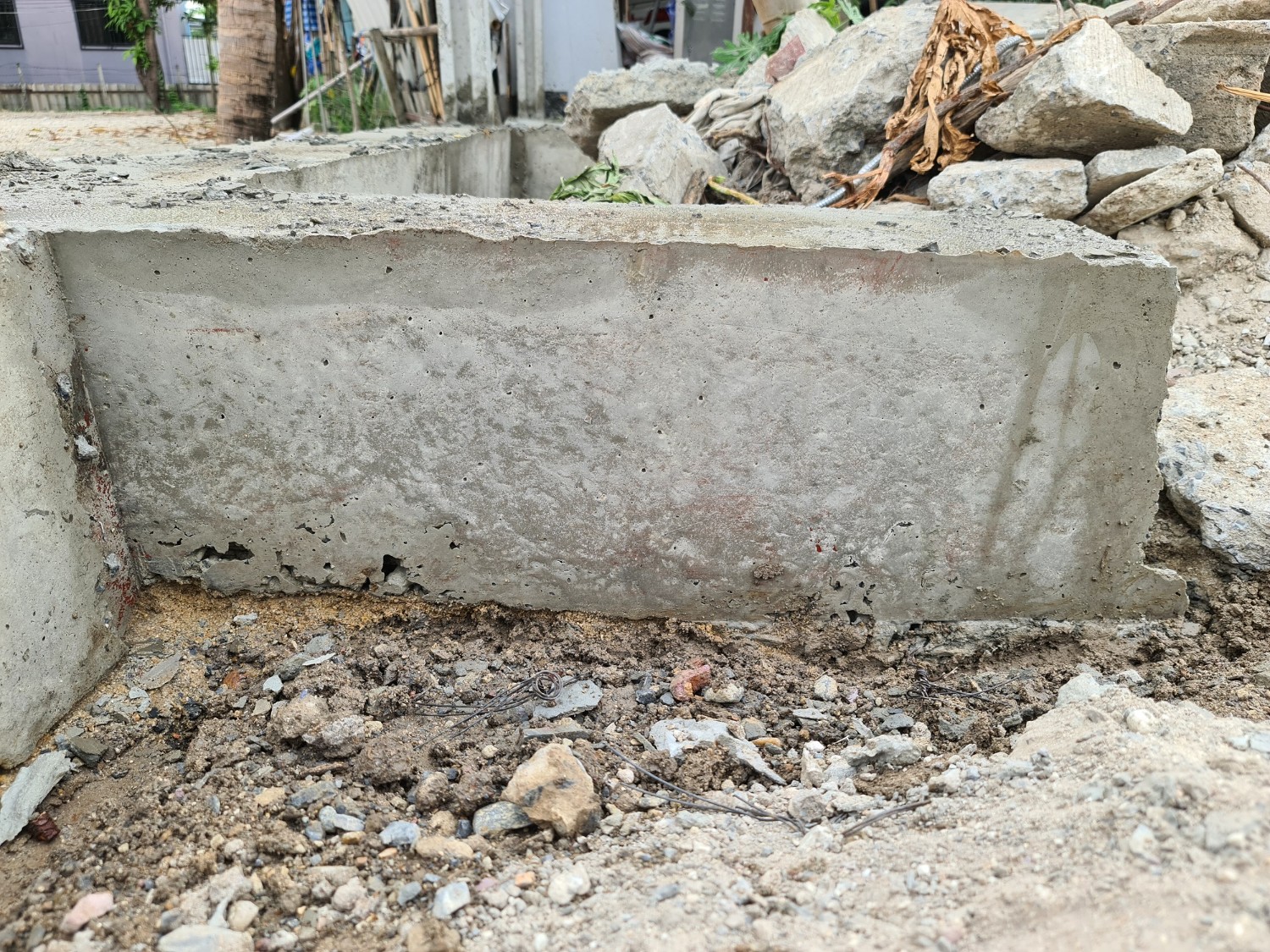

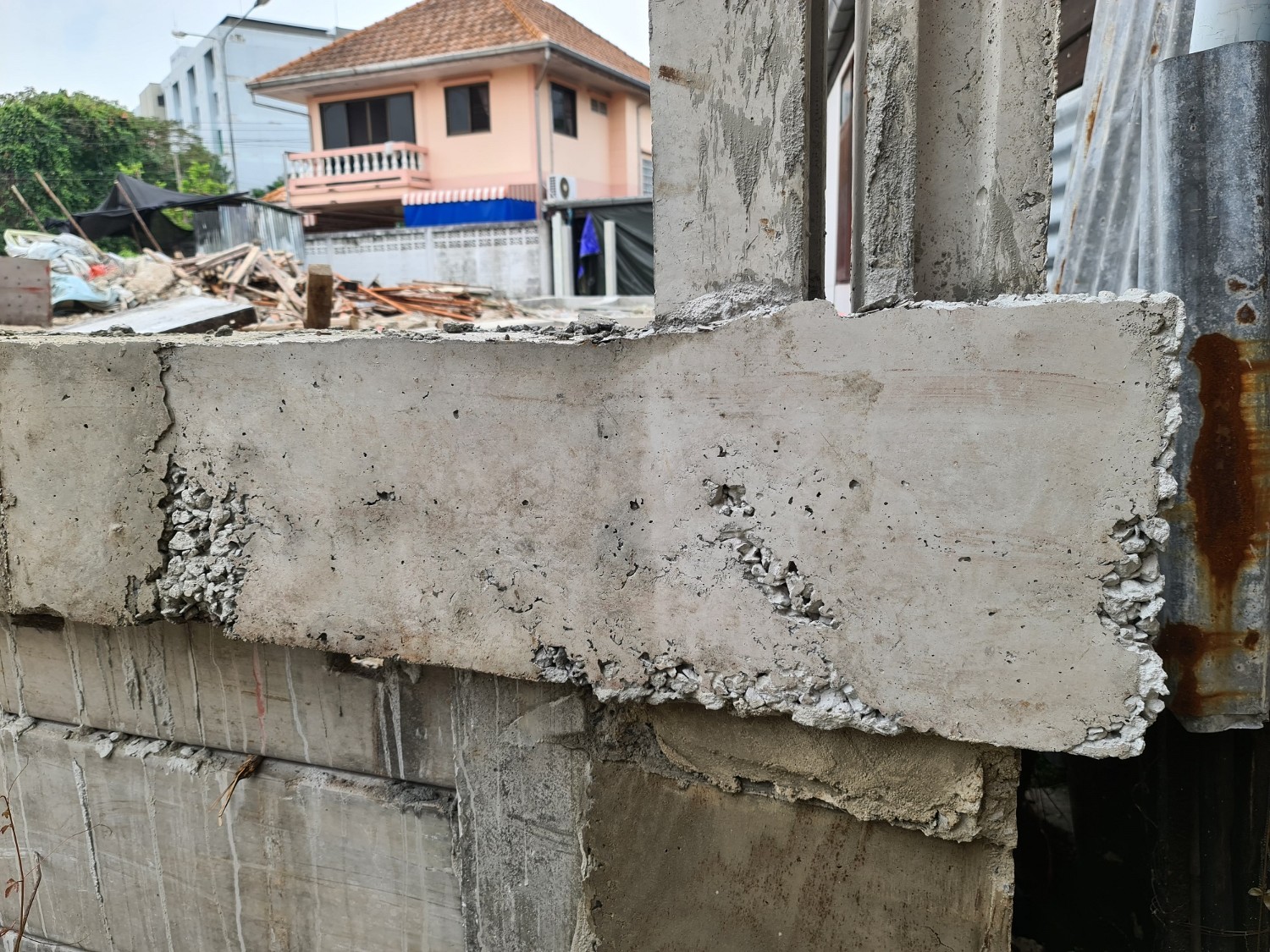

4. ภาพด้านบนแสดงความยาวแผ่นกันดินไม่ได้ตามมาตรฐาน บางส่วนจึงมีการนำแผ่นไม้แบบมาอุดร่องปลายแผ่นโดยไม่ใช้คอนกรีตยาแนวร่องแต่อย่างใด แผ่นกันดินบางส่วนมีการตัดแผ่นในแนวตามยาวแล้วโดนลวดอัดแรงขาด แต่ไม่แก้ไขเปลี่ยนแผ่น หรือหาแนวทางที่จะไม่ต้องตัดแผ่นกันดิน ทำให้แผ่นไม่แข็งแรงปลอดภัยเพียงพอต่อการรับแรงดันดิน


5. โครงสร้างเสารั้ว แผ่นกันดิน คาน เอียงบิ่นแตกหัก ไม่ตรงแนว และไม่เรียบ ตั้งแต่วันแรกที่ถอดแบบ


สถานะปัจจุบันคือผมให้บริษัทกำหนดแนวทางแก้ไขปัญหาให้สามารถใช้งานได้อย่างปลอดภัยและมีผลงานเป็นไปตามมาตรฐานวิศวกรรมหรืออย่างน้อยตามแบบร่างที่บริษัทสัญญาไว้ว่าจะทำ
ตอนนี้จ่ายไป 208,000 แล้ว เหลืออีก 172,000 ที่ต้องจ่ายในงวด 3 และ 4

ในมุมมองด้านความปลอดภัยต่อการใช้งาน จึงอยากขอความคิดเห็นว่าผลงาน ณ ปัจจุบัน โครงสร้างฐานรากที่เป็นคานคอดิน คานสเตย์และหัวเสาเข็มจำเป็นต้องทุบทิ้งทำใหม่หรือไม่
หรือเปิดโอกาสให้บริษัทขุดสำรวจหน้างาน โดยเฉพาะบริเวณใต้แนวคานทั้งหมด เพื่อแก้ไขทุบรื้อหน้างานเฉพาะส่วนได้ หรือมีเทคนิคการก่อสร้างในการแก้ปัญหากรณีดังกล่าวได้อย่างไรบ้าง
