รายงานการก่อสร้างบ้านพัก 2 ชั้น ฉบับที่ 3 (KD01)

กระทู้คำถาม
สวัสดีครับเพื่อนๆชาวพันทิพย์

เนื่องจากผมได้มีโอกาสในการ สร้างบ้านของผมเอง เป็นบ้านของคุณพ่อคุณแม่ผม
ตั้งแต่ขั้นตอนออกแบบไปจนถึงการสร้างจนแล้วเสร็จ

เป็นโอกาสอันดีที่จะได้รวบรวมข้อมูลตั้งแต่ต้นจนจบให้ผู้ที่มีความสนใจได้ศึกษาและติดตามกันครับ
ถ้าผิดถูกอย่างไรก็สามารถแนะนำได้ครับ

จากที่ผมลงไว้
ตอนที่ 1 https://pantip.com/topic/36115803
ตอนที่ 2 https://pantip.com/topic/36125602
วันนี้ก็จะมาต่อตอนที่ 3 เลยนะครับ

ในตอนที่ 3 นี้จะเป็นเรื่องการดำเนินงานในส่วนของ Footing ถัดมาจากงานเสาเข็ม
ในส่วนของงาน Footing จะเริ่มจากแบบก่อสร้างแสดงตำแหน่งของ Footing จะเห็นว่า Footing แต่ละตัวจะอยู่บน “จุดตัด GRIDLINE”
และบน Footing จะบอกรายละเอียดหลักๆ 2 อย่างคือ

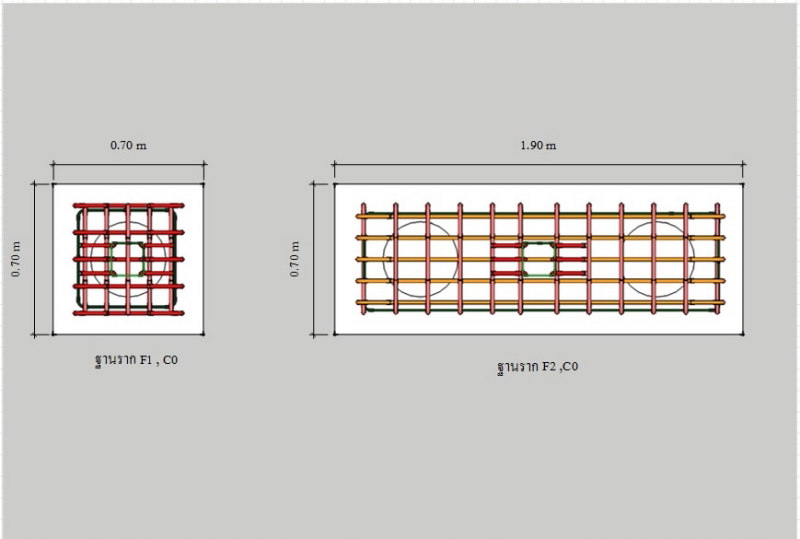

1. บอกชื่อ Footing ผมออกแบบไว้ 2 แบบ คือ F1 และ F2
2. บอกชื่อ เสา ที่วางอยู่บน Footing  ผมออกแบบไว้แบบเดียวคือ C0




สำหรับแบบแสดงรายละเอียด Footing จะแสดงรายละเอียดลักษณะนี้คือ เป็นรูปแสดงด้านข้างและบอกรายละเอียดต่างๆ
